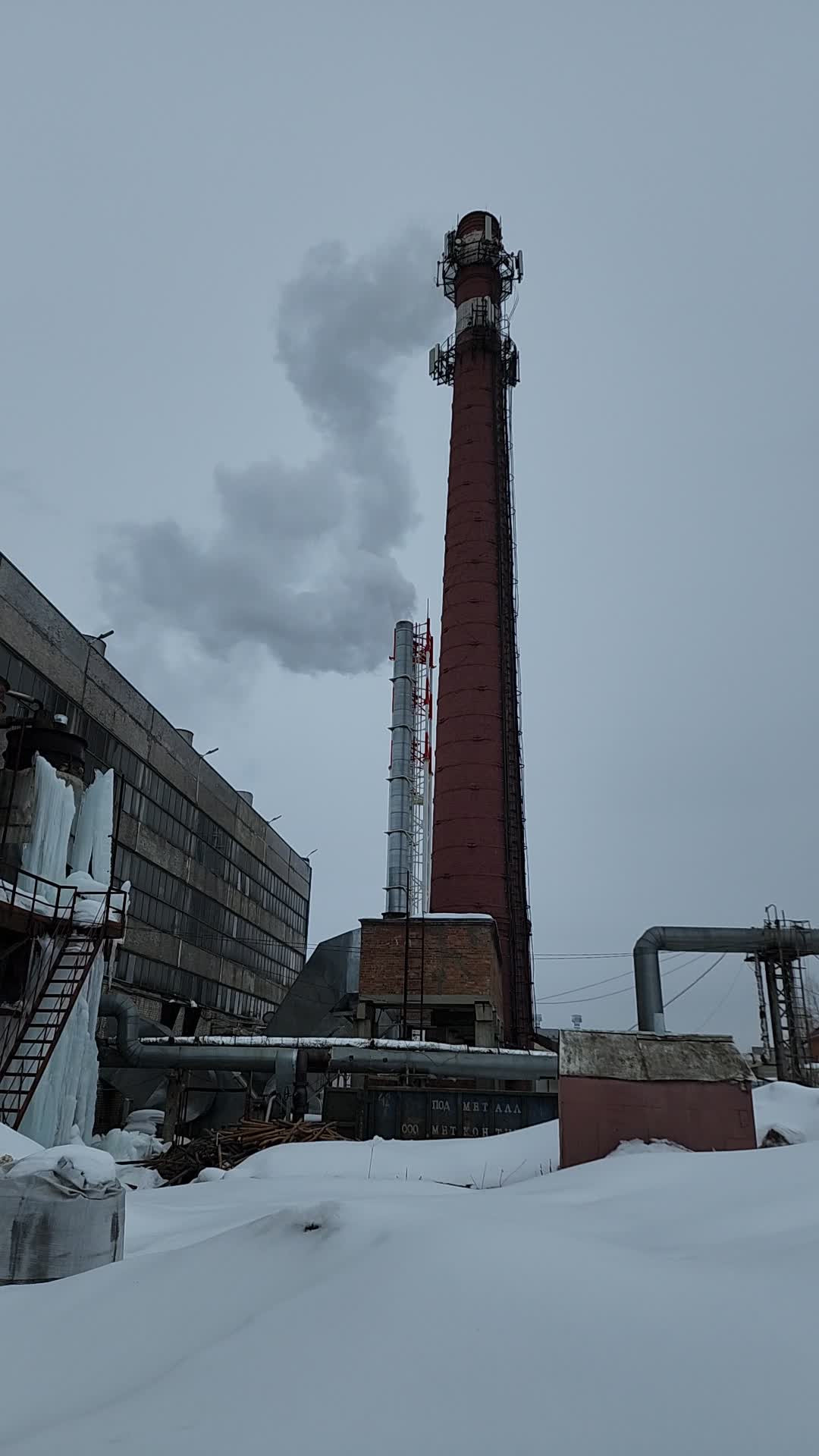

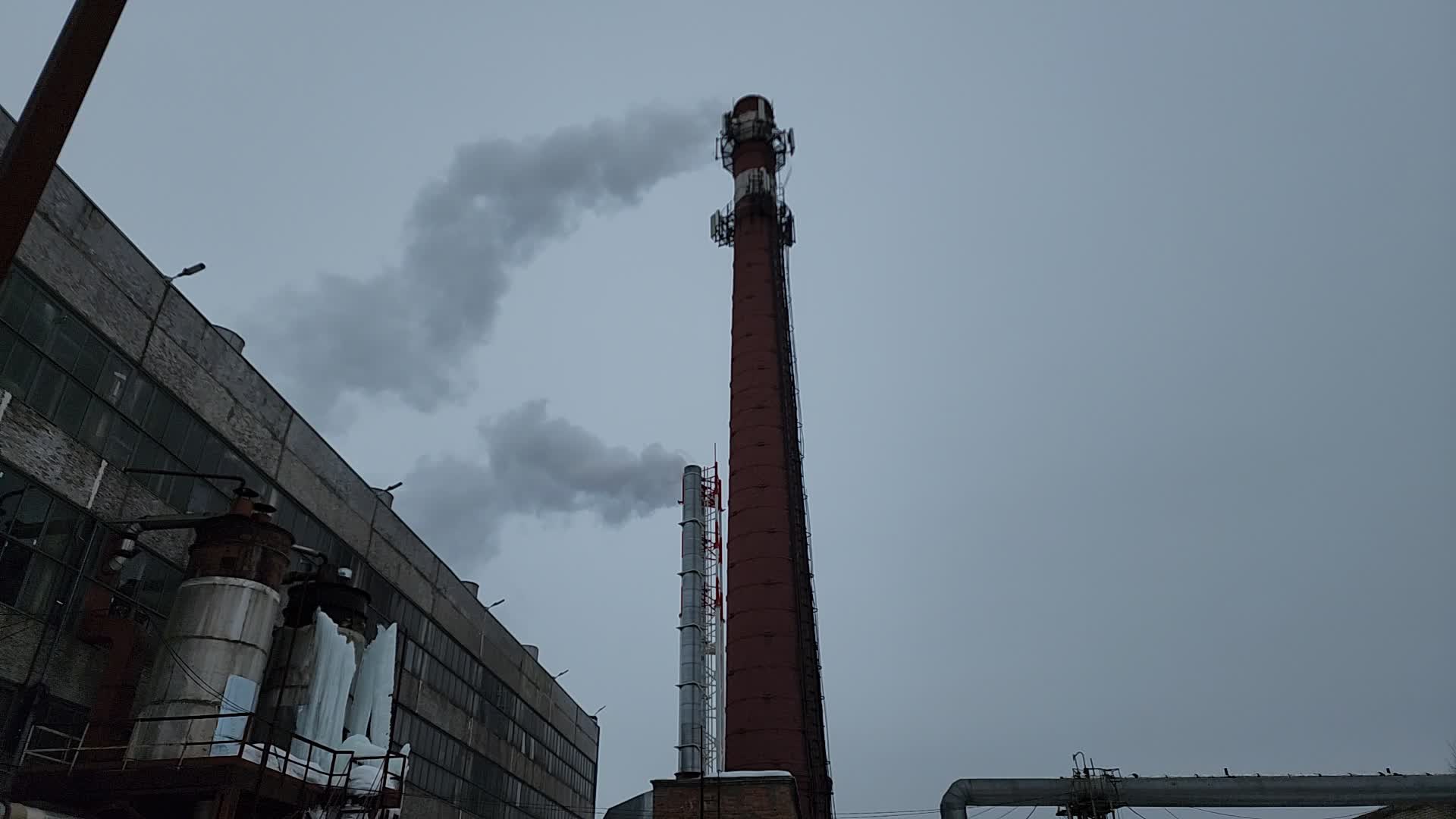

«Завершим работы до конца марта»: на котельной «Восточная» в Электростали начался ремонт второго котла

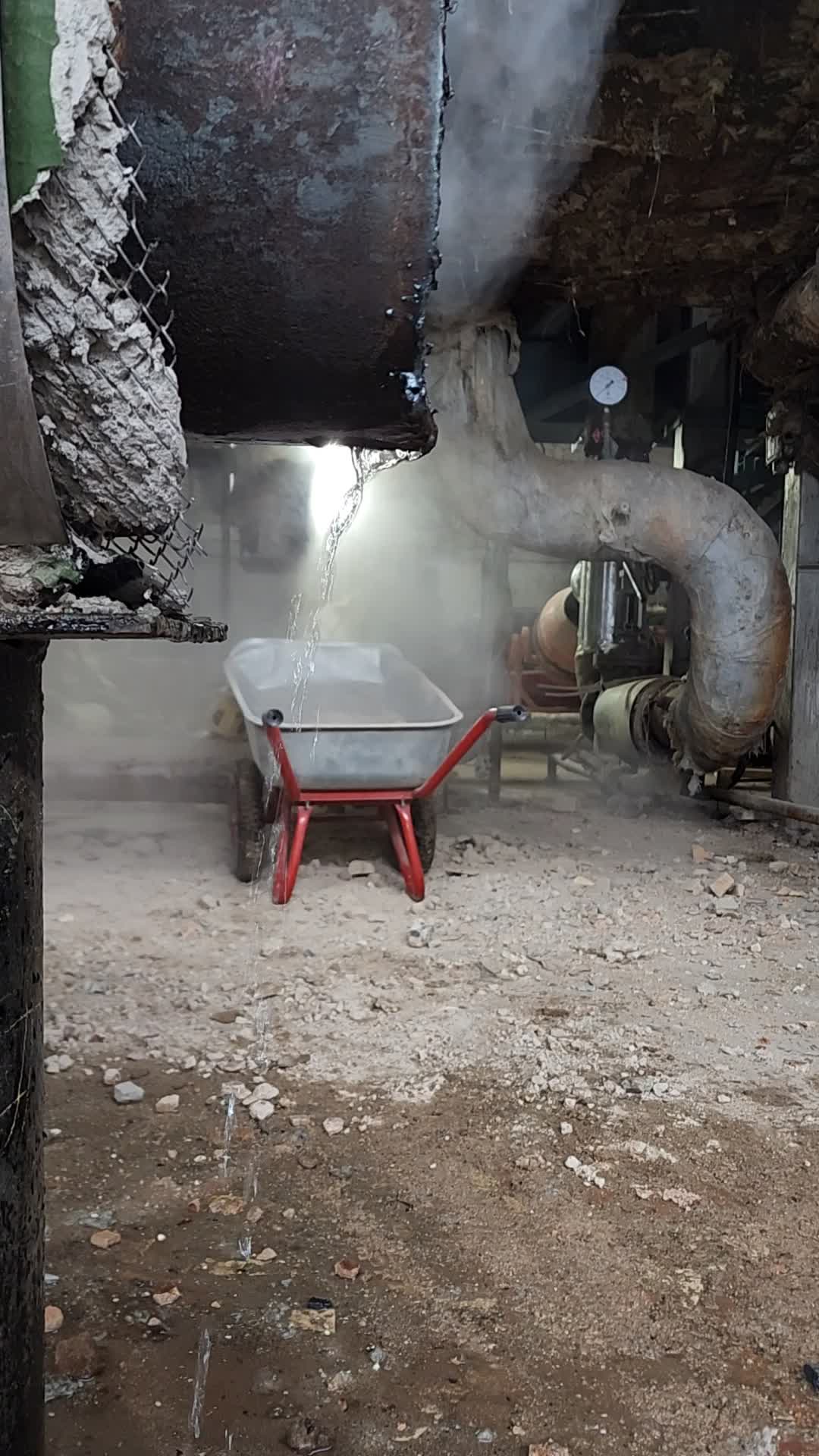

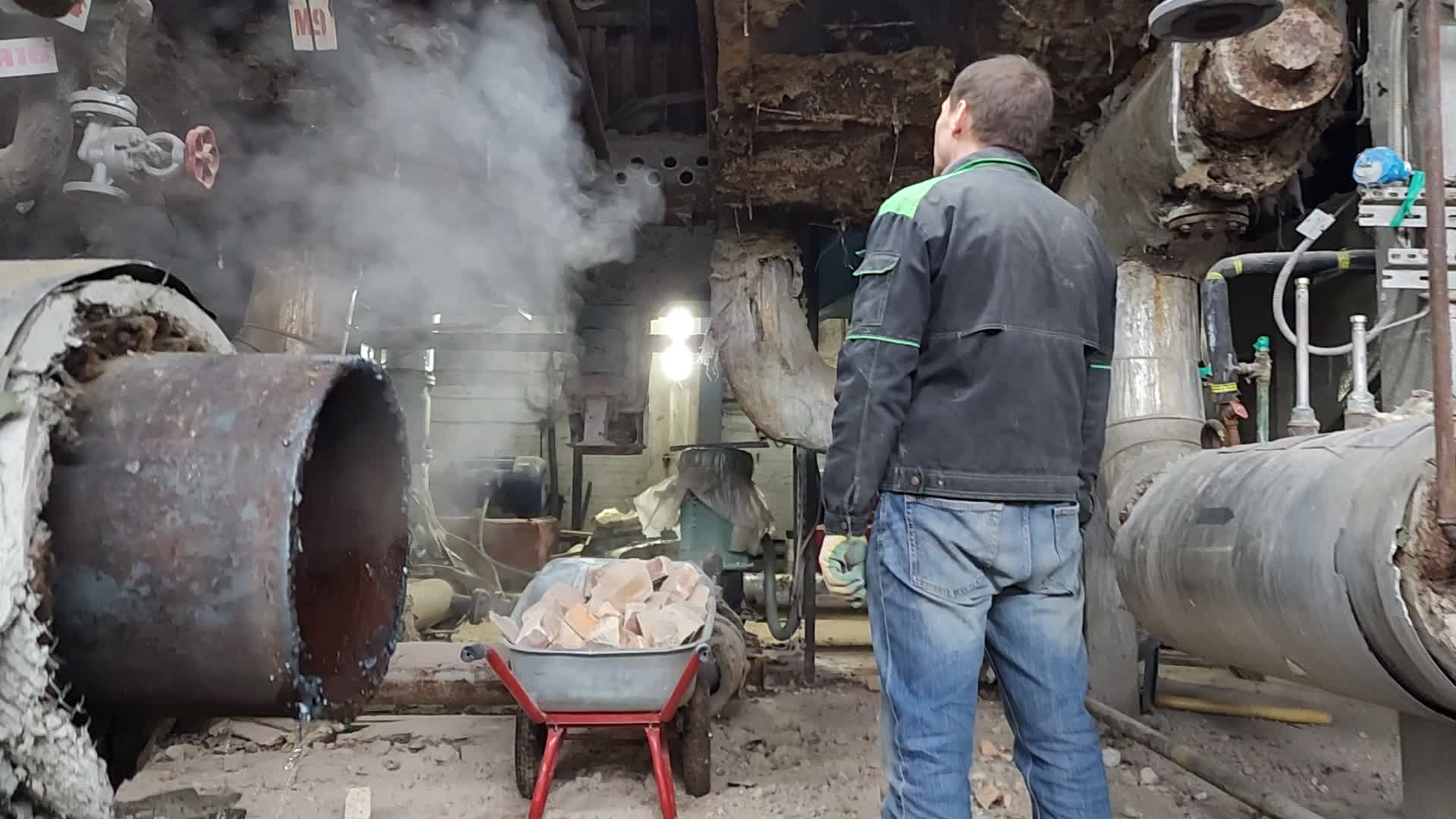

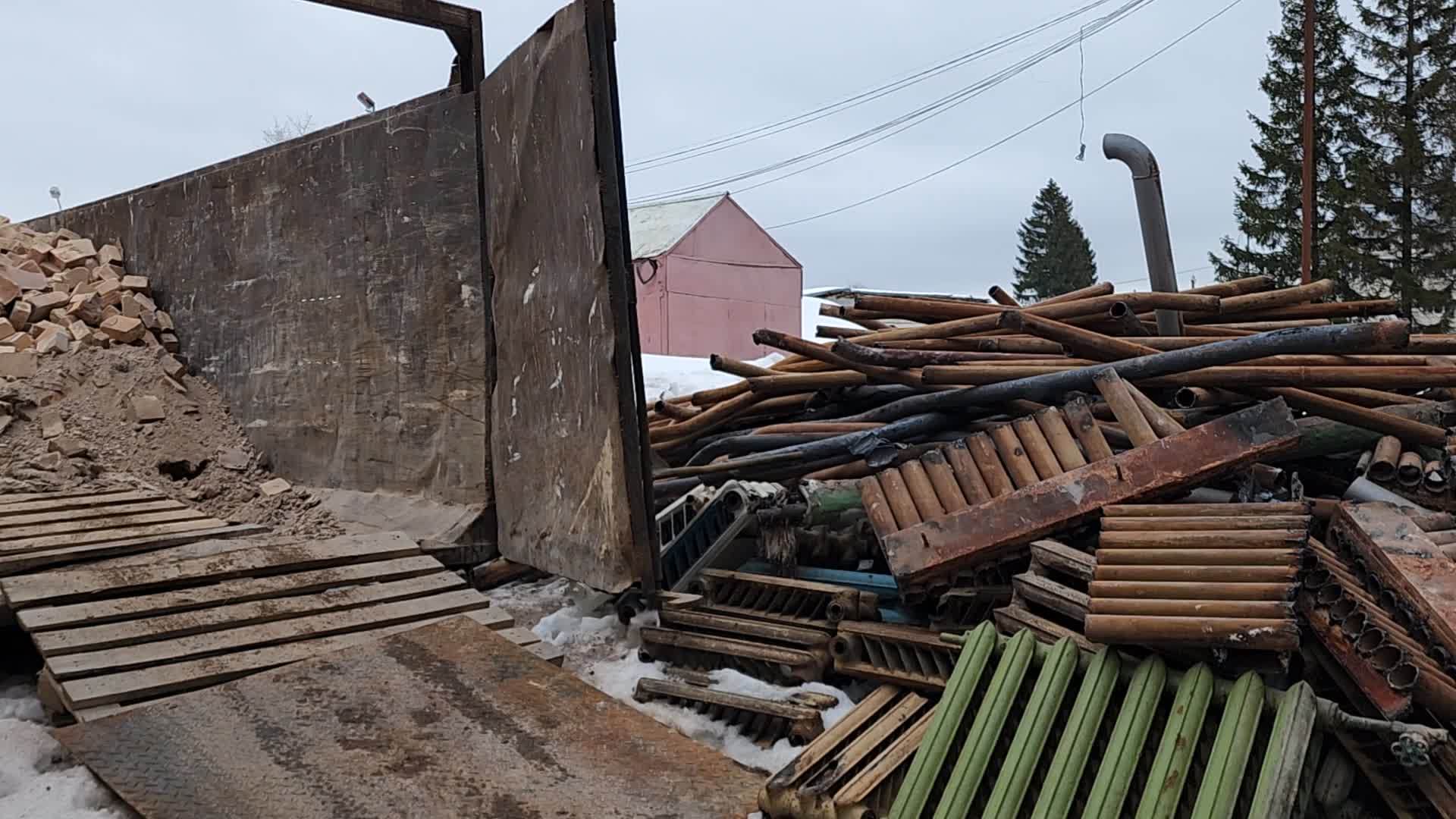

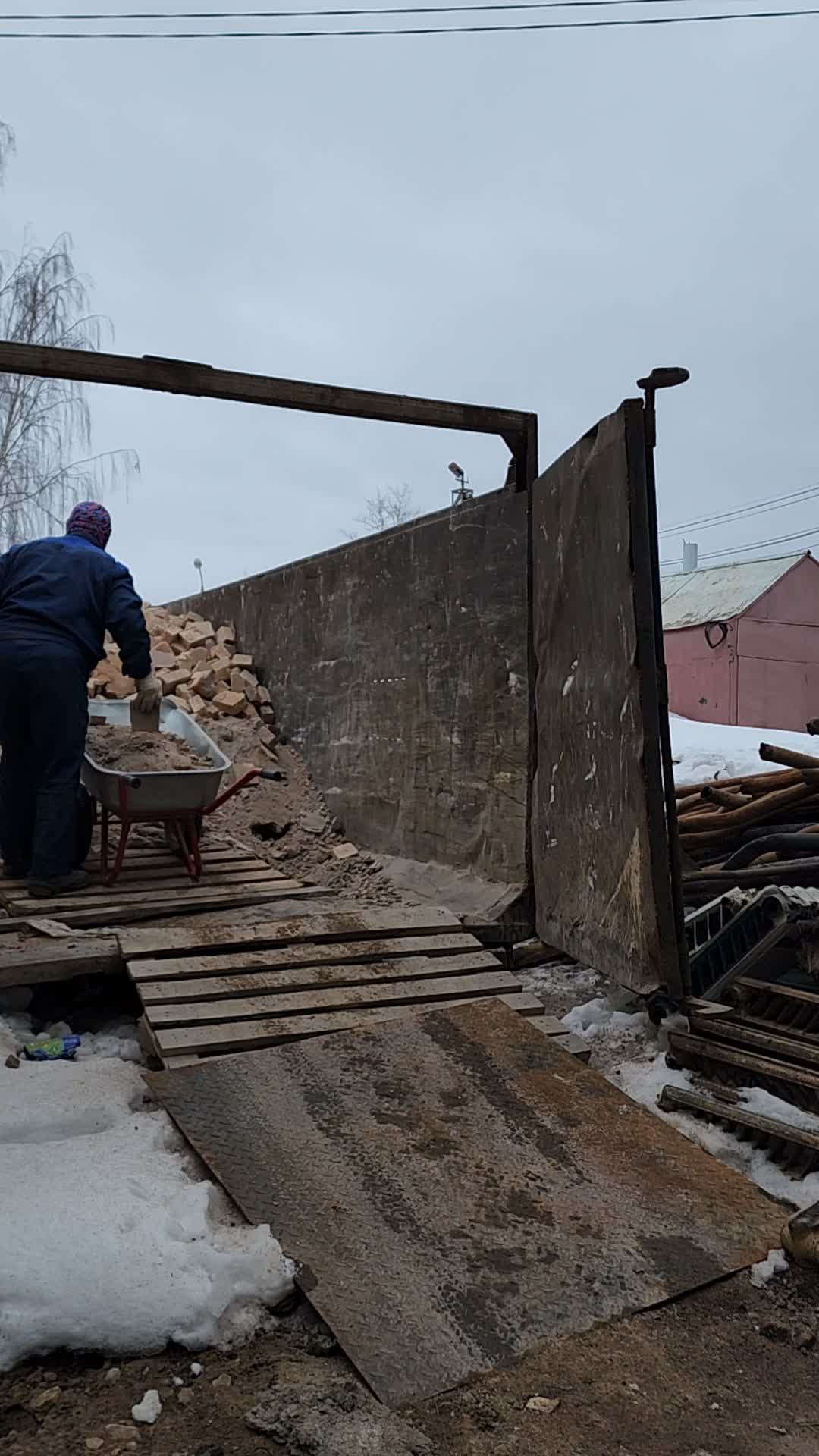

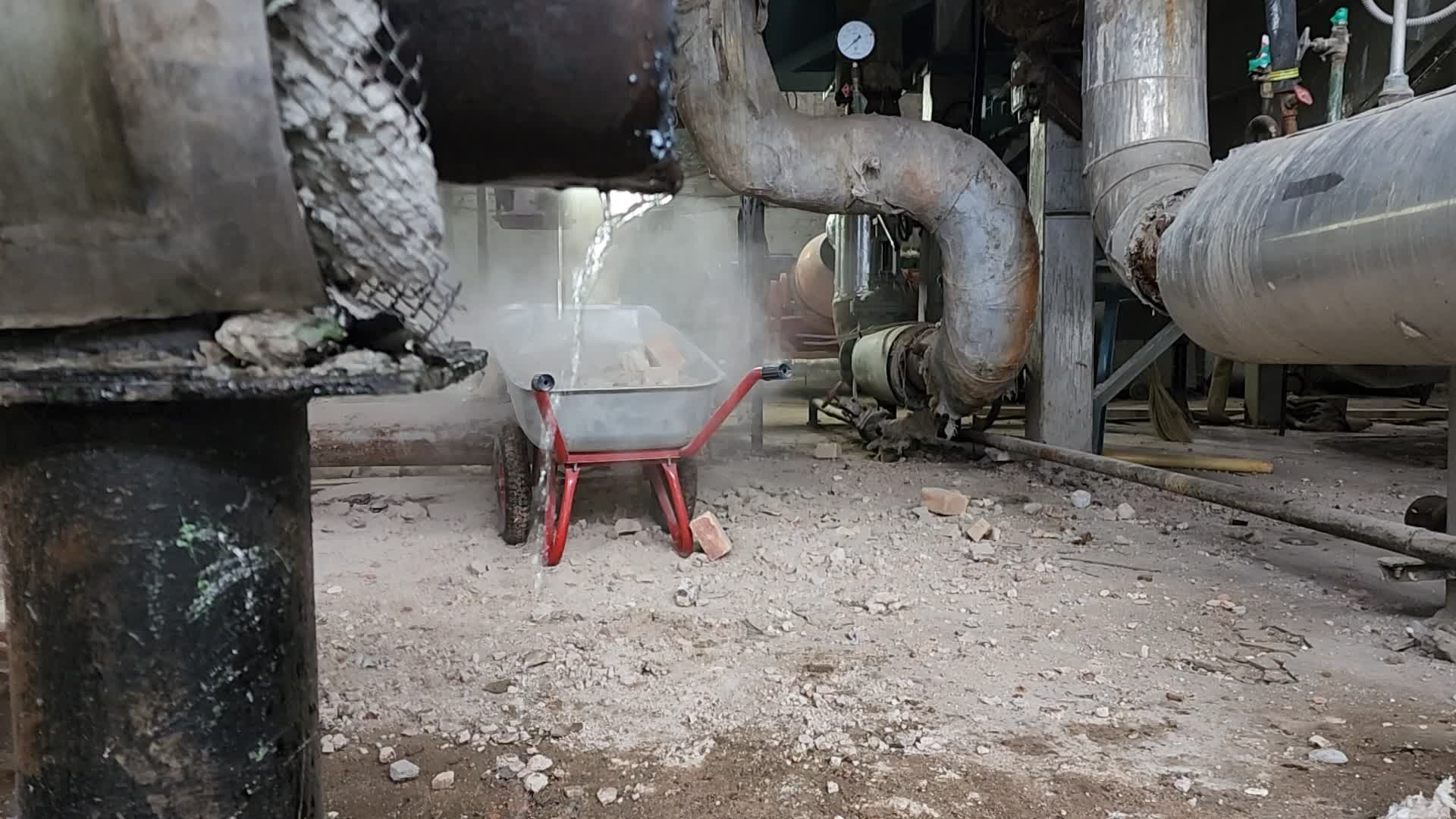

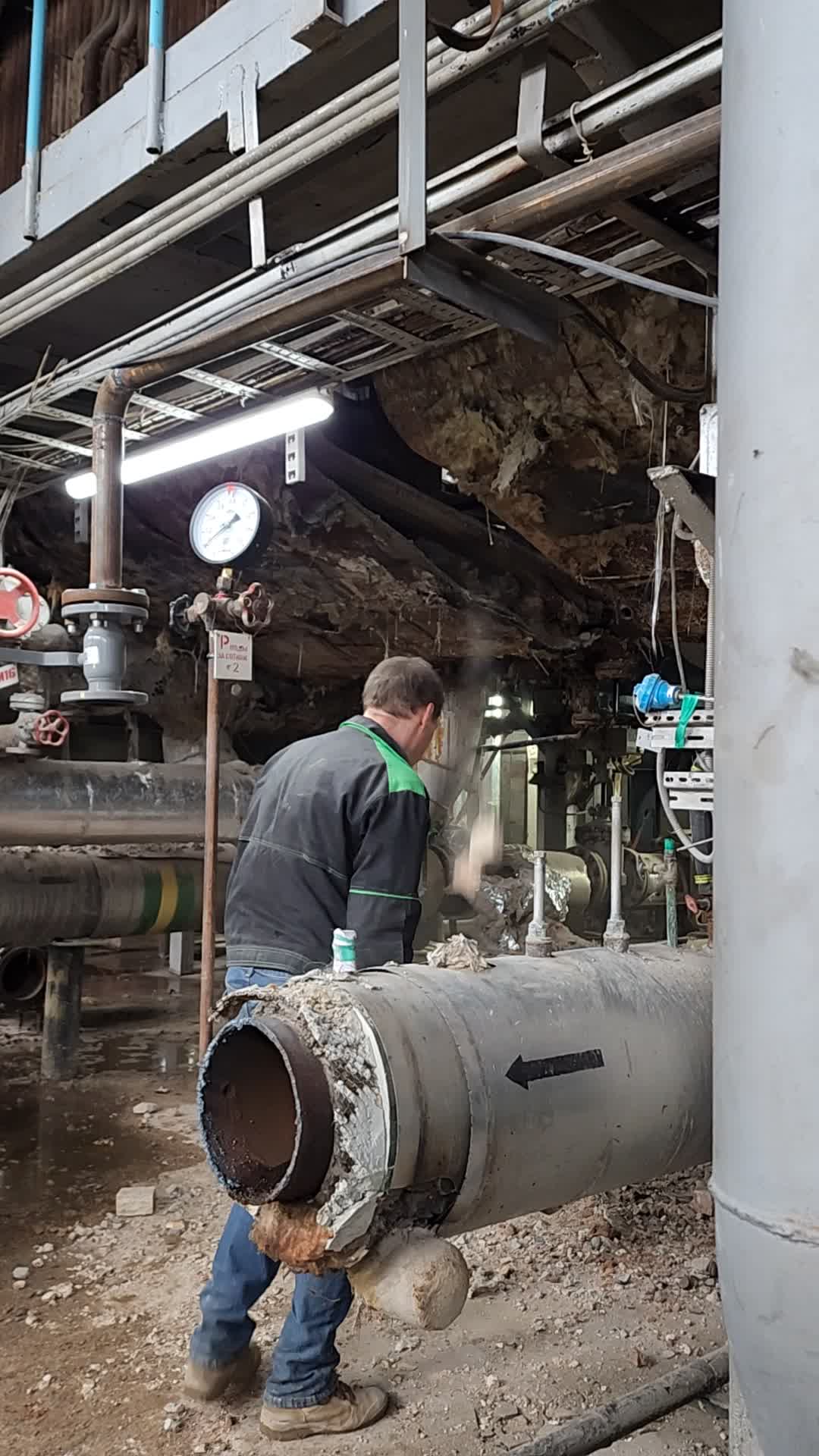

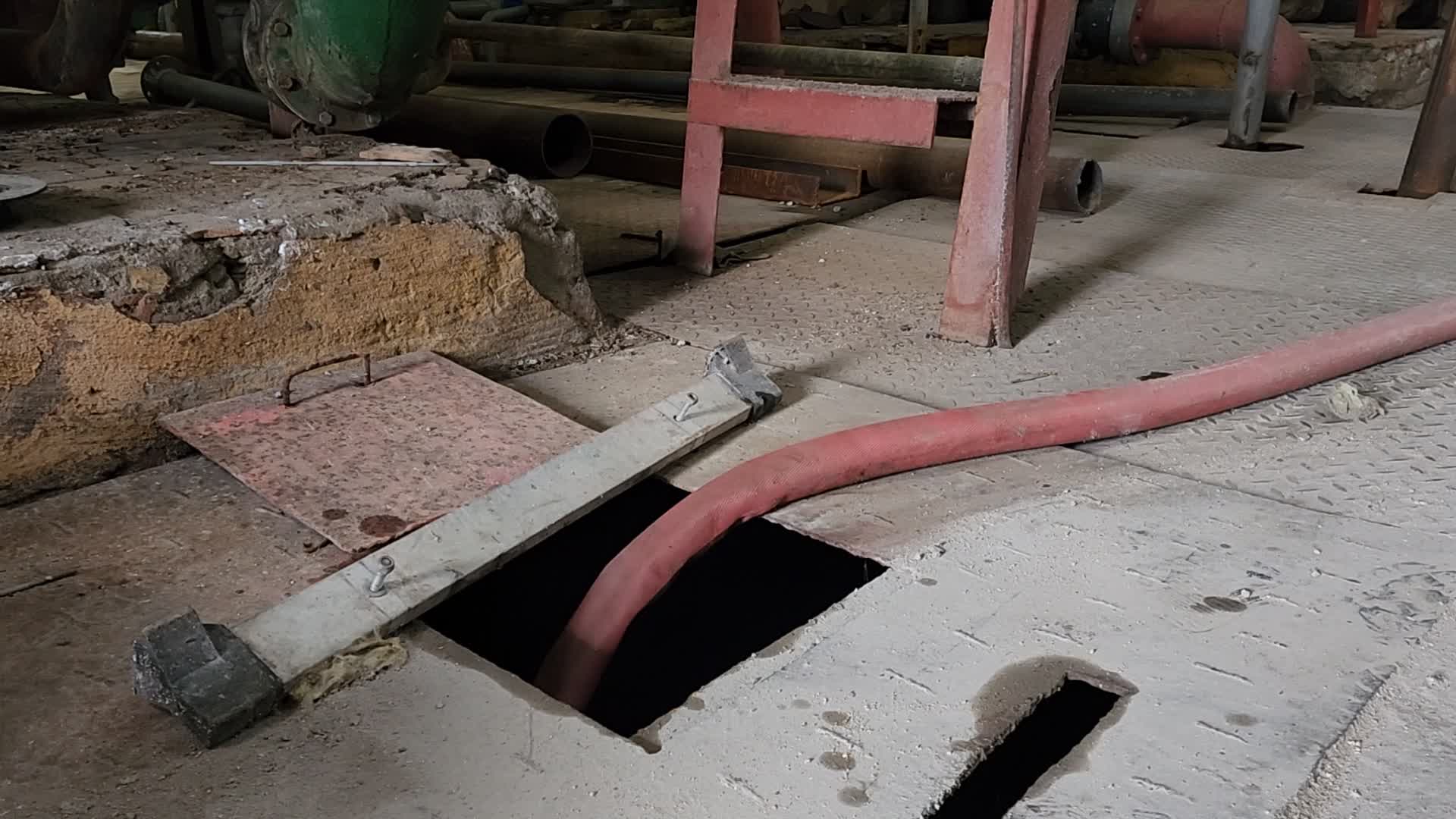

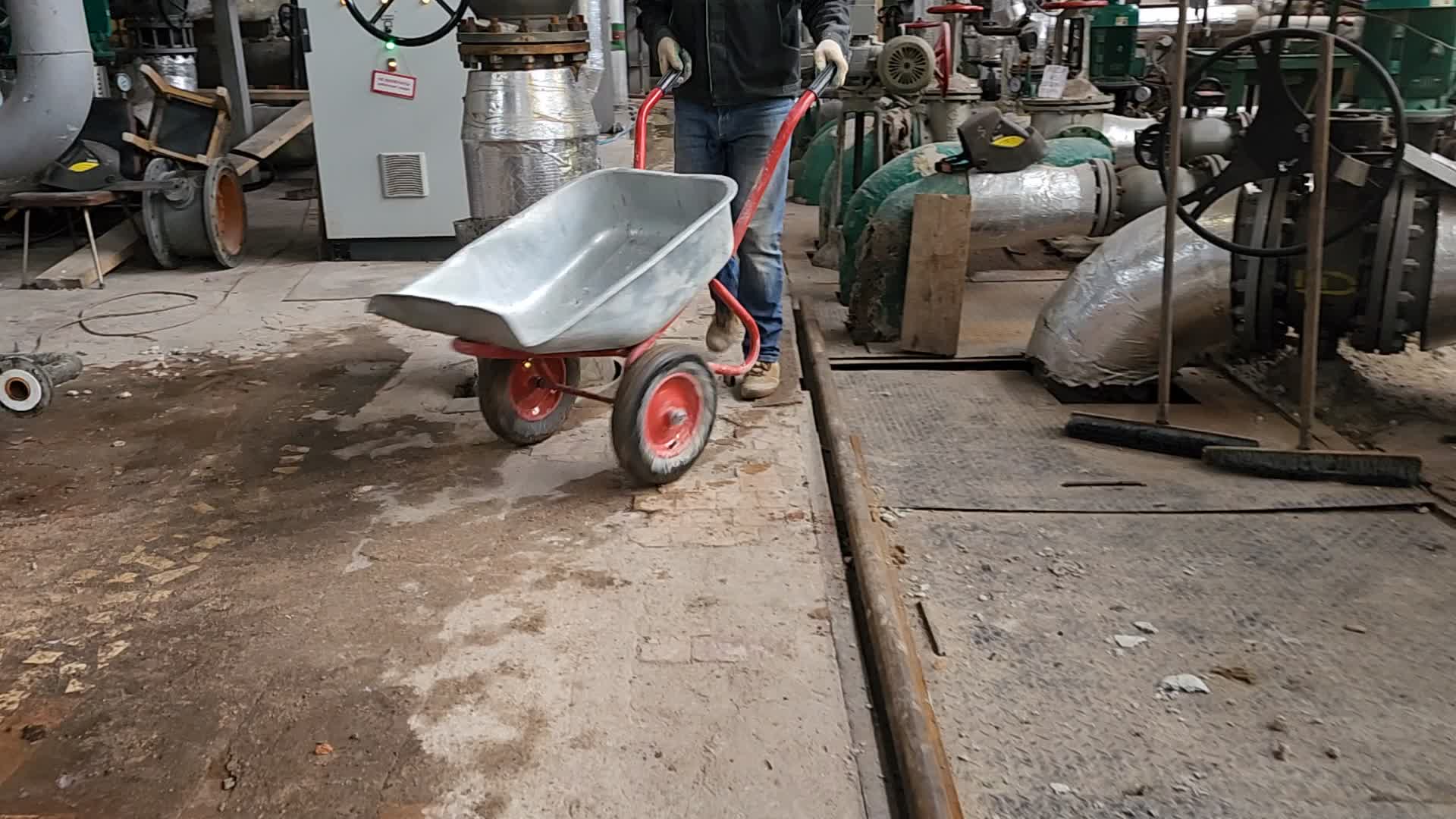

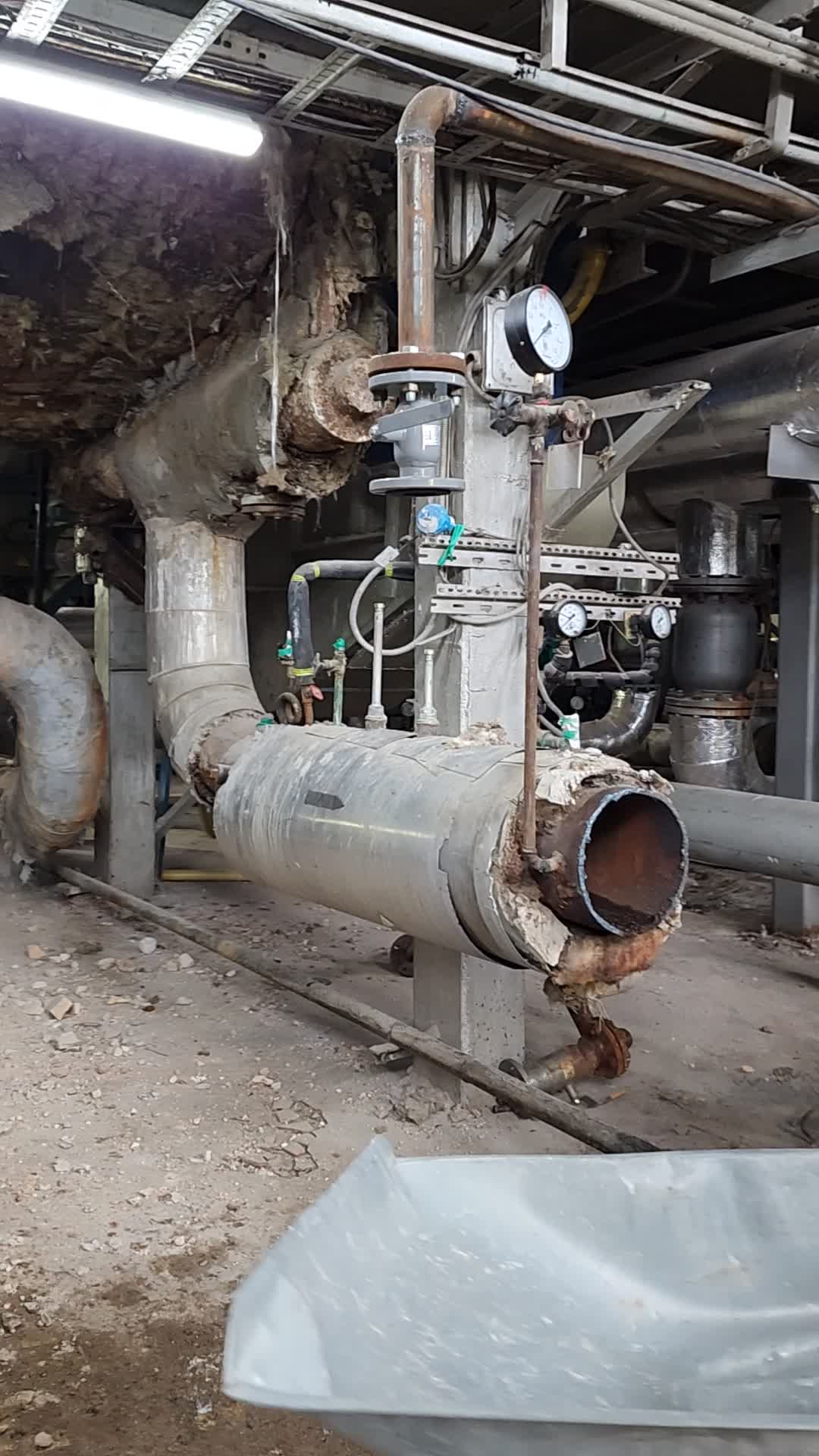

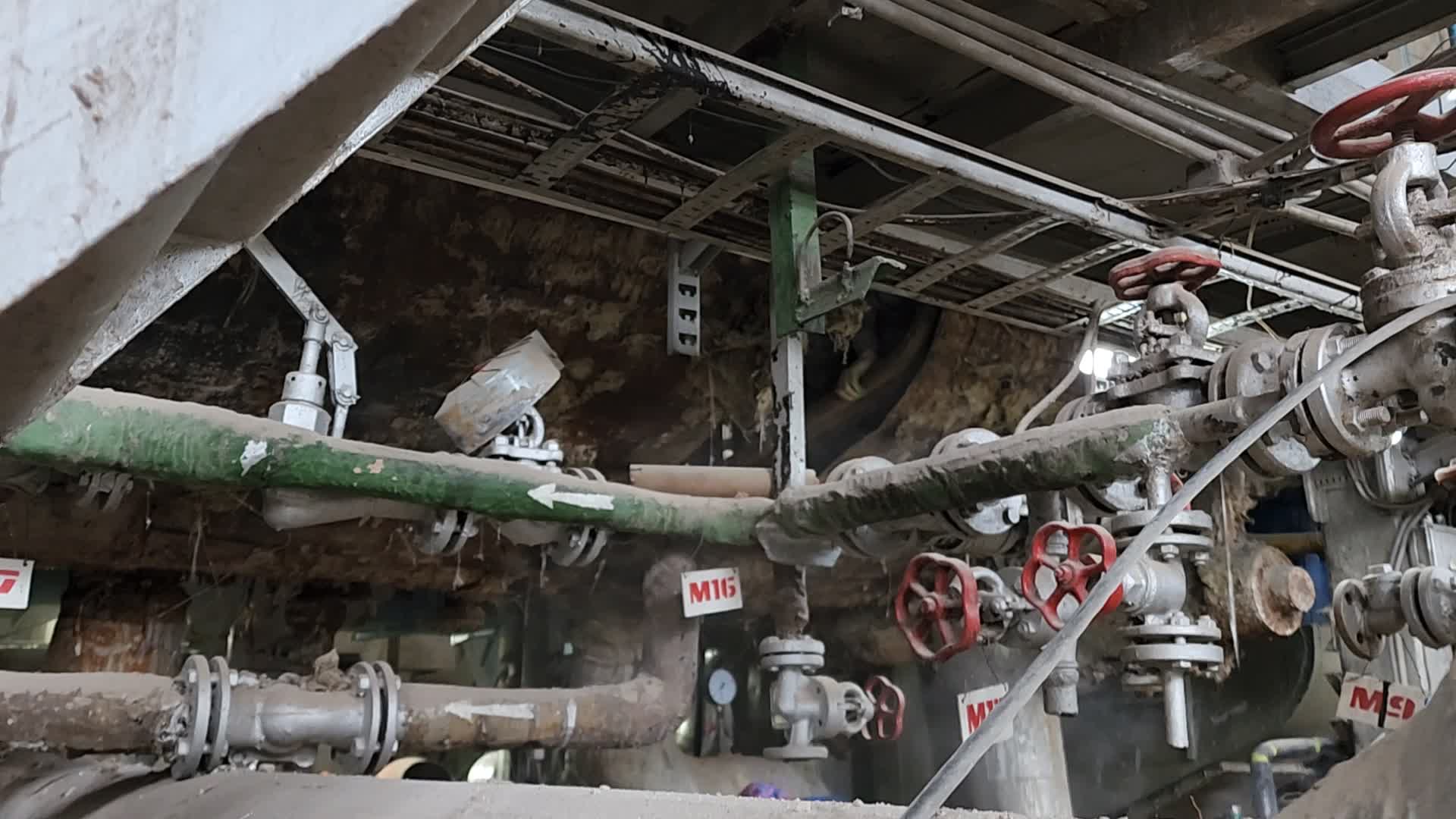

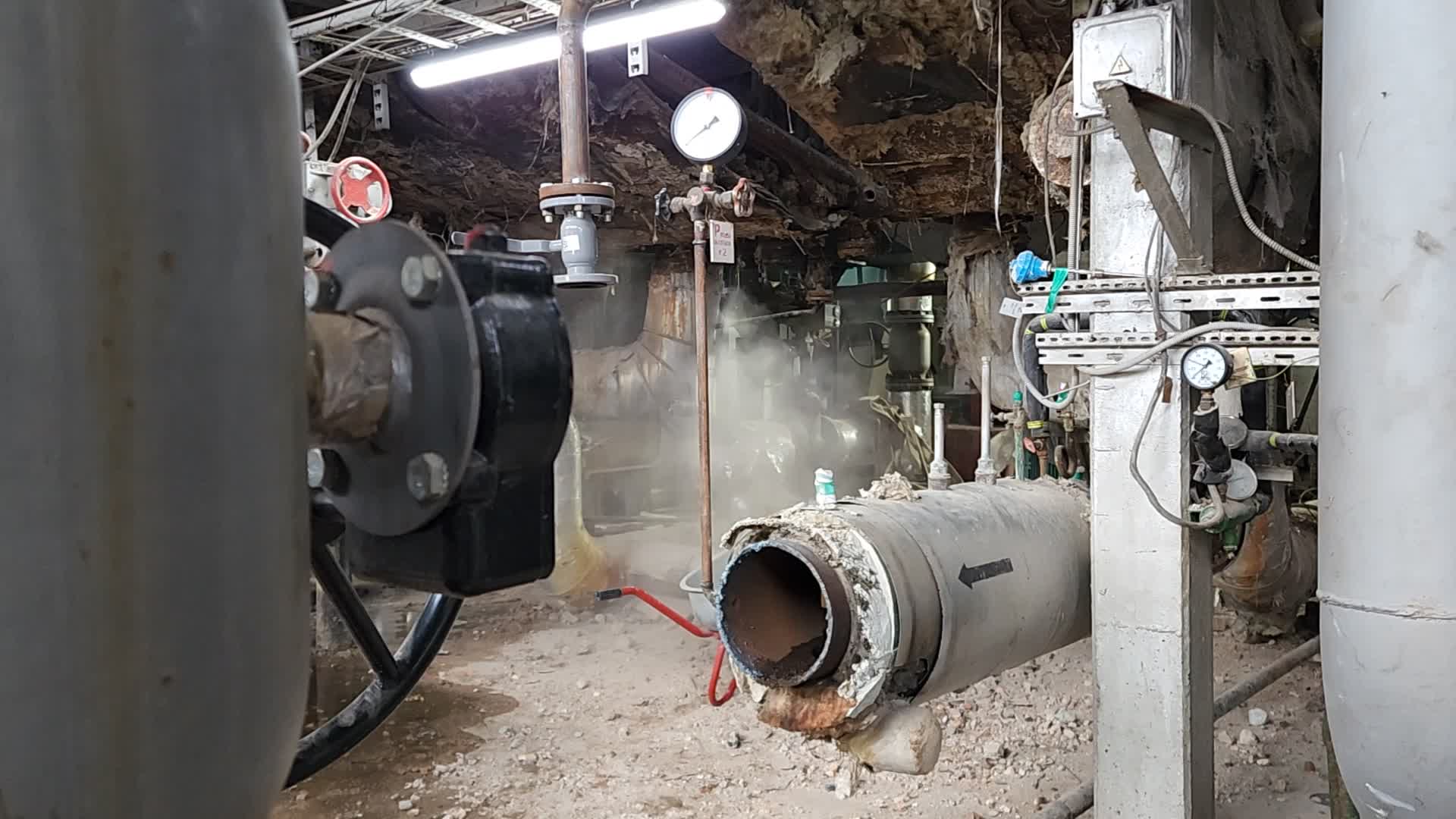

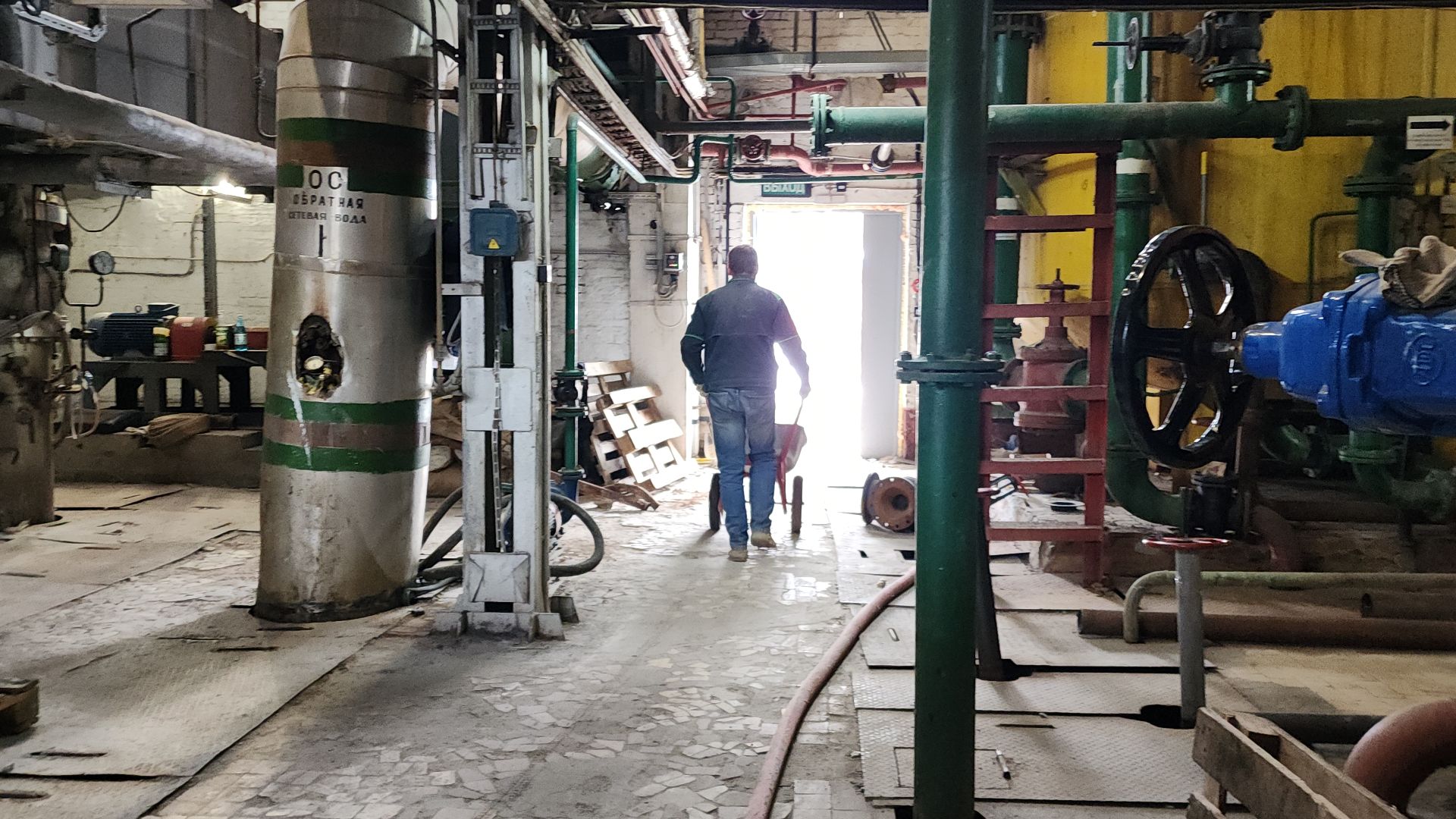

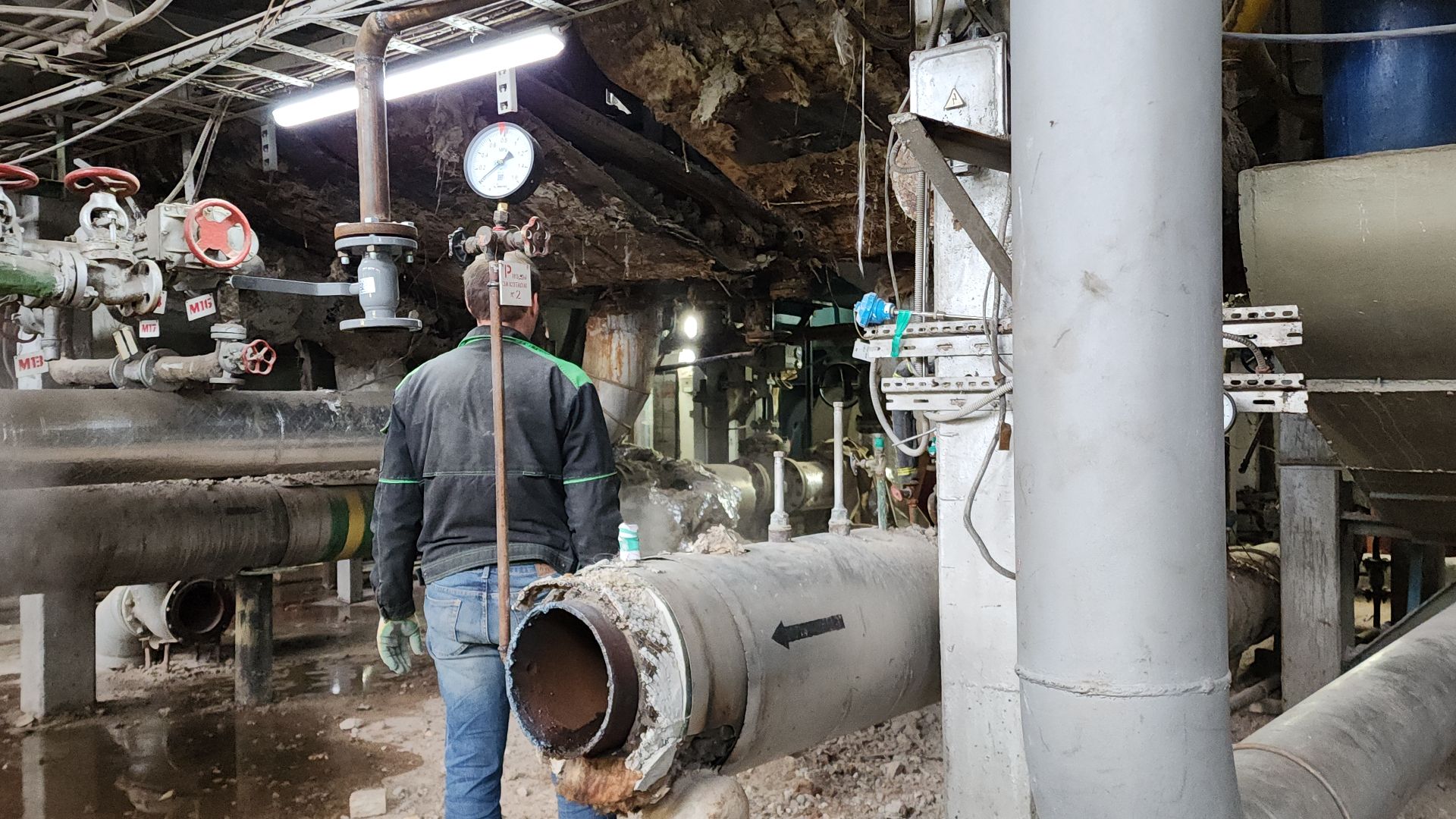

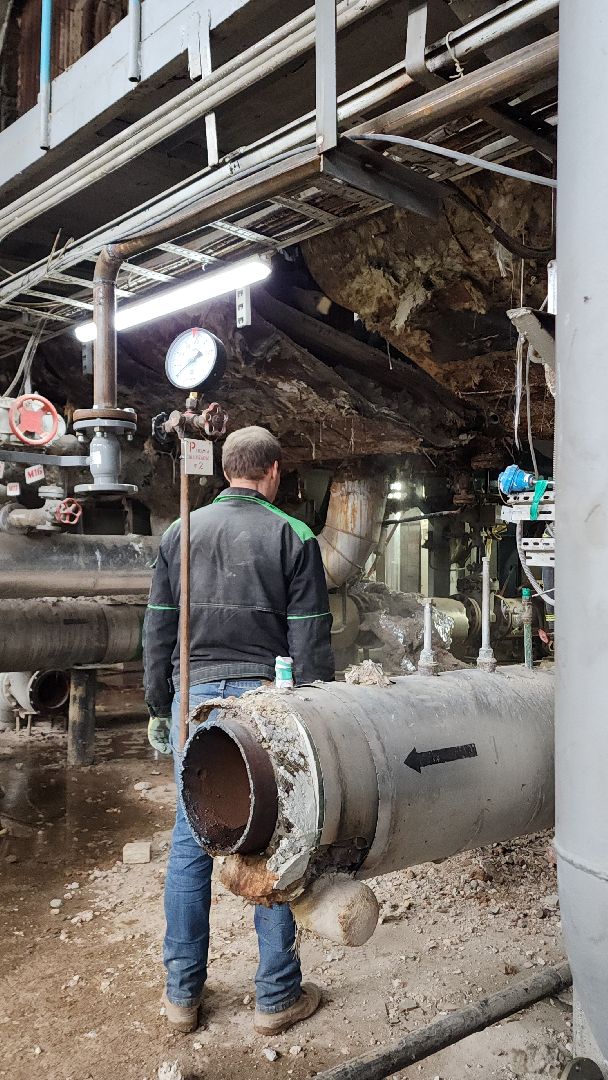

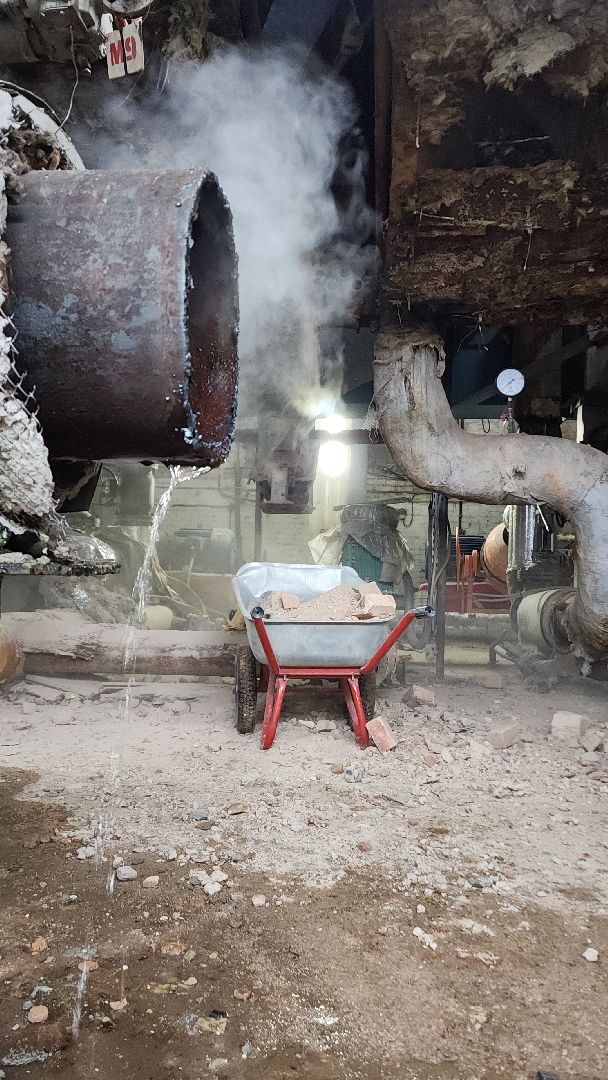

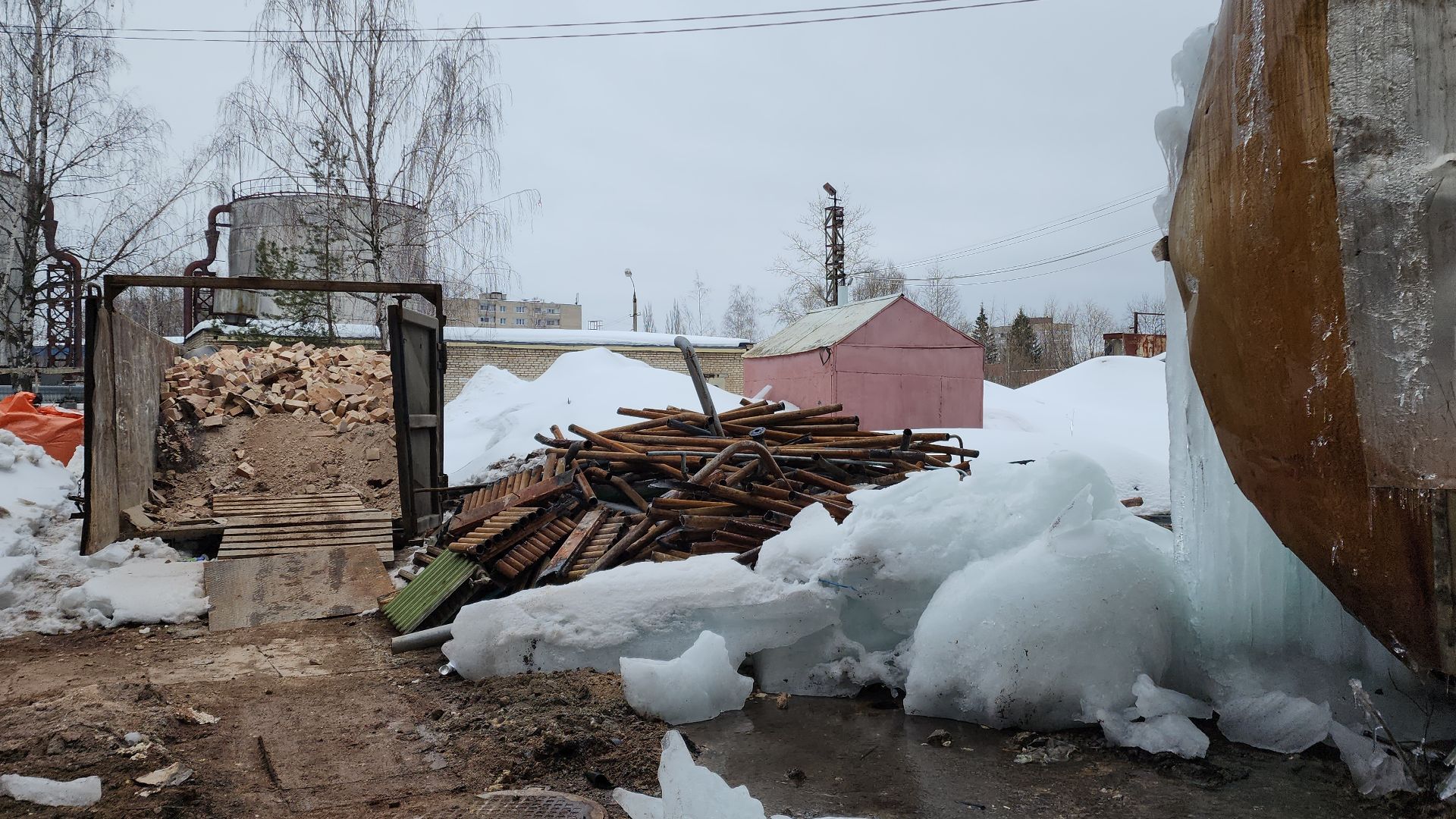

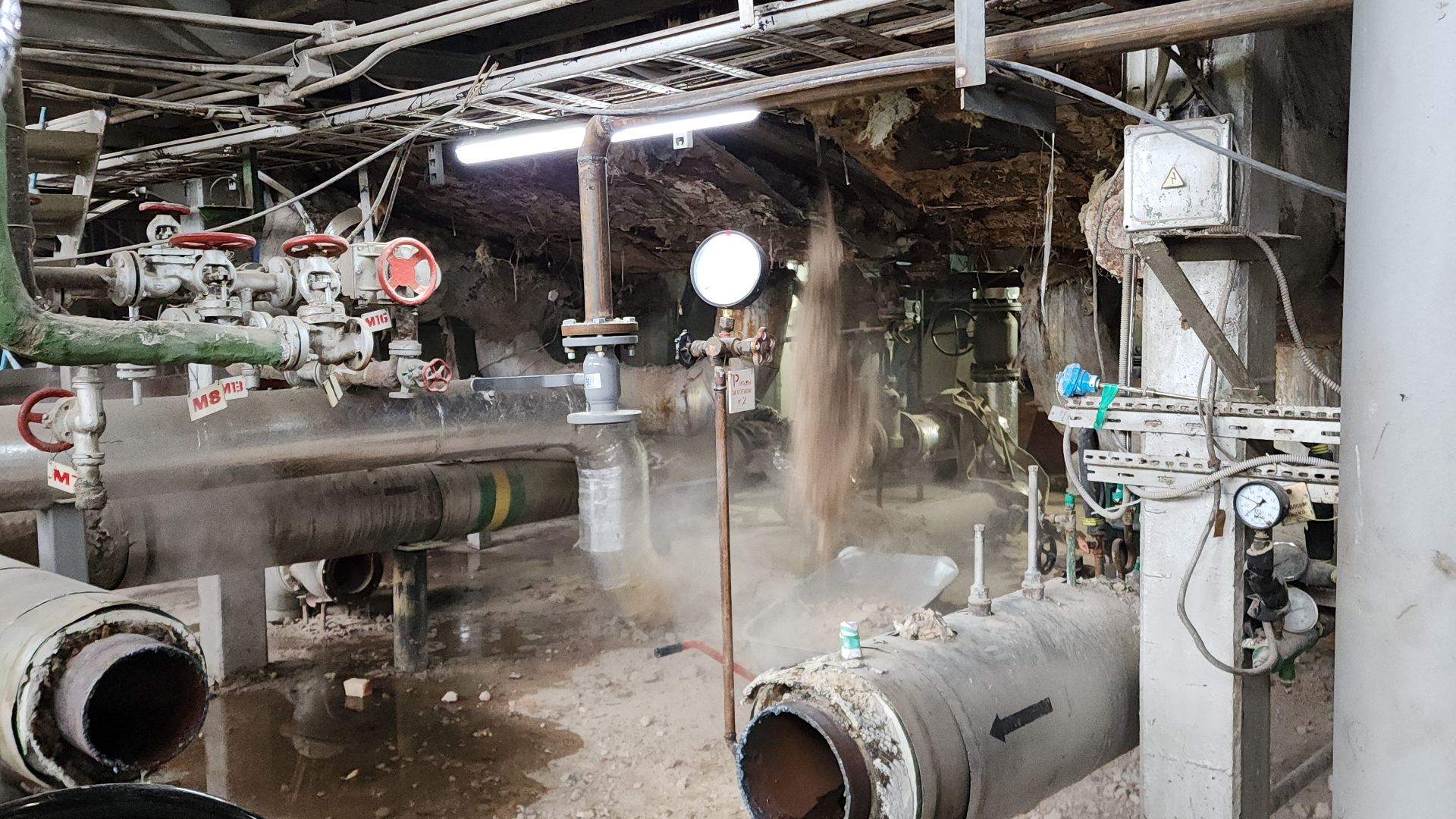

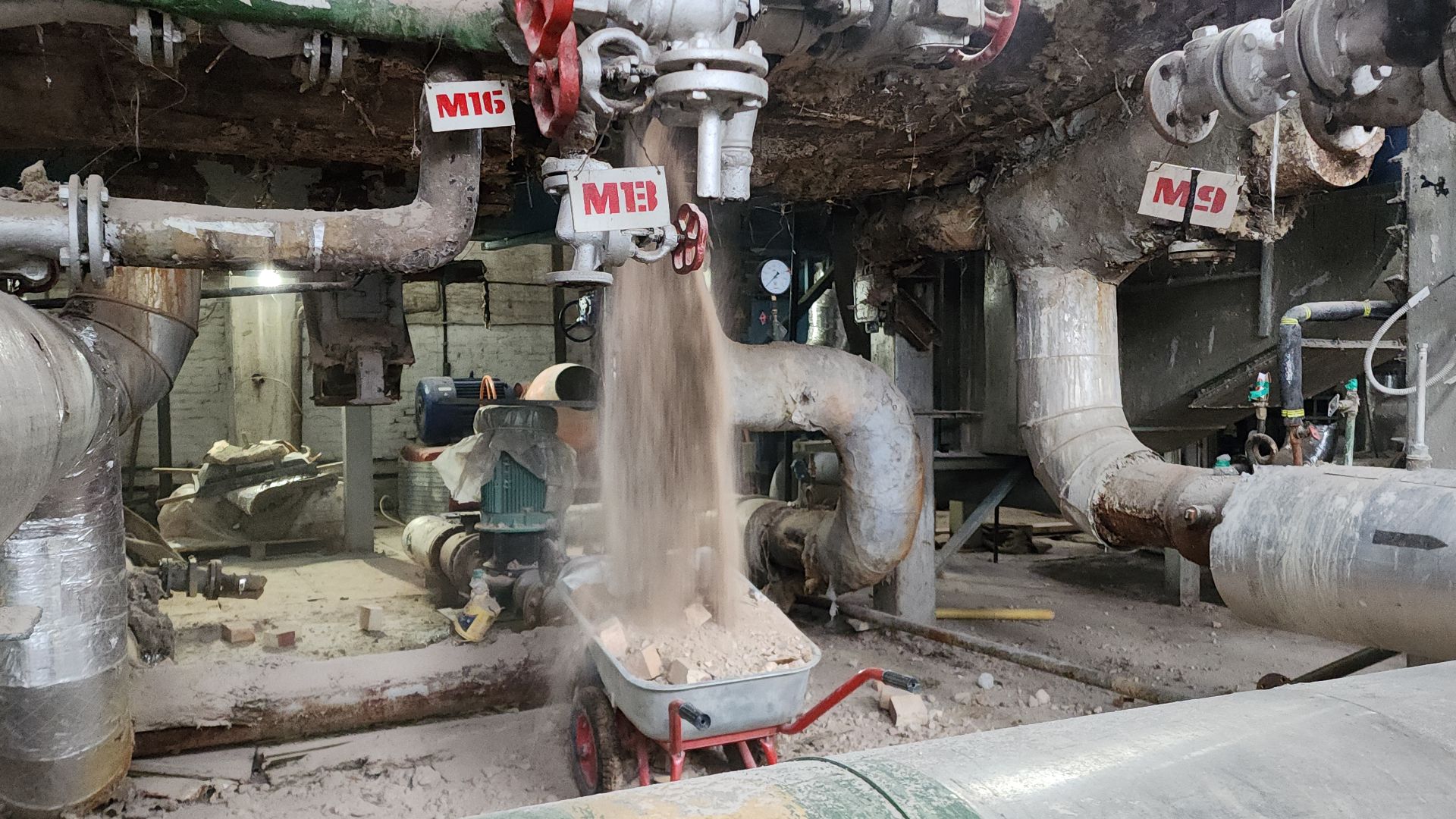

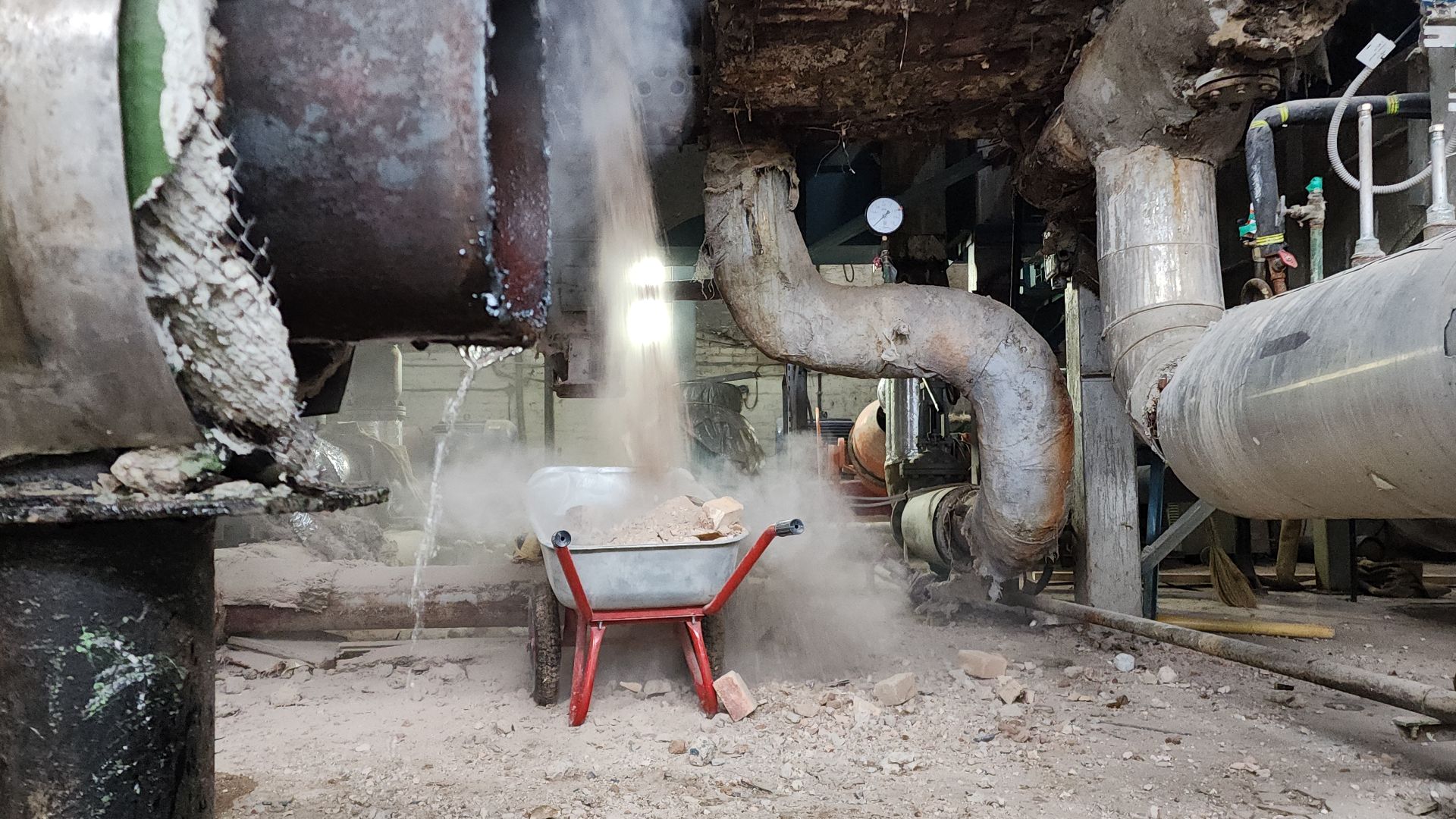

В данный момент ведется ремонт котла №2 силами подрядной организации. Планируется полная замена двух коллекторов — верхнего и нижнего — и почти 80 котловых труб. Рабочие снимают каменную кладку – обмуровку котла. Срок окончания работ – конец марта, но сотрудники ООО «Глобус» стараются выполнить весь объём раньше.

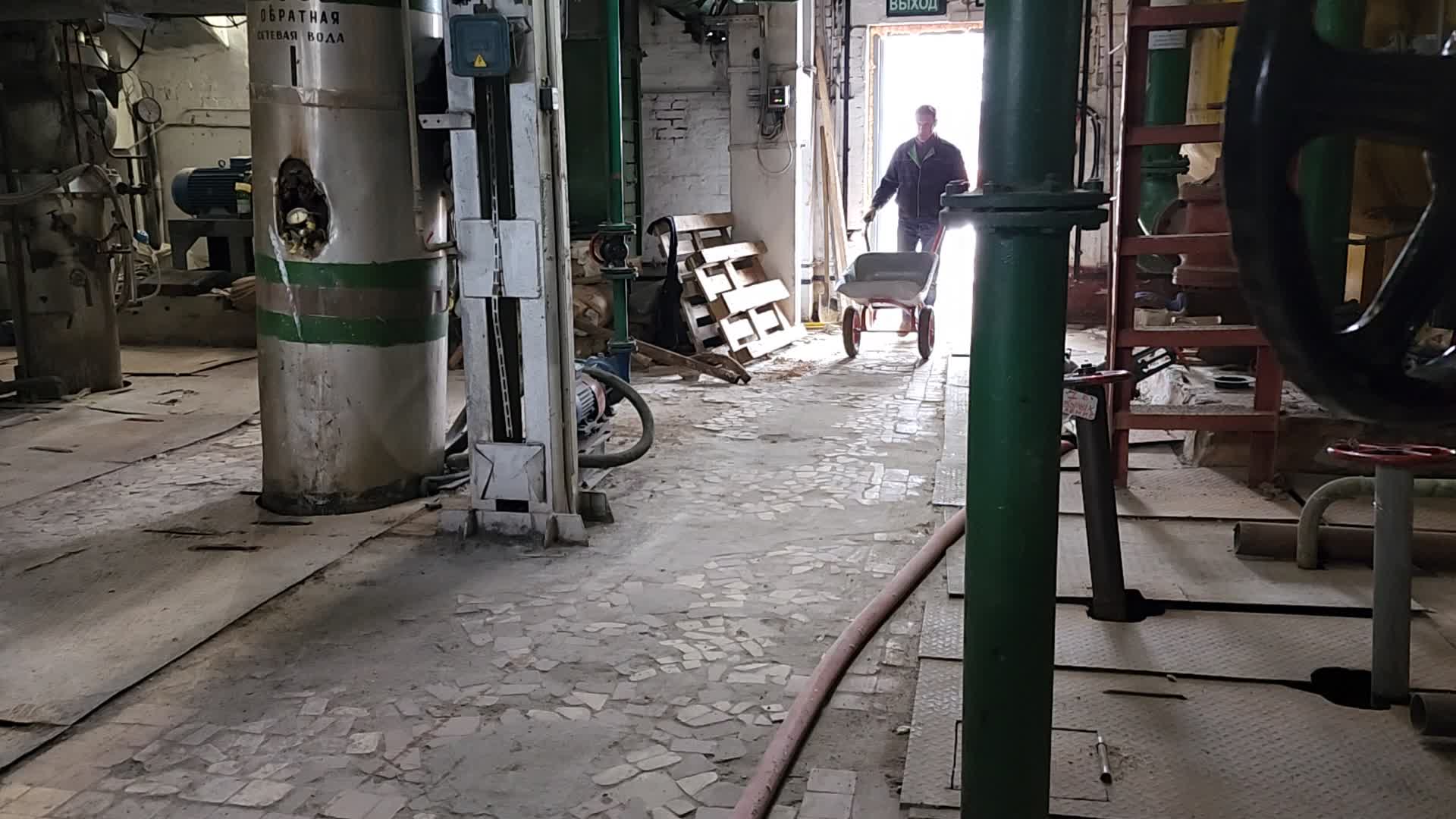

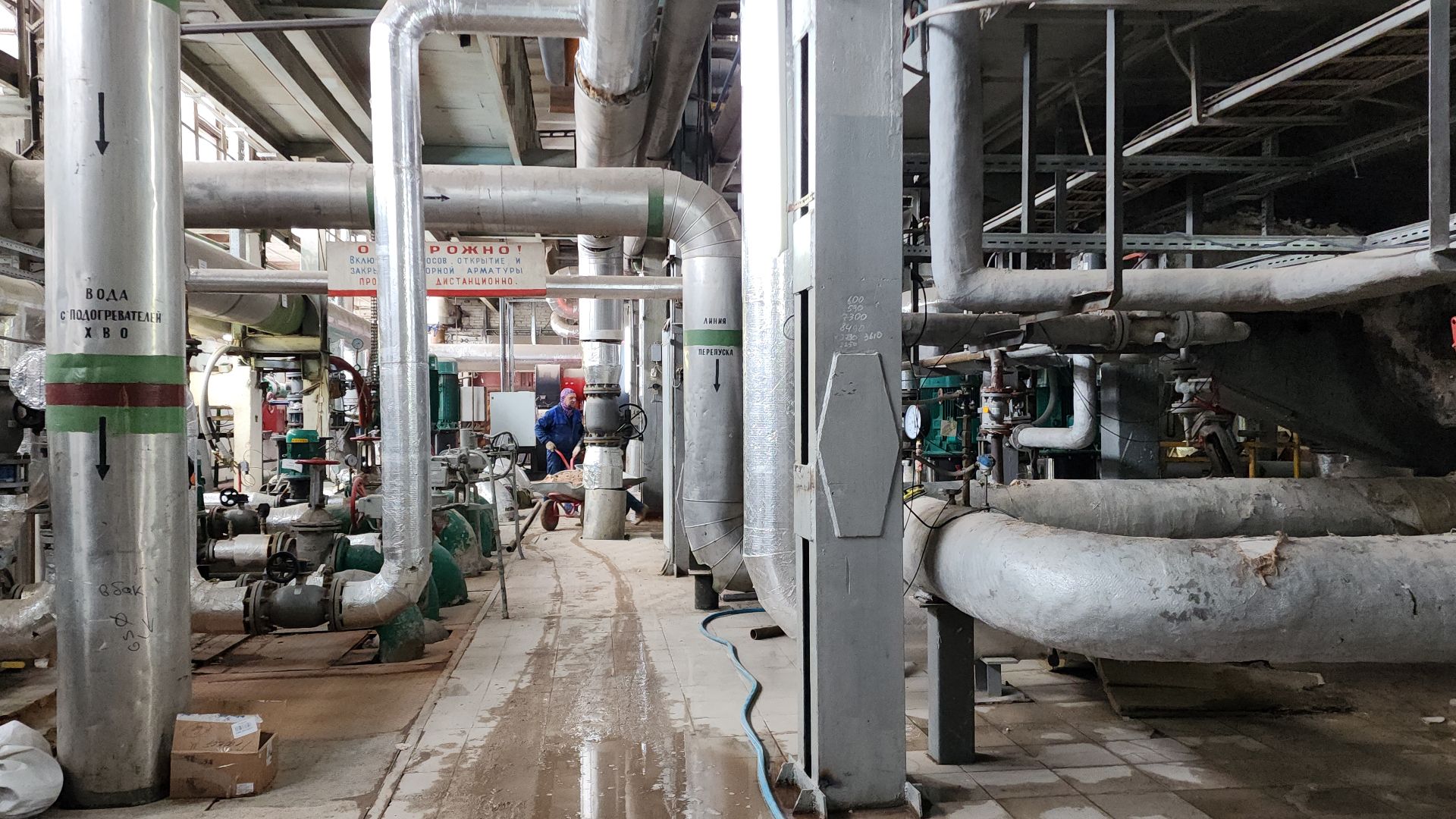

За время обслуживания котельной с января этого года, компания ООО «Глобус» провела срочный ремонт сетевых насосов и капитальный ремонт котла №1. Когда восстановительные работы завершились, сетевой насос №1 оставили в резерве на случай нештатной ситуации. Работают другие: №№2, 3 и 4.

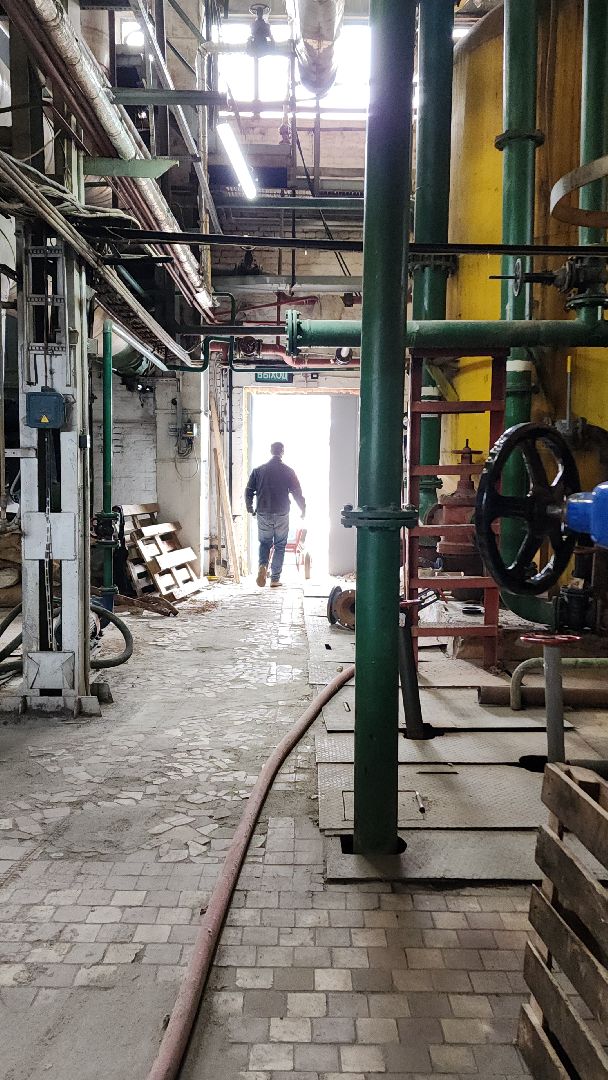

По словам Андрея Цветкова, начальника производственной службы №4, проводится планомерная работа и по ремонту теплосетей.

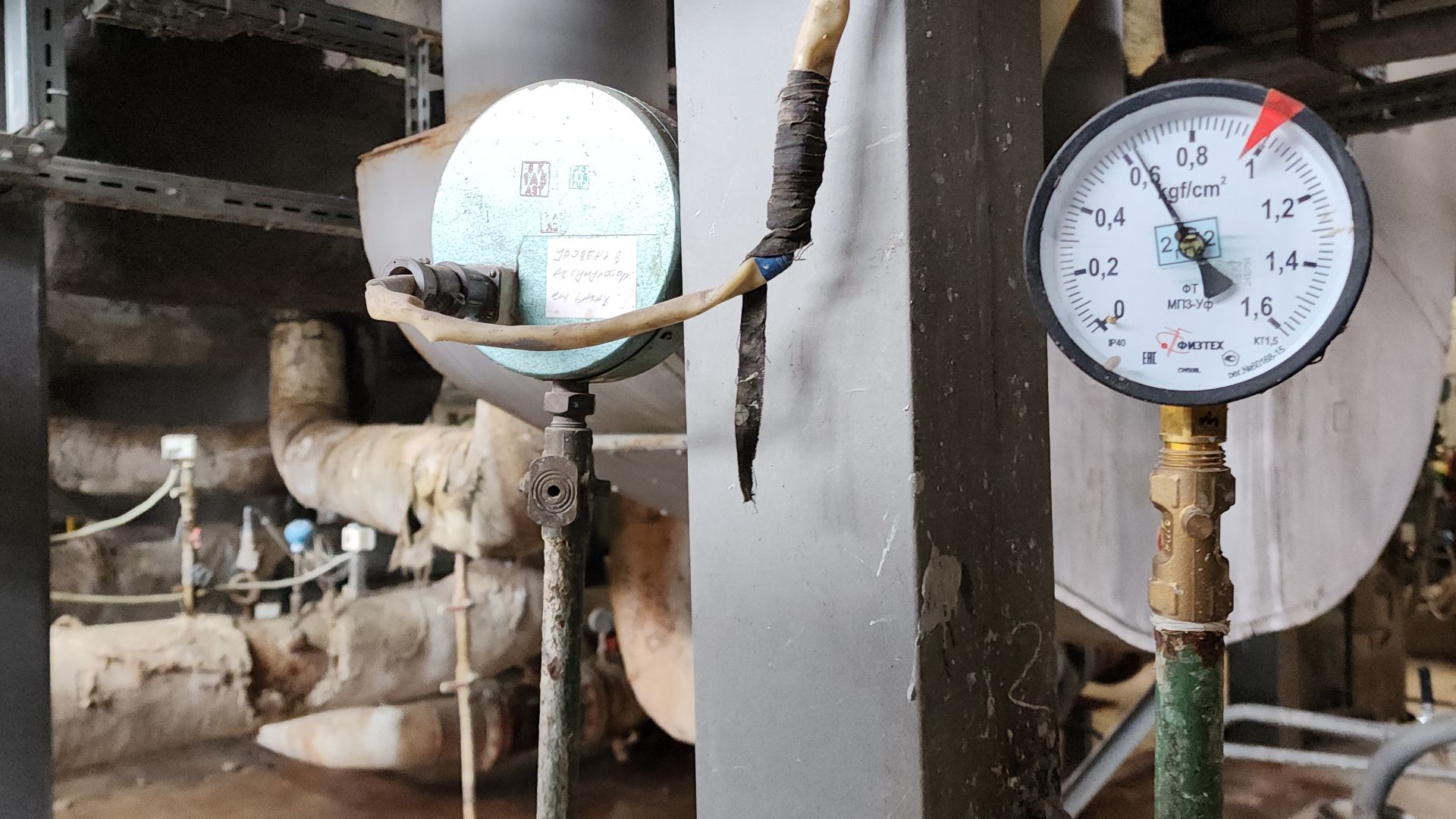

Что касается химической водоподготовки, то аппаратчик химводоочистки проверяет качество воды в разных точках в ежедневном режиме. Качество воды повысилось с момента начала работы на котельной ООО «Глобус», но пока не достигло необходимых показателей.
«Чтобы достичь стабильных показателей в работе всех звеньев технологической цепочки, нужна полная остановка котельной. Это и планируется сделать в нынешнем году — после официального завершения отопительного сезона», – сказал Андрей Цветков.
Текст, фото, видео: Нина Басистая
