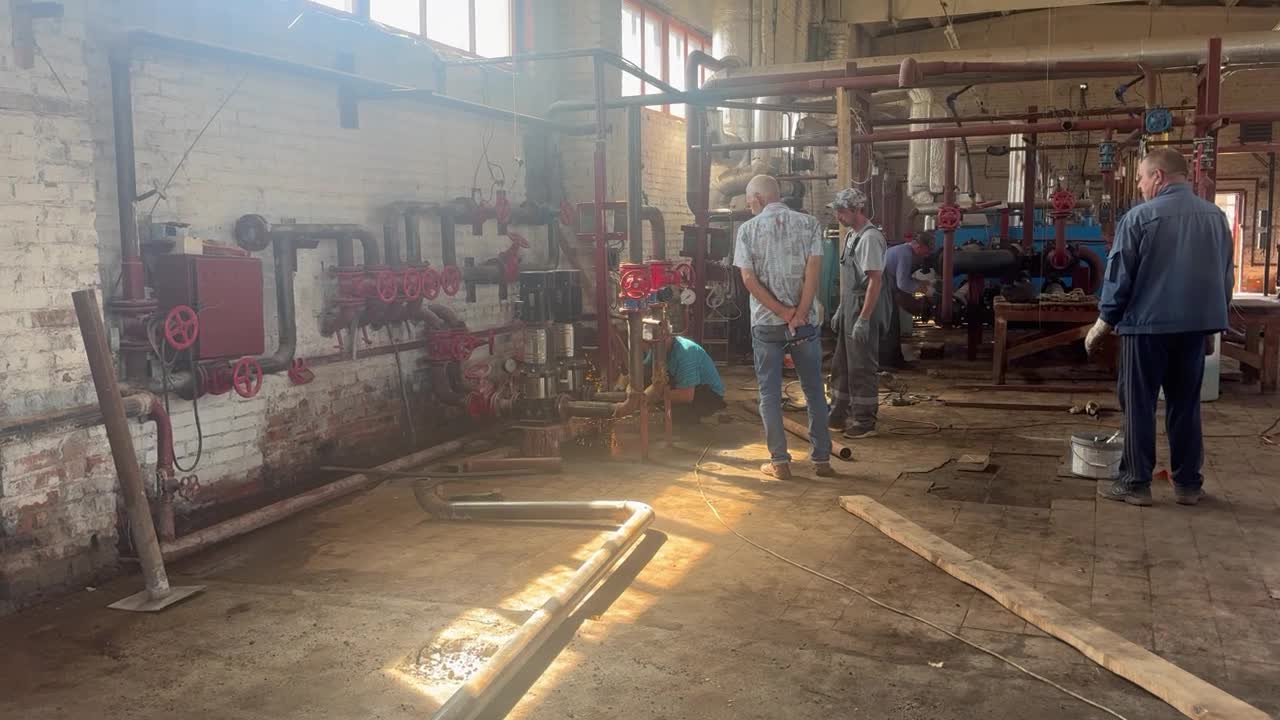

В котельной села Белая Колпь начали капитальный ремонт

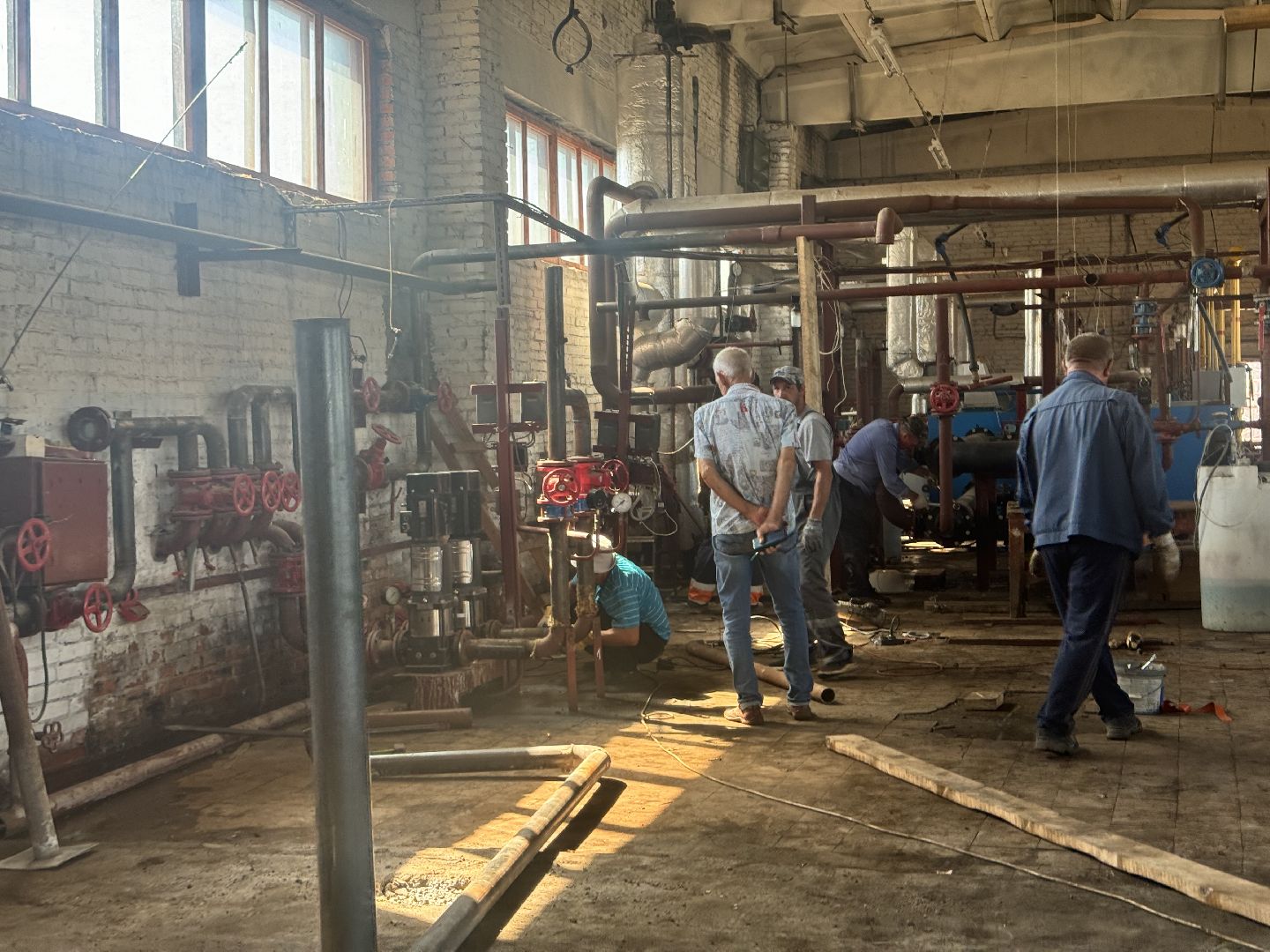

В преддверии нового отопительного сезона в котельной села Белая Колпь Шаховского округа начали капитальный ремонт.

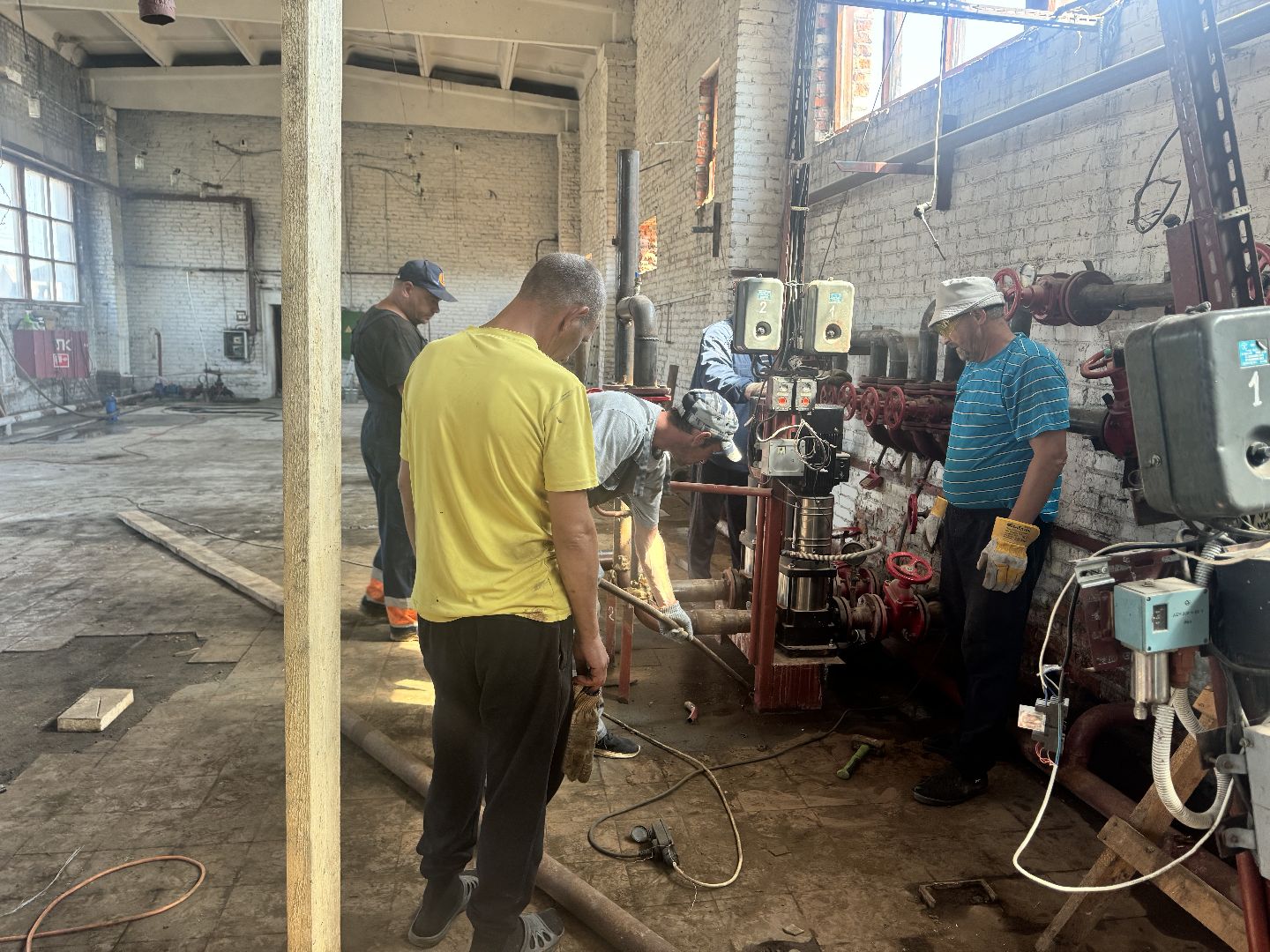

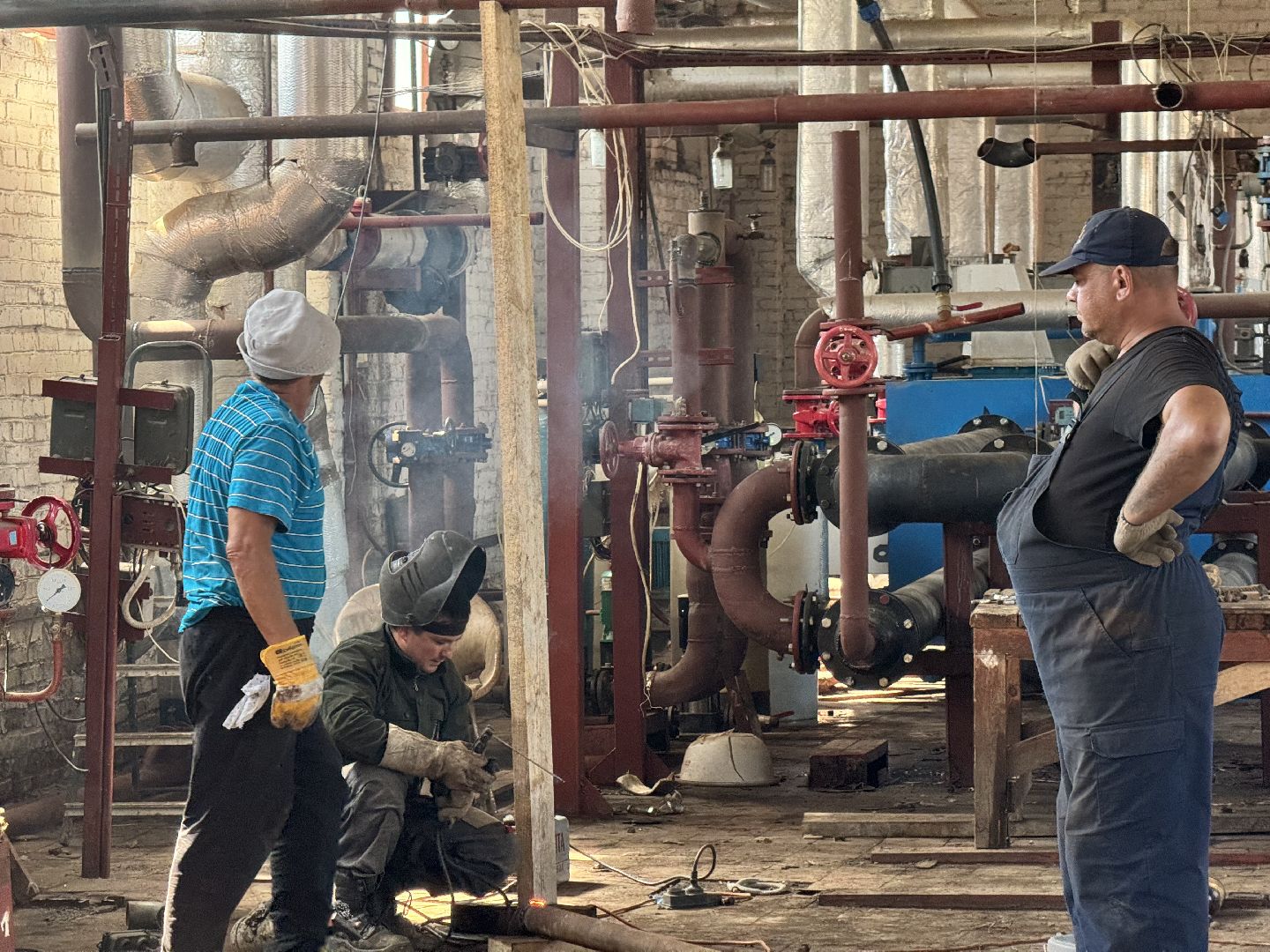

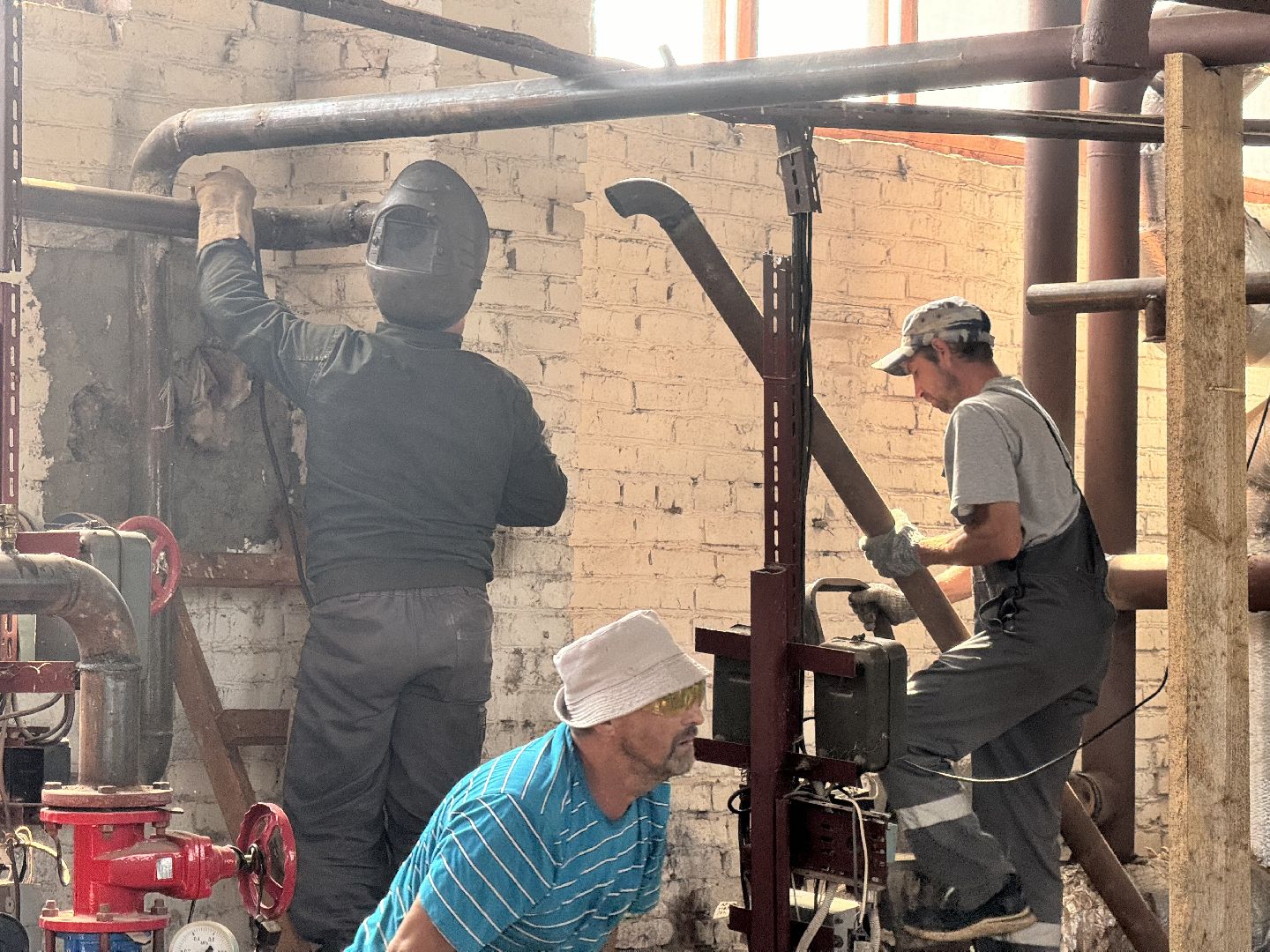

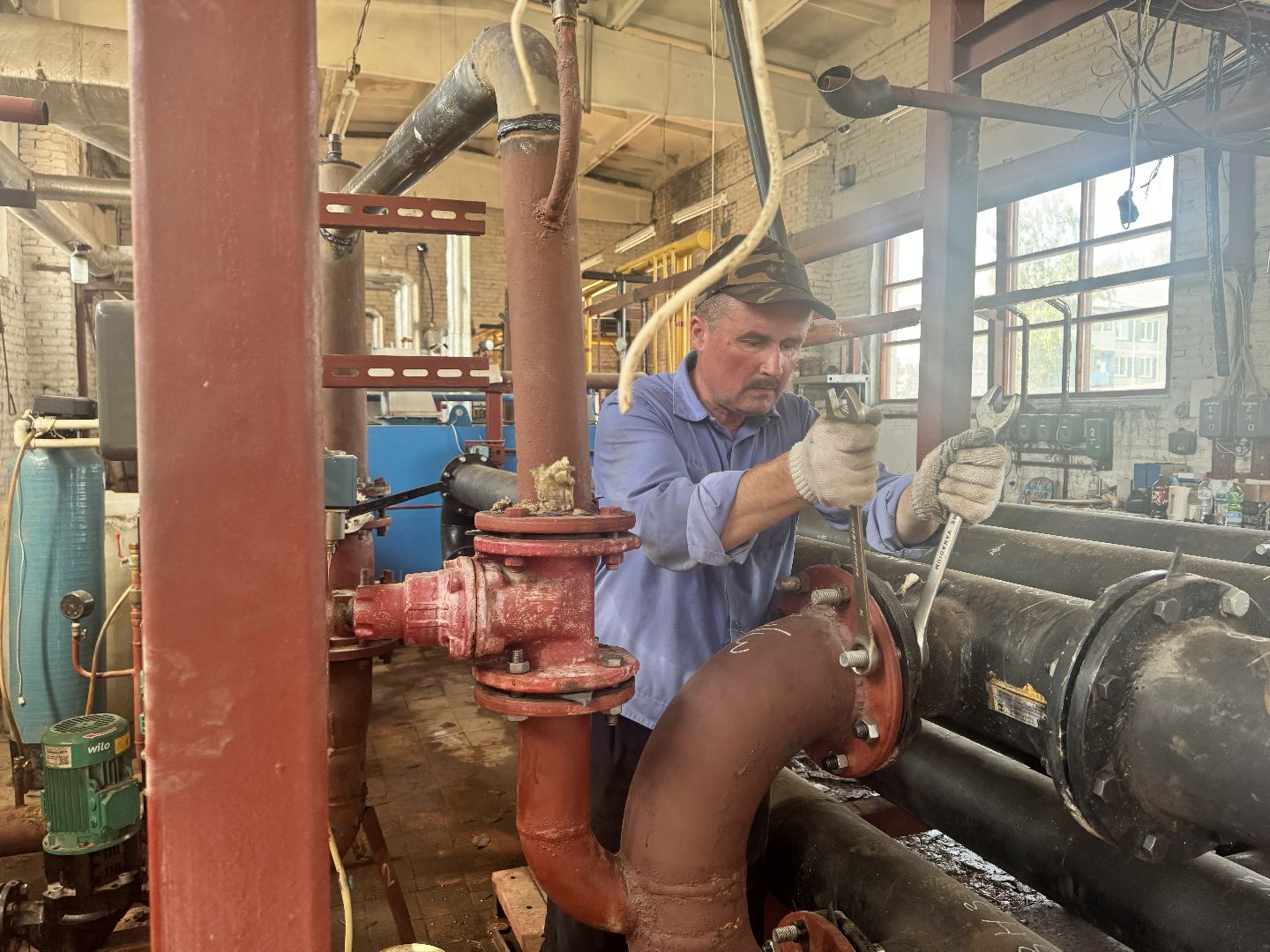

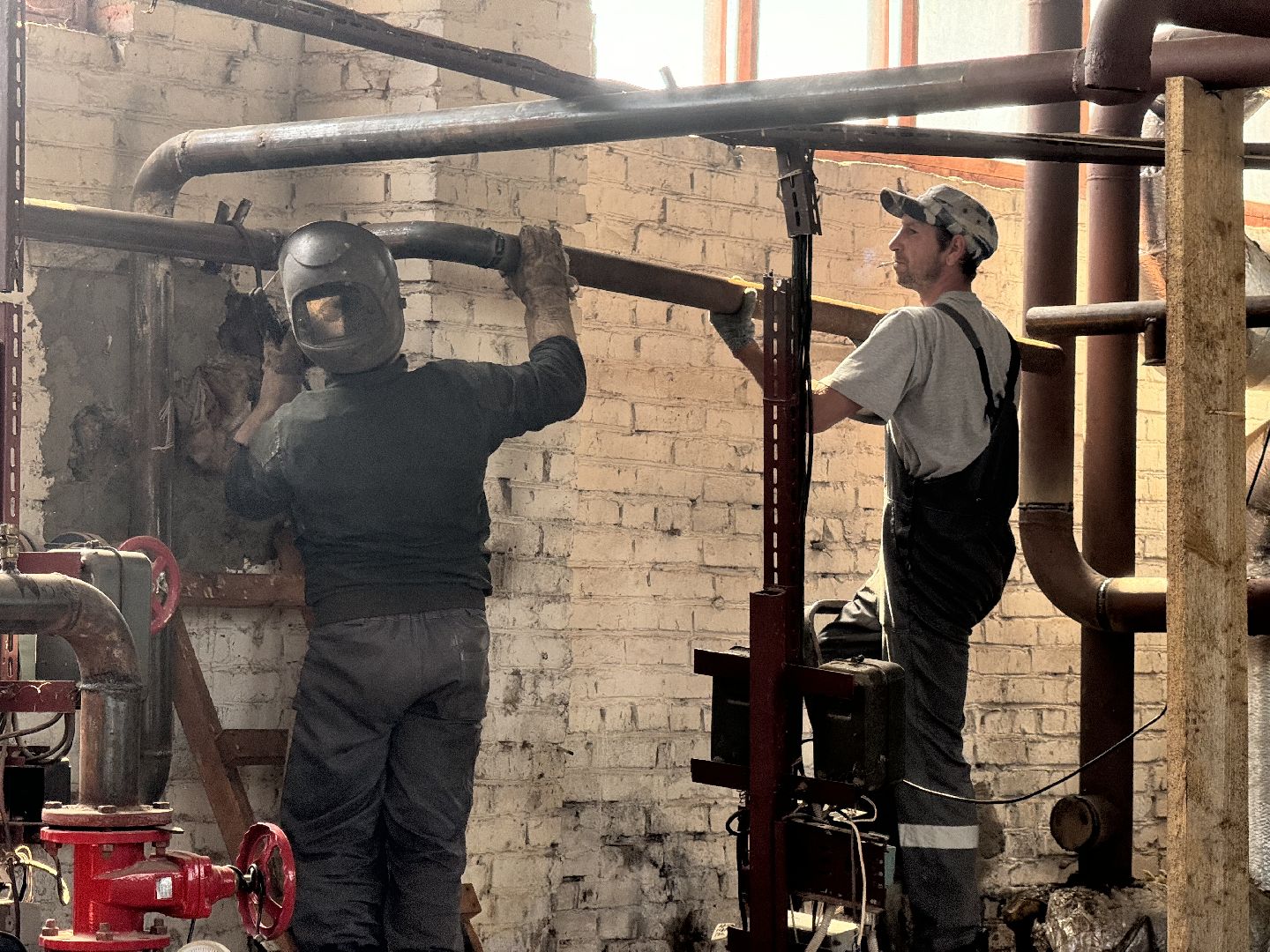

«Во время планового отключения воды, которое продлится 14 дней, мы проведём демонтаж теплообменников, насосов, сетевой трассы холодного водоснабжения», — рассказал Николай Киселёв, начальник участка.
Всё это делается для того, чтобы осенью можно было запустить новую котельную, которая будет расположена в другой части здания старой котельной.

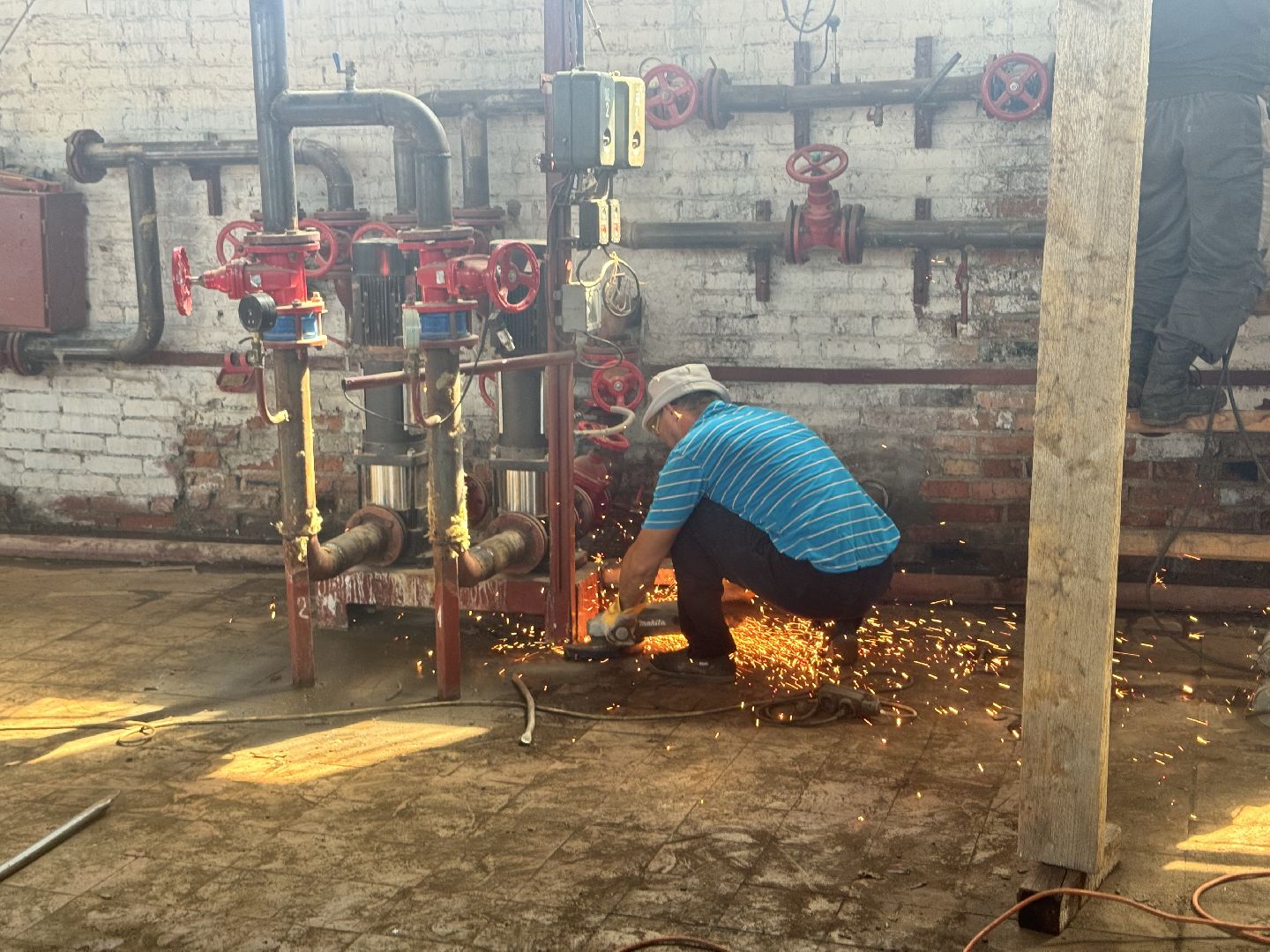

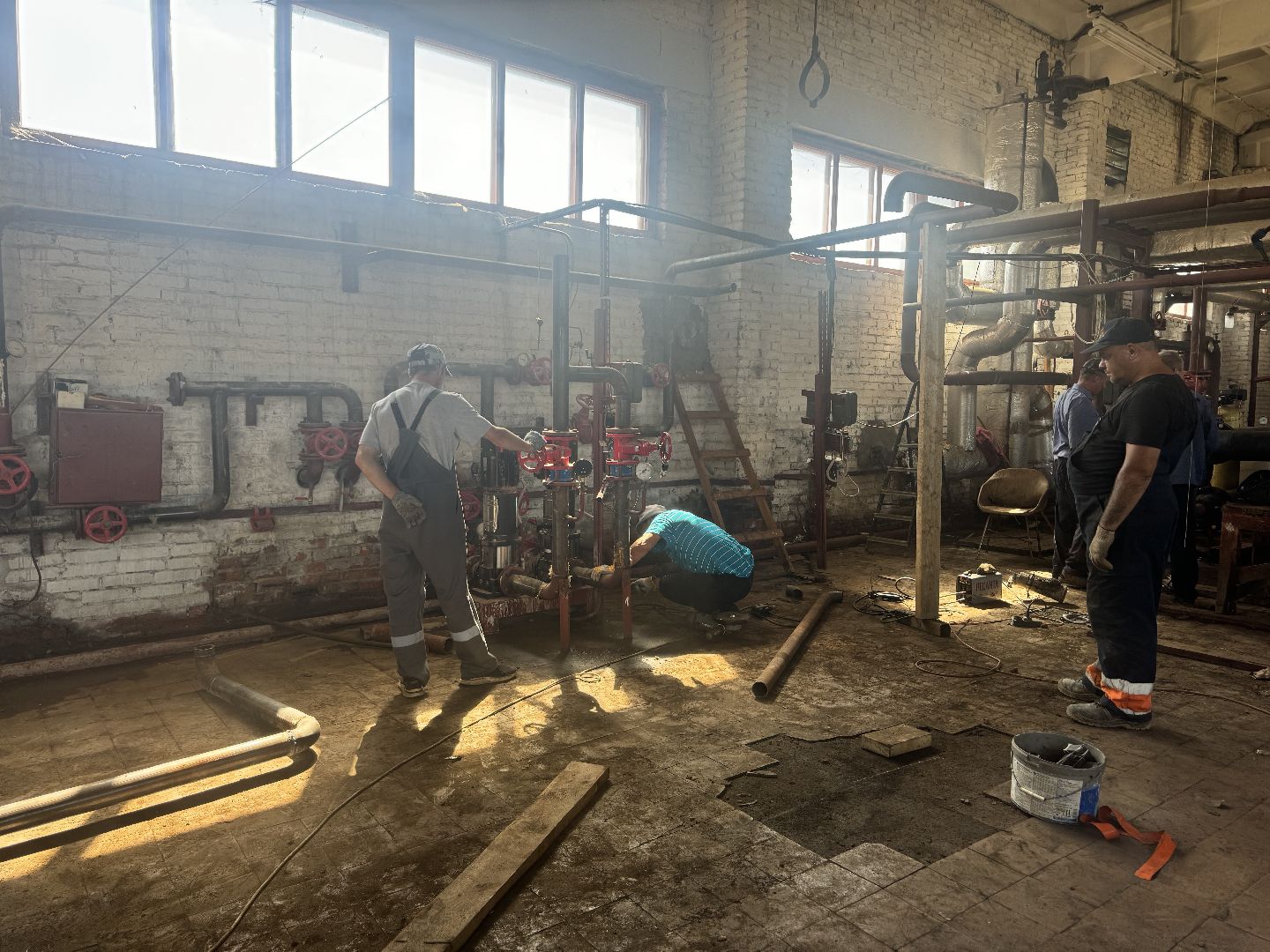

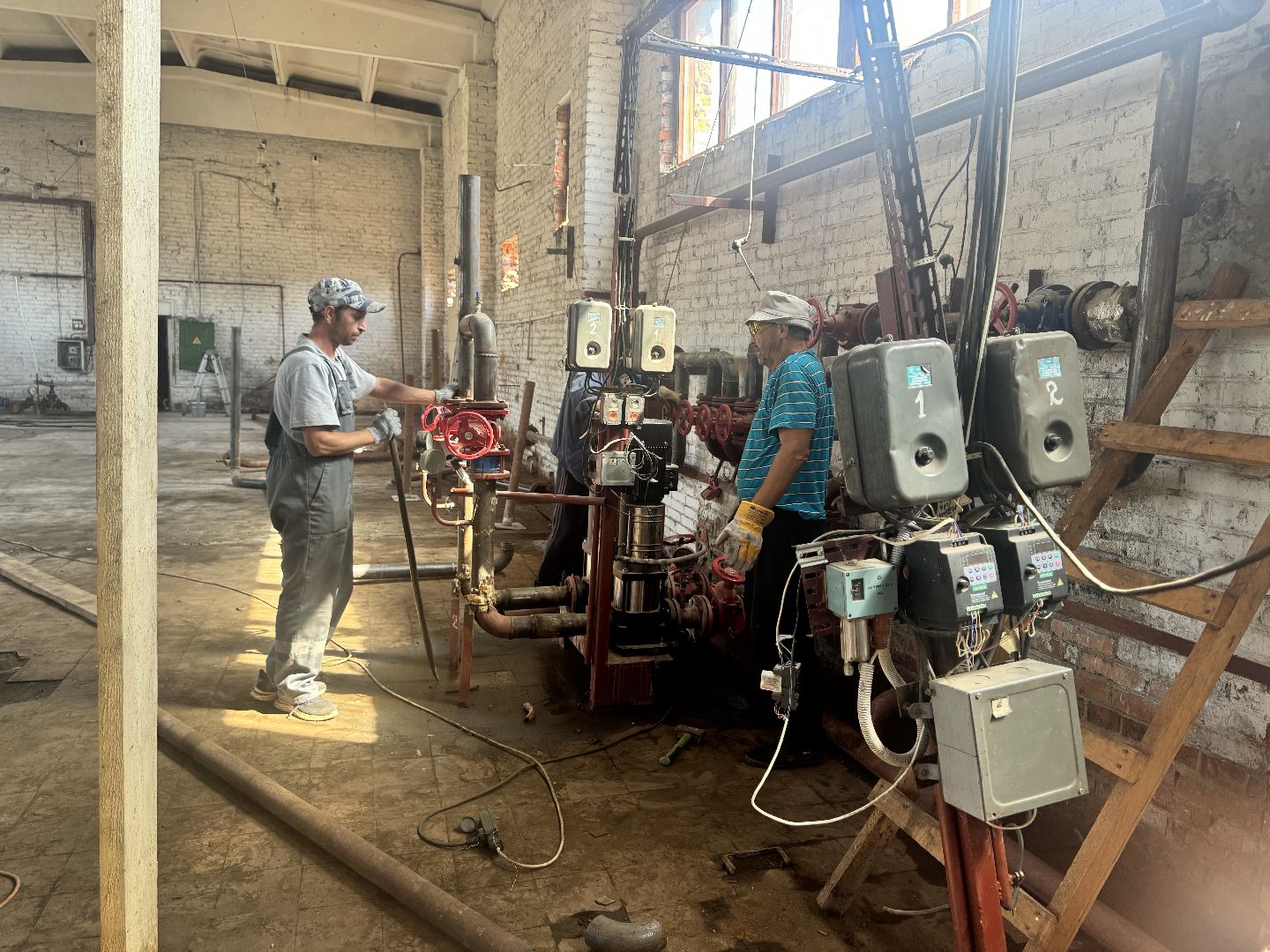

«Тут будет капитальная стена, которая отгородит старую котельную от новой. Специалисты уже залили бетонный пол под неё, всё готово к монтажу. В новой котельной установят четыре котла, новые теплообменники на горячую воду, группу сетевых и подпиточных насосов», — добавил специалист.

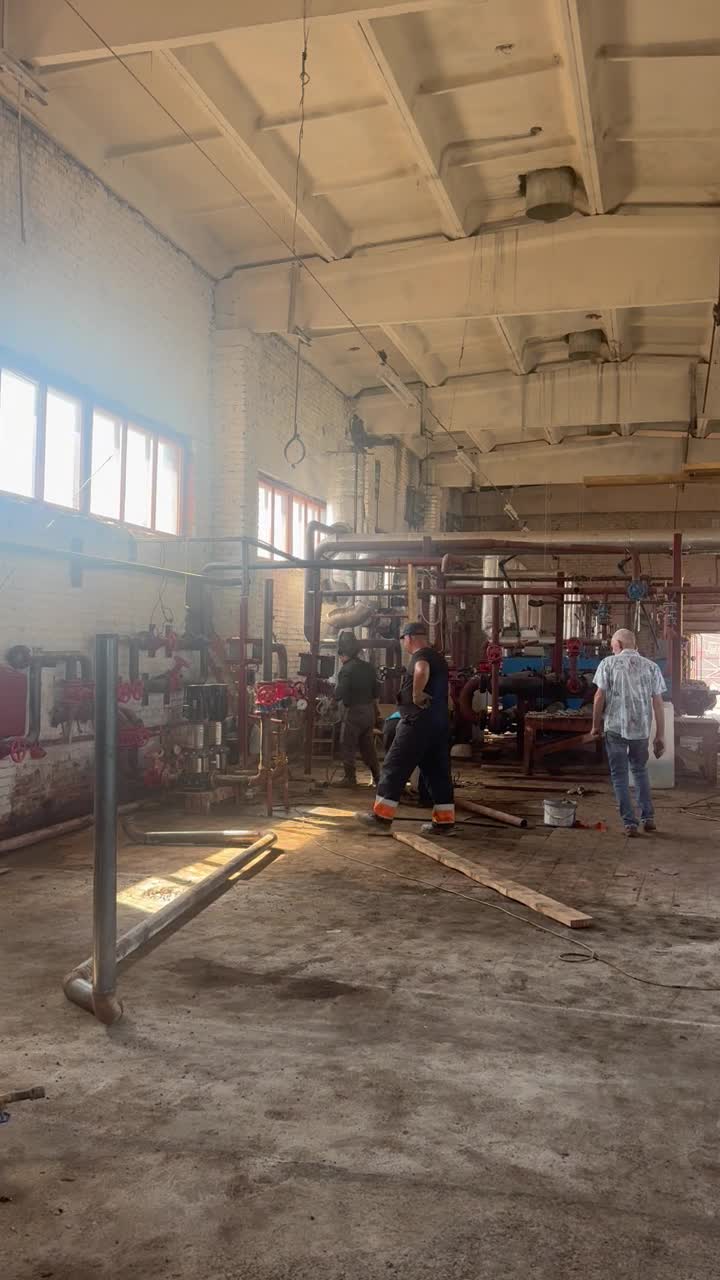

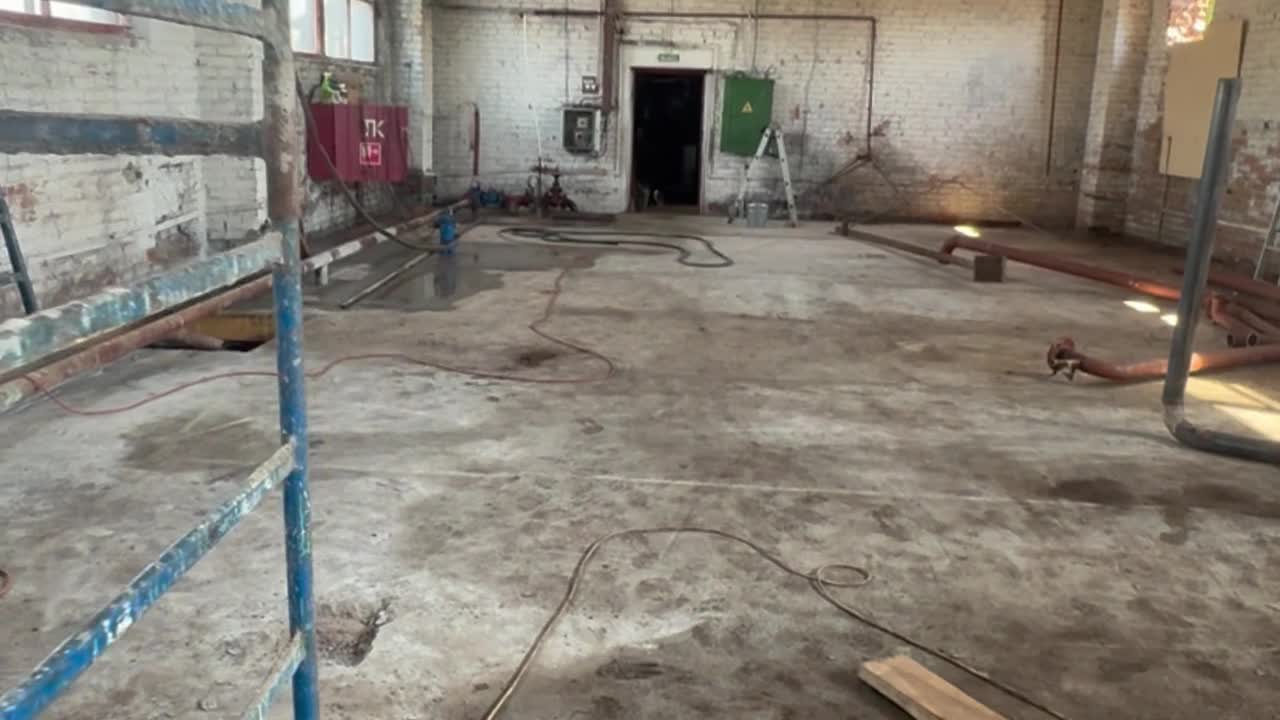

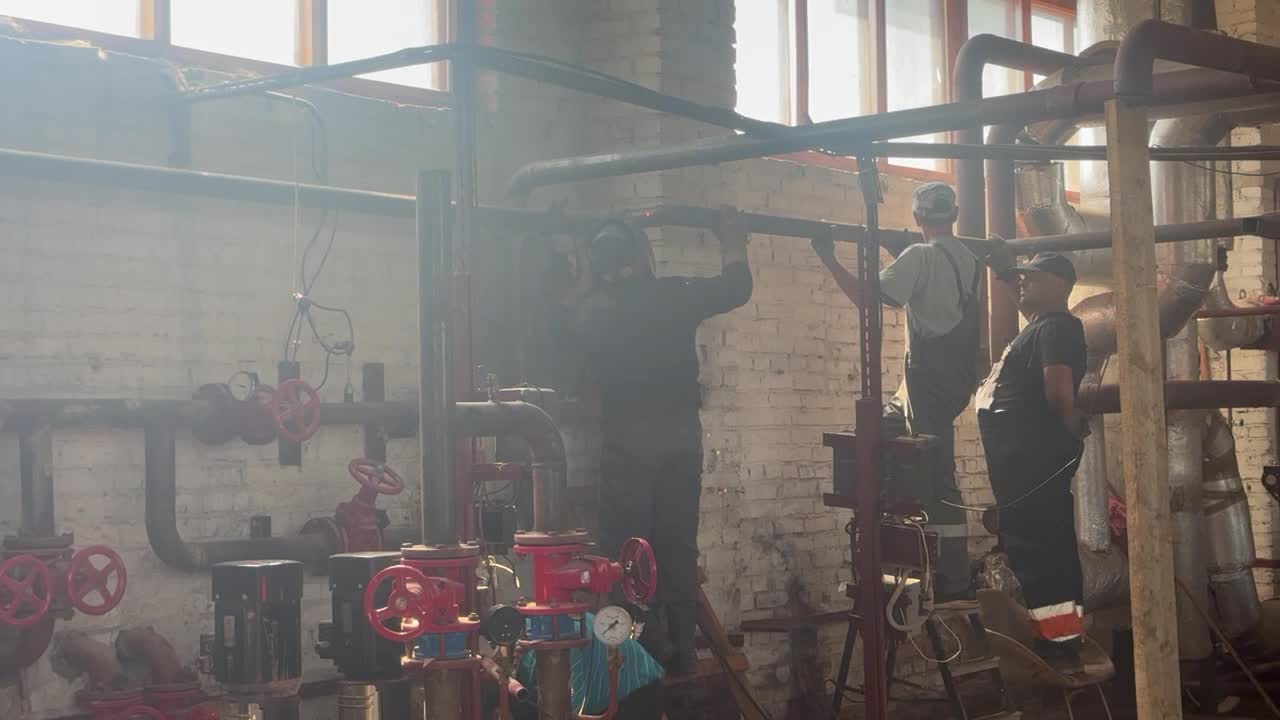

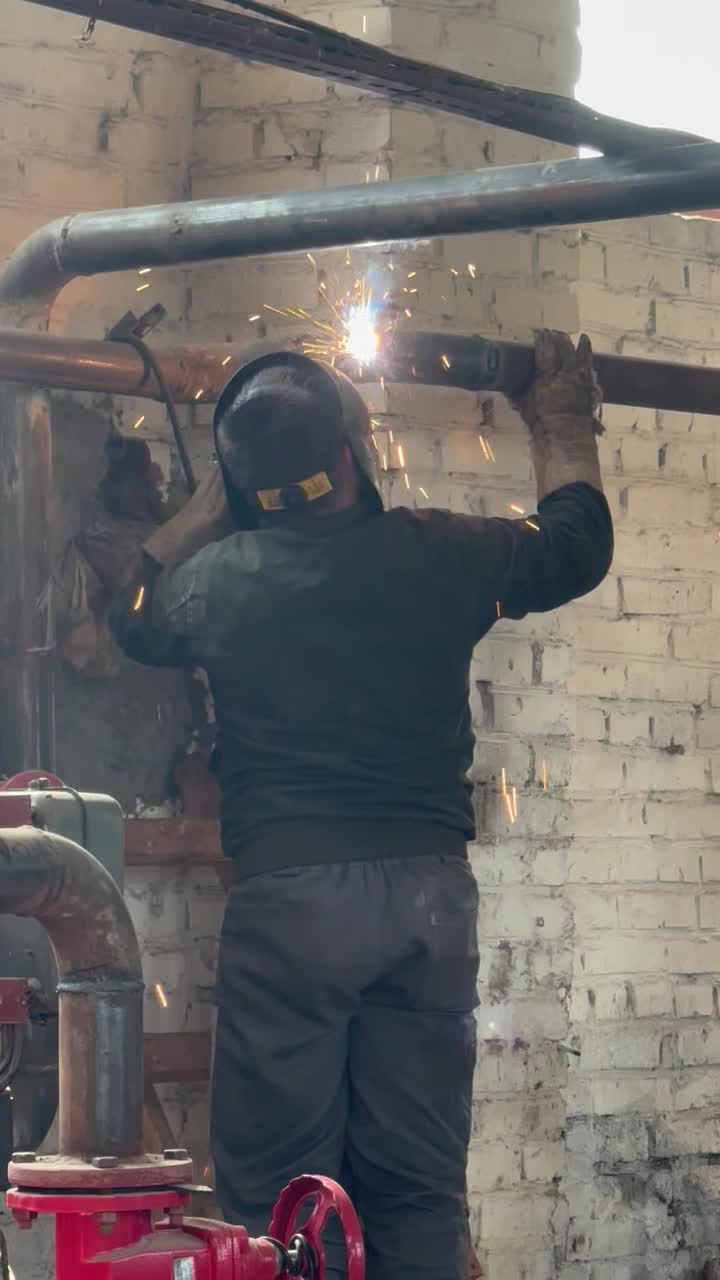

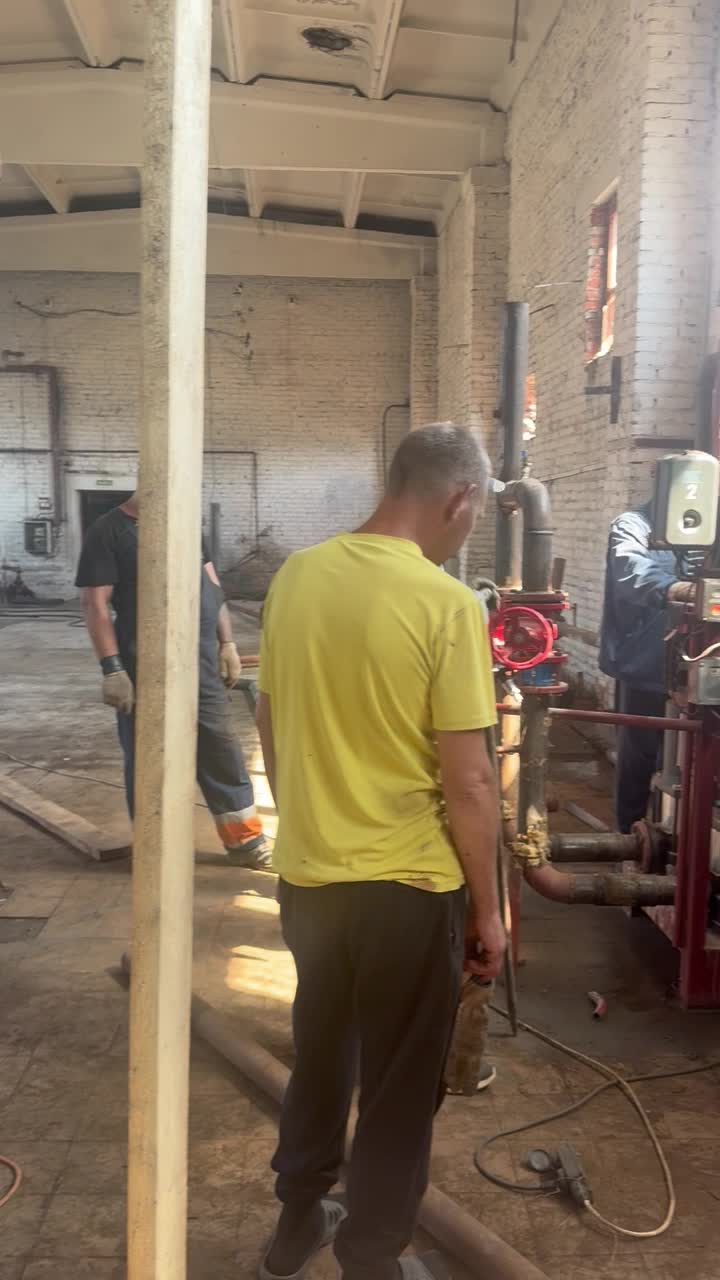

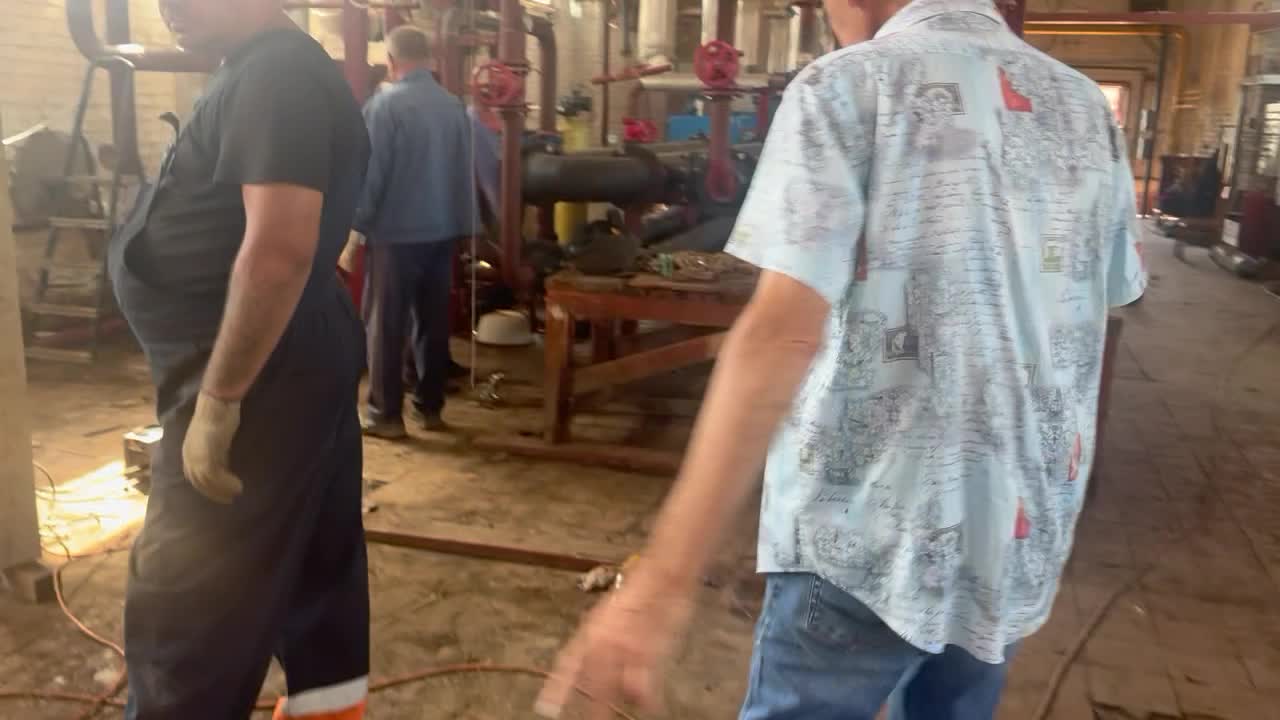

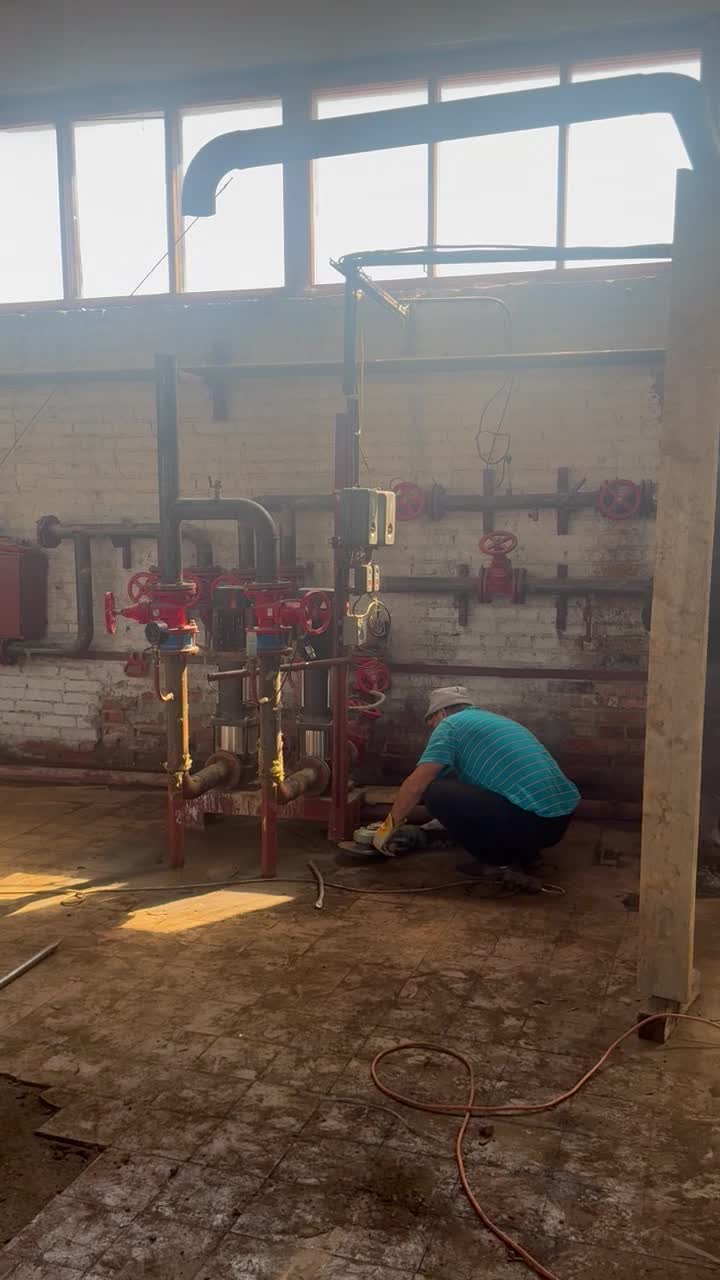

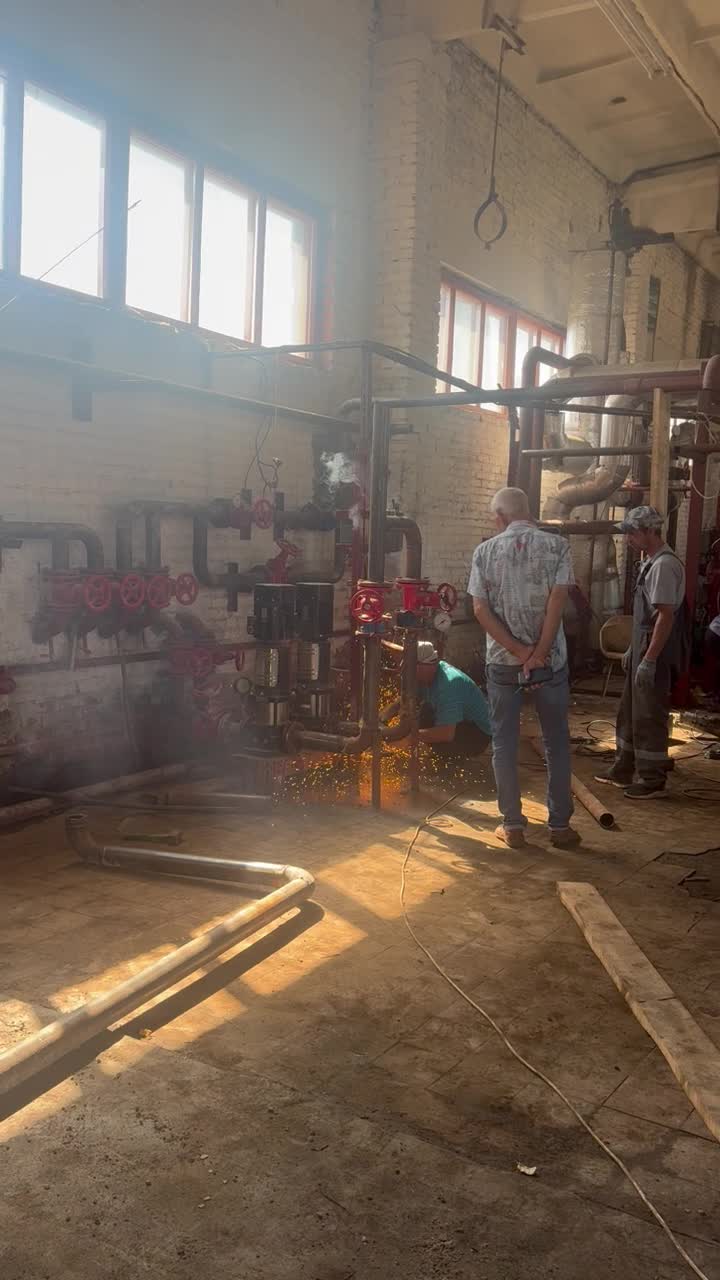

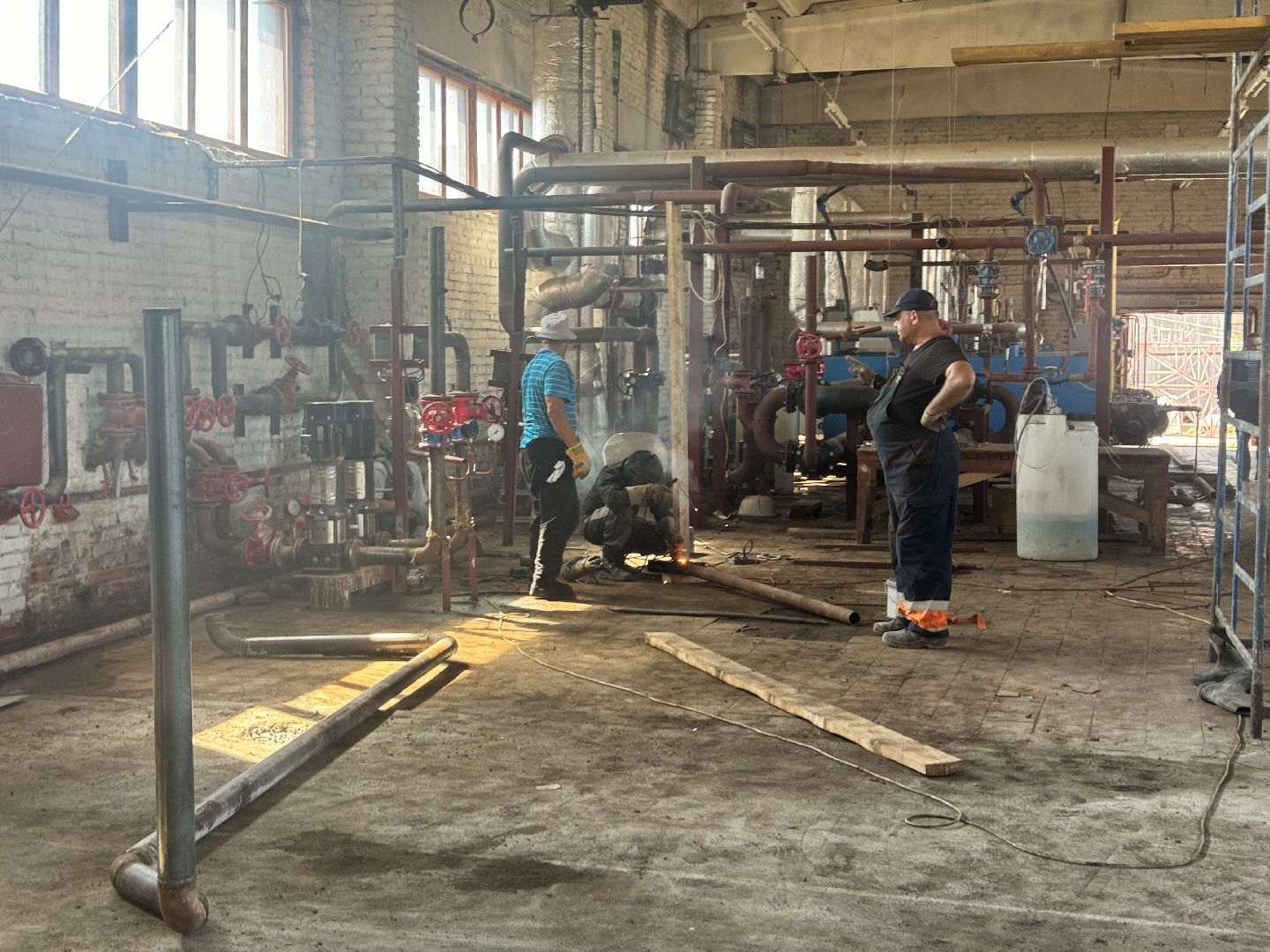

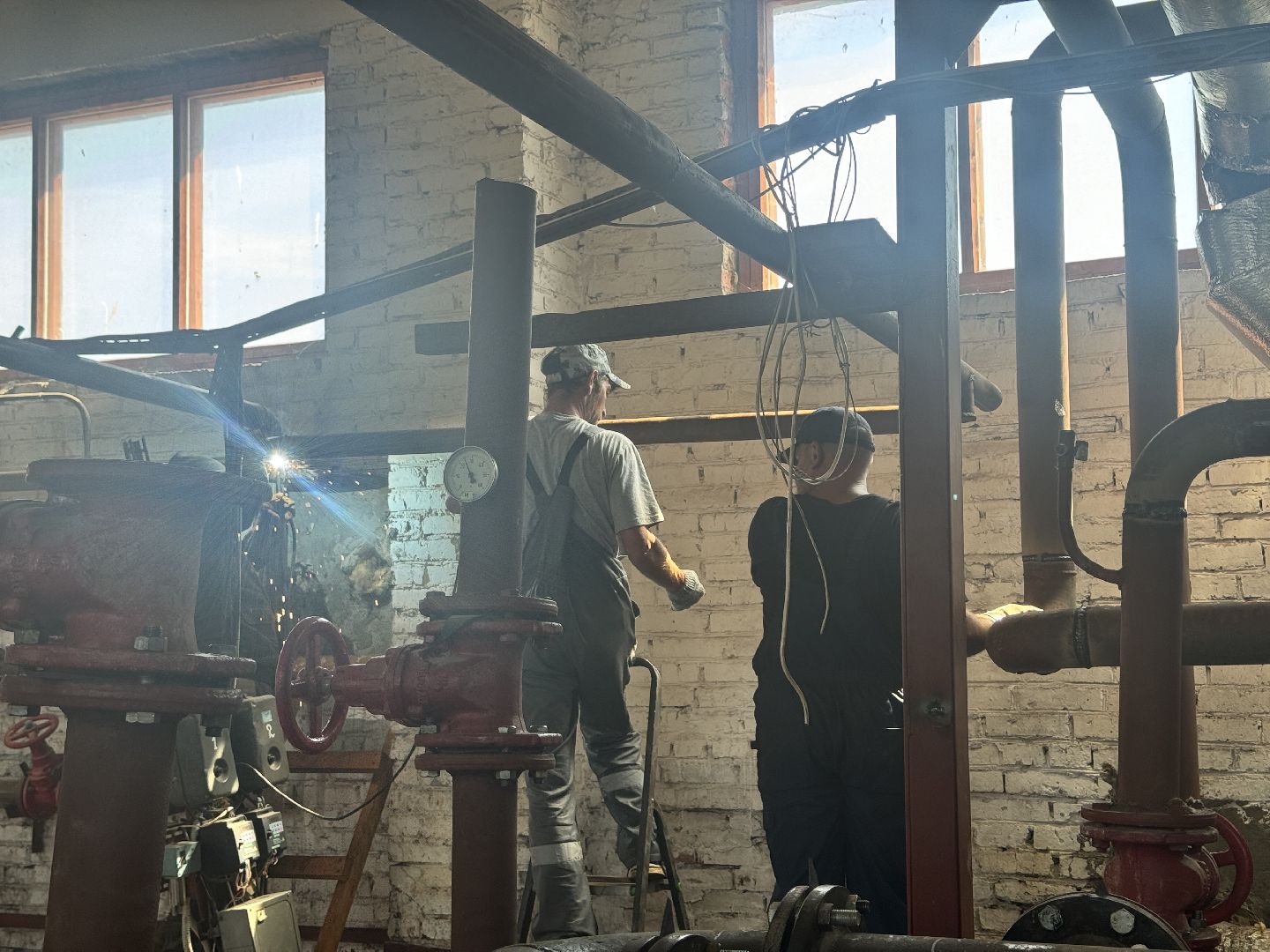

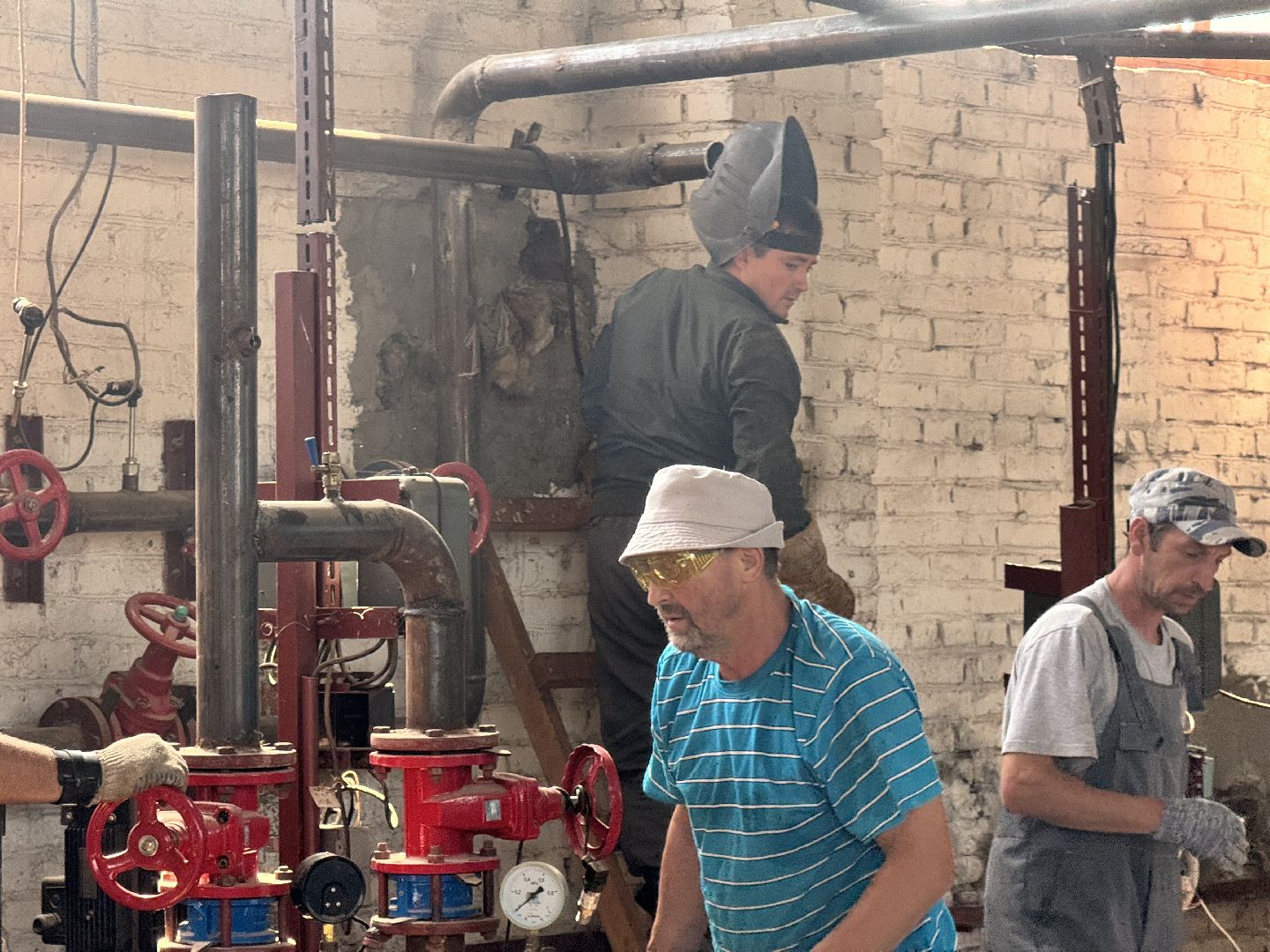

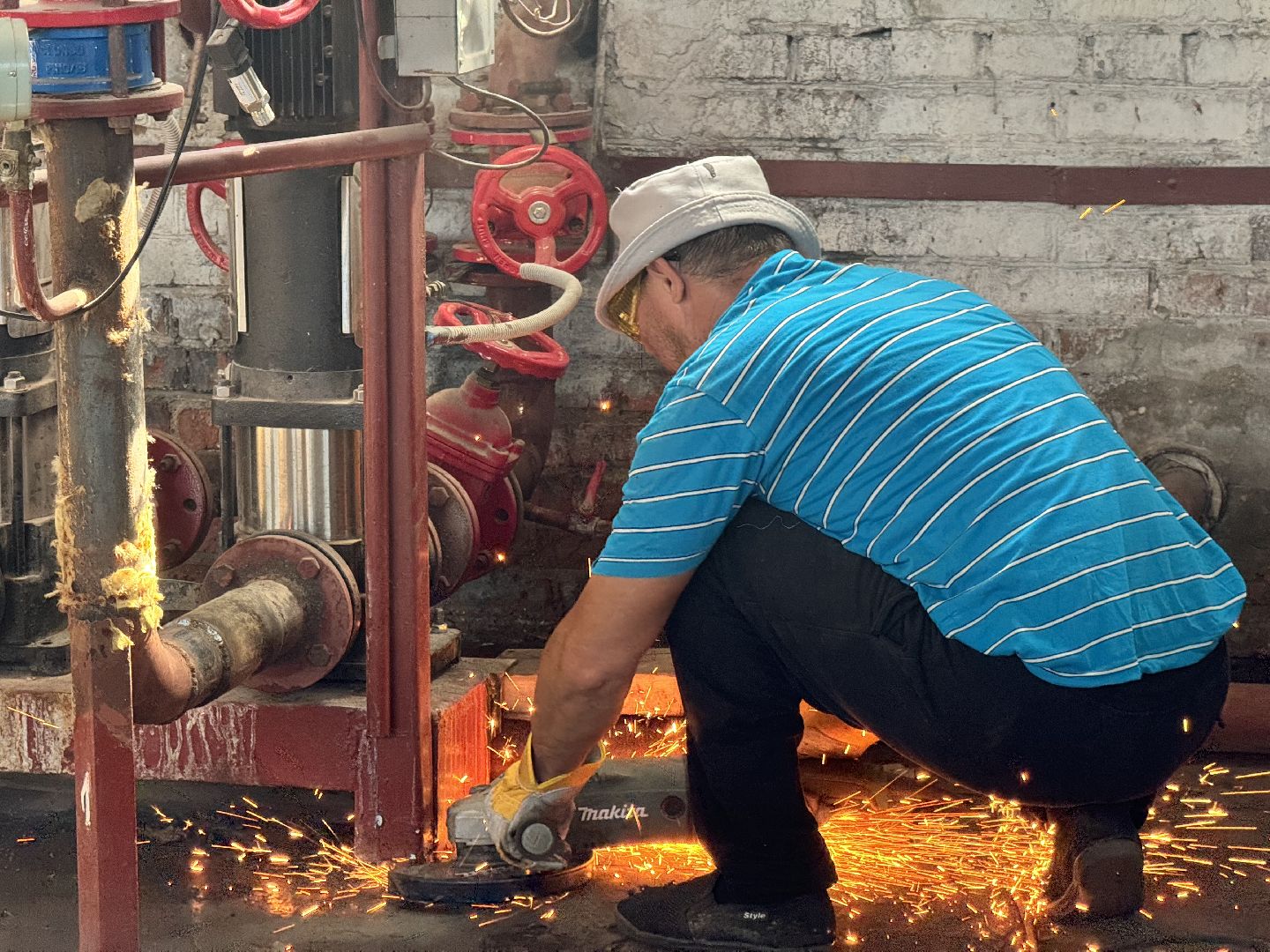

Сейчас рабочие заливают фундамент под трубу, а в стенах здания в уже сделали отверстия под приток воздуха. В них установят вентиляционные решётки.
«После включения горячей воды мы запустим старую котельную. Она будет работать пока не сдадут новую. До морозов мы должны всё подключить», — заключил Николай Киселёв.
Работы по установке новой котельной планируют завершить в октябре.
Автор текста, фото и видео: Татьяна Рунова
В преддверии нового отопительного сезона в котельной села Белая Колпь Шаховского округа начали капитальный ремонт.
«Во время планового отключения воды, которое продлится 14 дней, мы проведём демонтаж теплообменников, насосов, сетевой трассы холодного водоснабжения», — рассказал Николай Киселёв, начальник участка.
Всё это делается для того, чтобы осенью можно было запустить новую котельную, которая будет расположена в другой части здания старой котельной.
«Тут будет капитальная стена, которая отгородит старую котельную от новой. Специалисты уже залили бетонный пол под неё, всё готово к монтажу. В новой котельной установят четыре котла, новые теплообменники на горячую воду, группу сетевых и подпиточных насосов», — добавил специалист.
Сейчас рабочие заливают фундамент под трубу, а в стенах здания в уже сделали отверстия под приток воздуха. В них установят вентиляционные решётки.
«После включения горячей воды мы запустим старую котельную. Она будет работать пока не сдадут новую. До морозов мы должны всё подключить», — заключил Николай Киселёв.
Работы по установке новой котельной планируют завершить в октябре.
Автор текста, фото и видео: Татьяна Рунова
Для улучшения работы и сбора статистических данных сайта собираются данные, используя файлы cookie и метрические программы.
Продолжая работу с сайтом, Вы даете свое согласие на обработку персональных данных, а также подтверждаете ознакомление с пользовательским соглашением.
Файлы cookie можно отключить в настройках Вашего браузера.
