На Каширской ГРЭС завершили устройство фундамента для парогазовой установки
Каширская, Советский проспект, Каширская ГРЭС

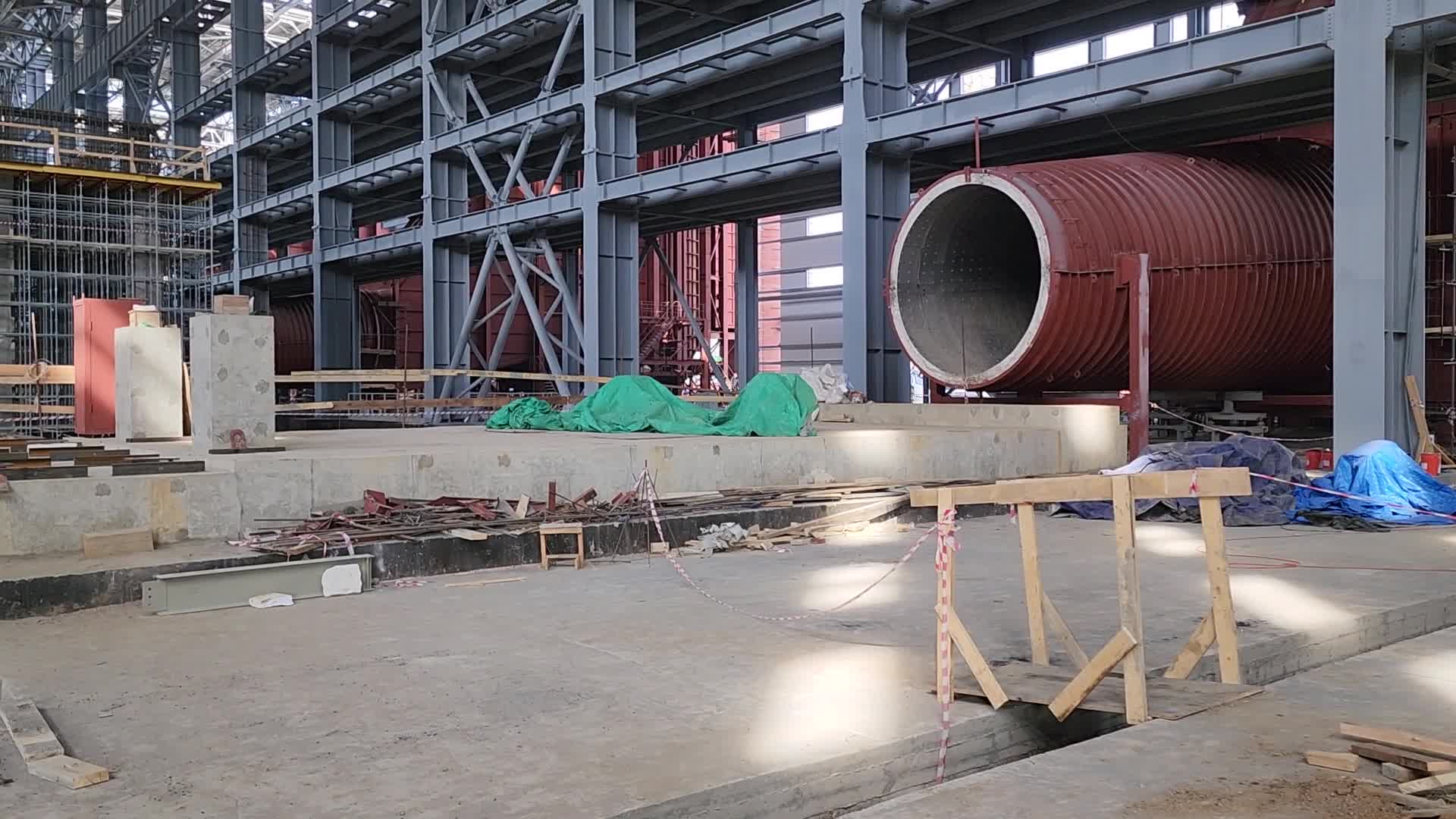

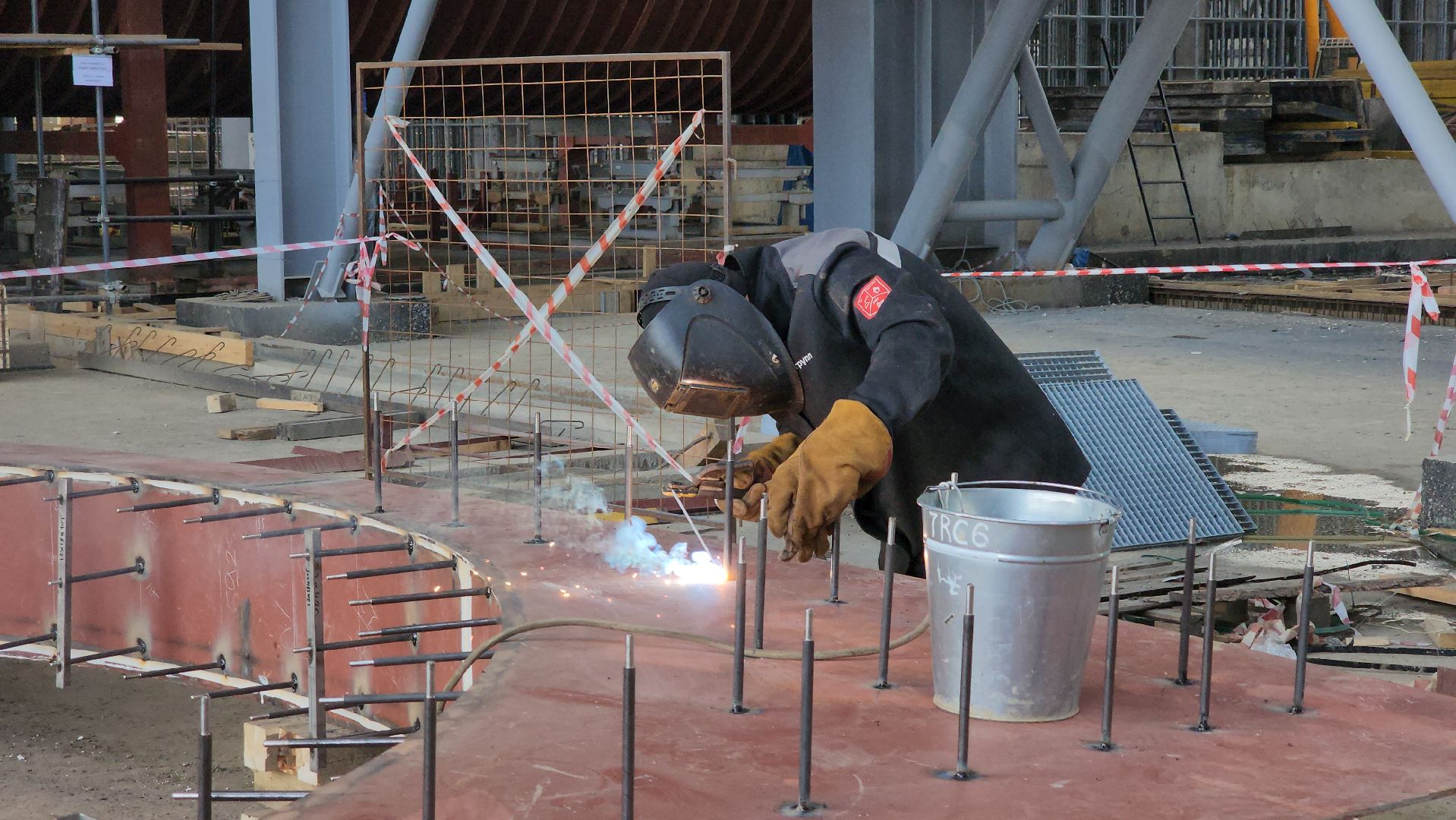

На строительной площадке Каширской ГРЭС продолжается строительство двух дубль-блоков суммарной мощностью 900 Мвт. Впервые в России на электростанции установят инновационные газовые турбины большой мощности ГТЭ-170.1. Они произведены АО «Силовые машины» при поддержке Минпромторга. В главном корпусе уже оборудовали фундамент для установки.
«Первая газовая турбина в феврале 2025 года уже доставлена на площадку. Поставка осуществлялась несколькими партиями, наиболее крупные узлы, такие как генератор, а также турбогруппа или так называемая «сигара» газовой турбины доставлялись по железнодорожным путям. Сейчас турбина находится в отапливаемом складе, согласно условиям хранения. Прошла полностью заводские испытания, и вскоре будет установлена на фундамент», — рассказал главный инженер филиала Каширская ГРЭС Алексей Михайлов.

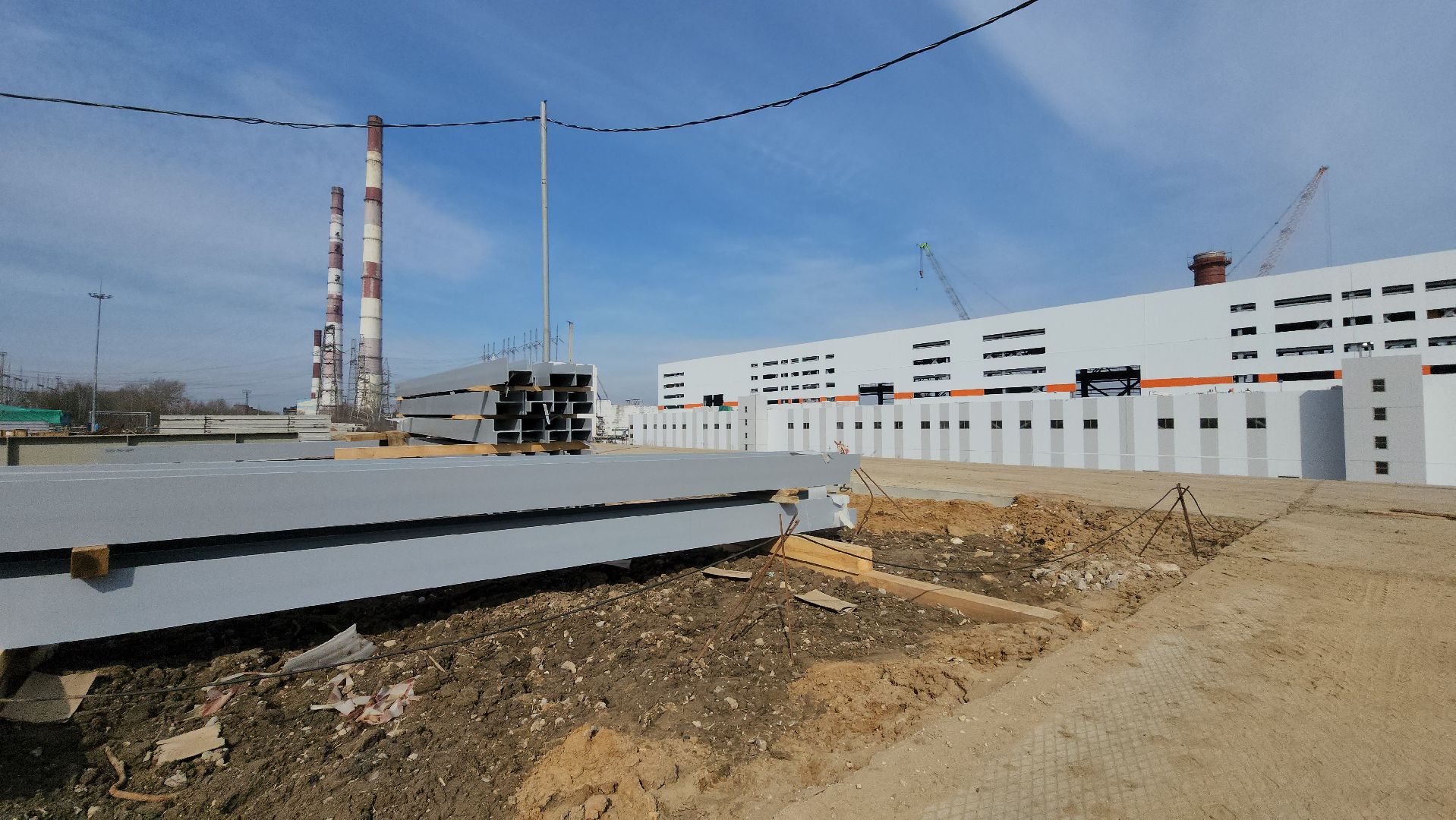

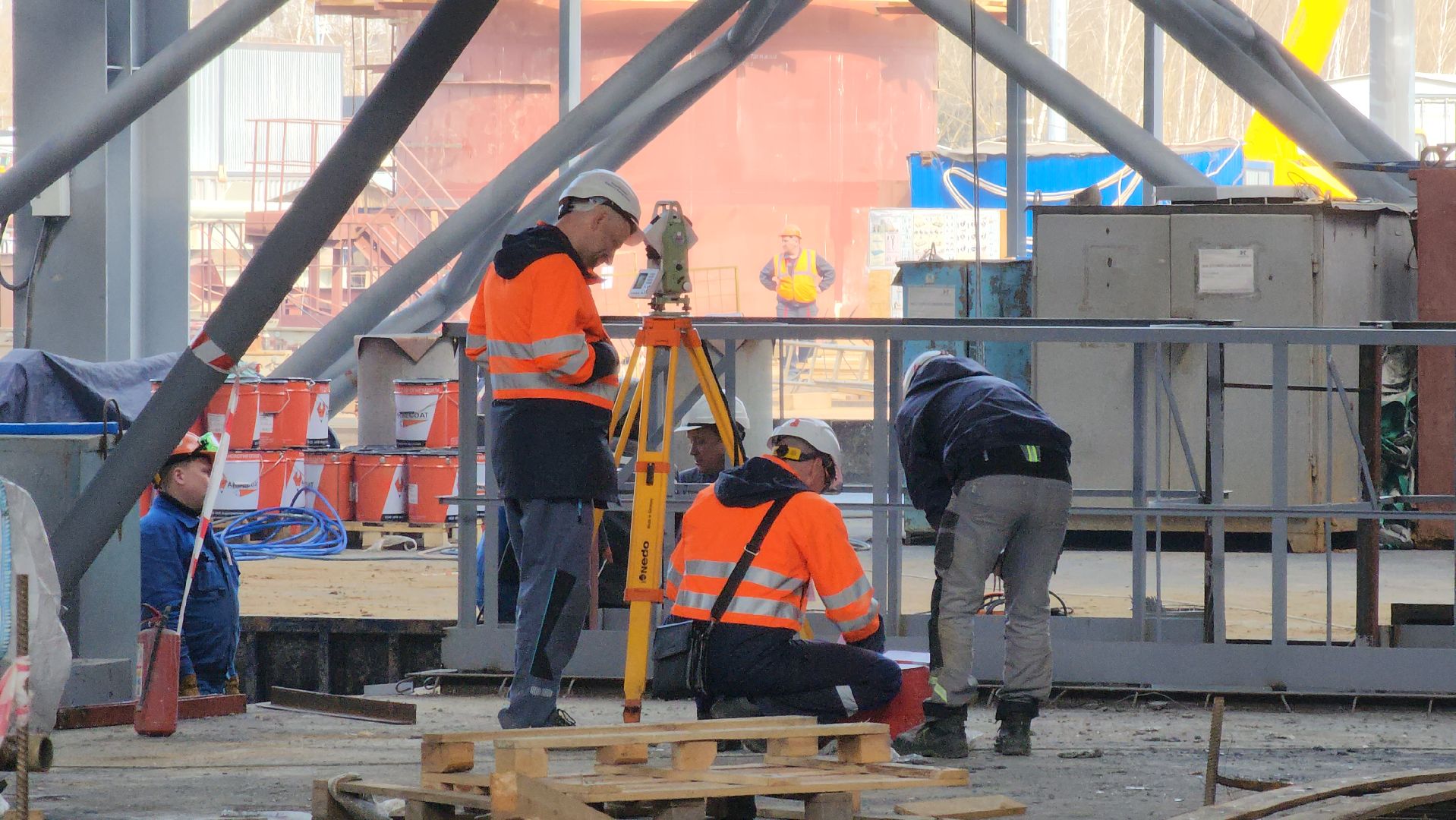

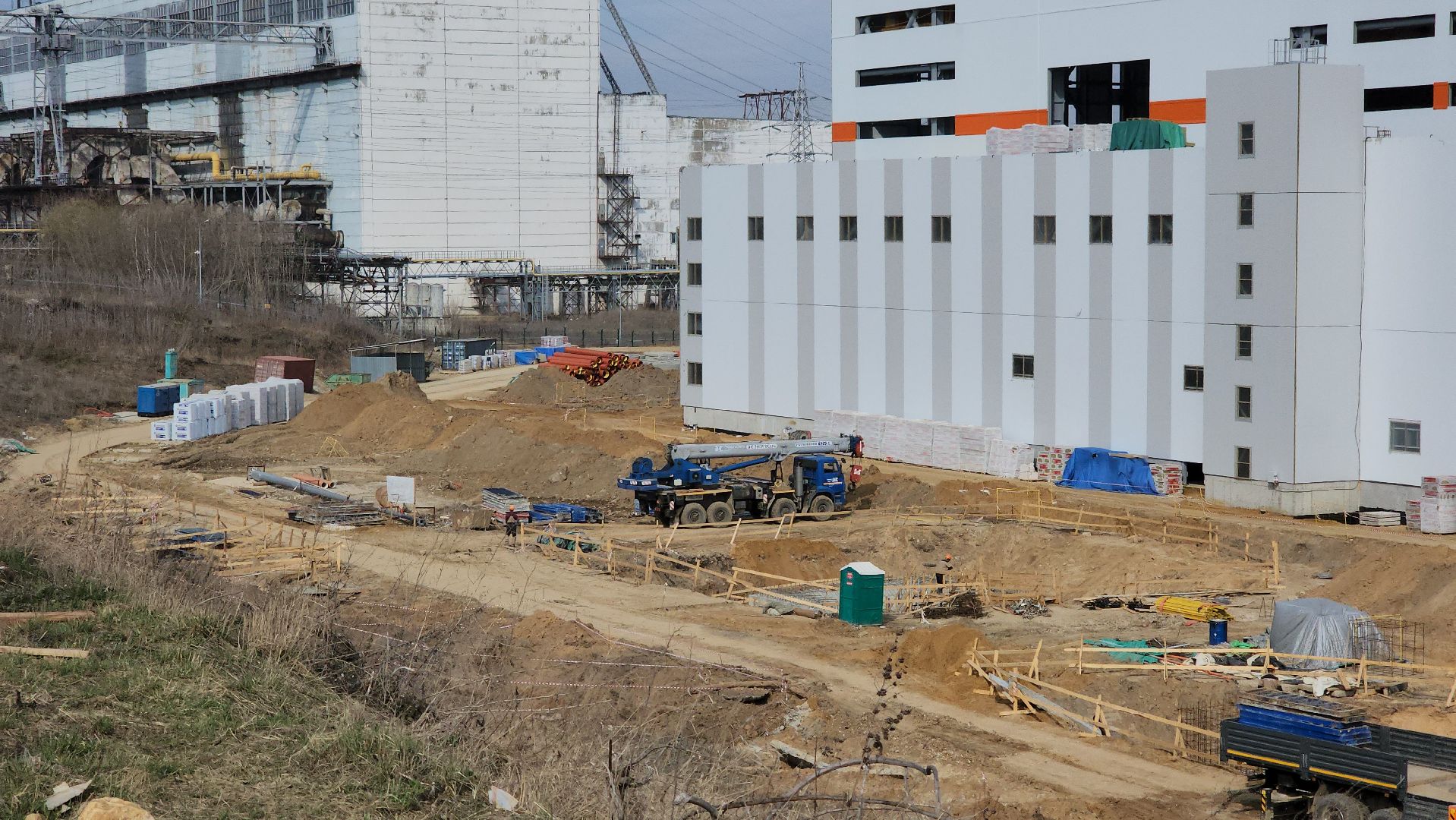

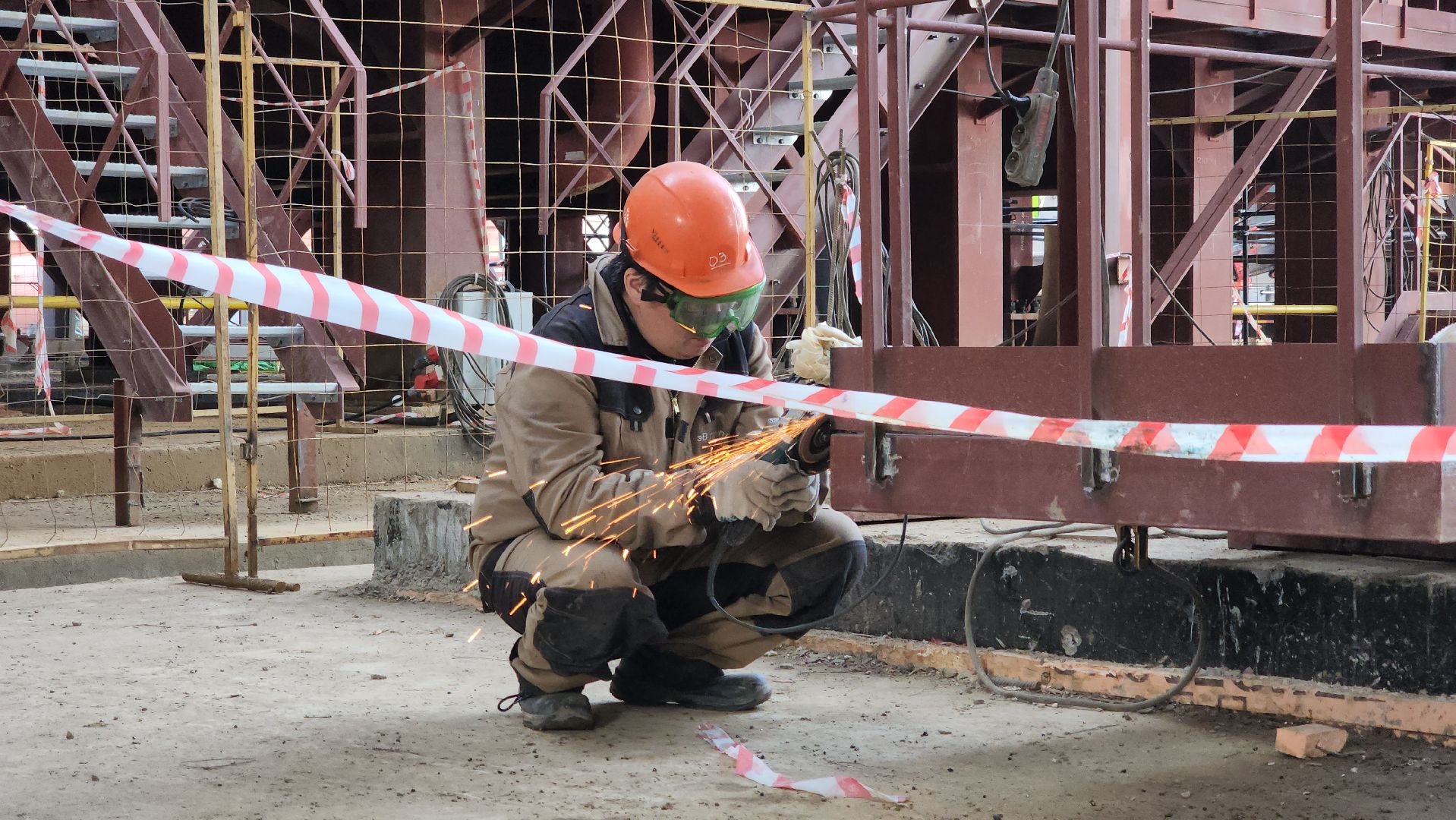

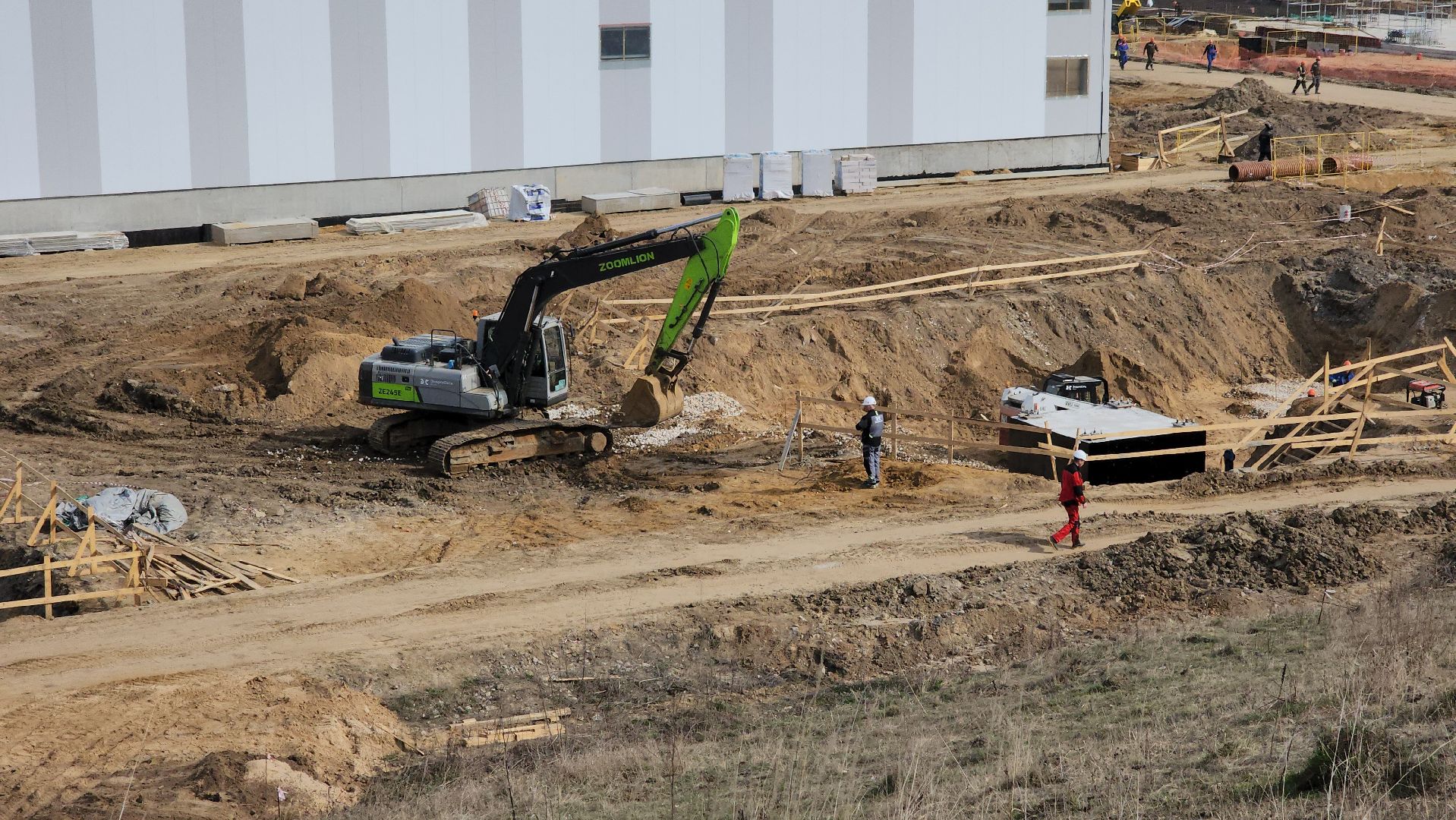

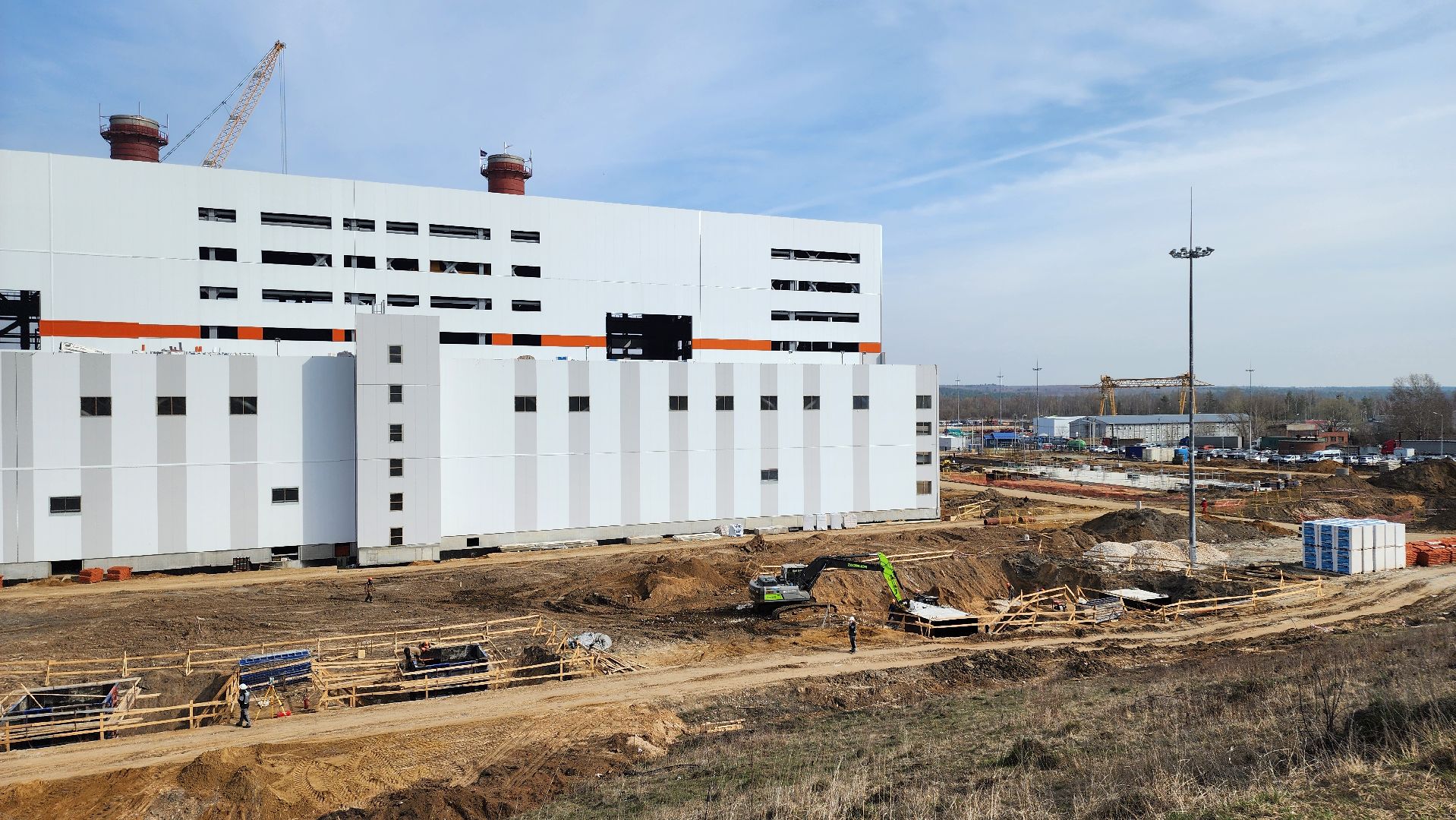

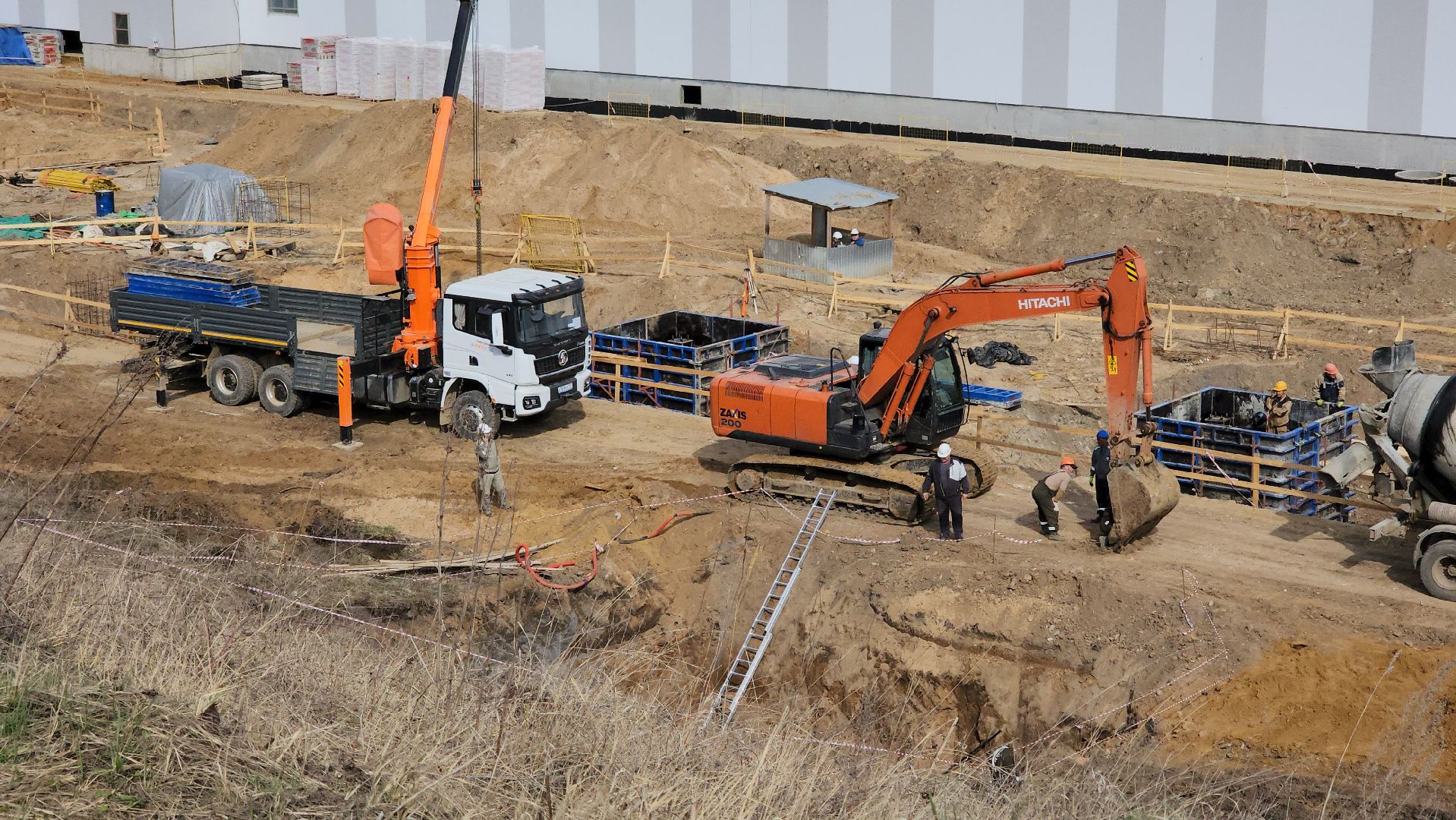

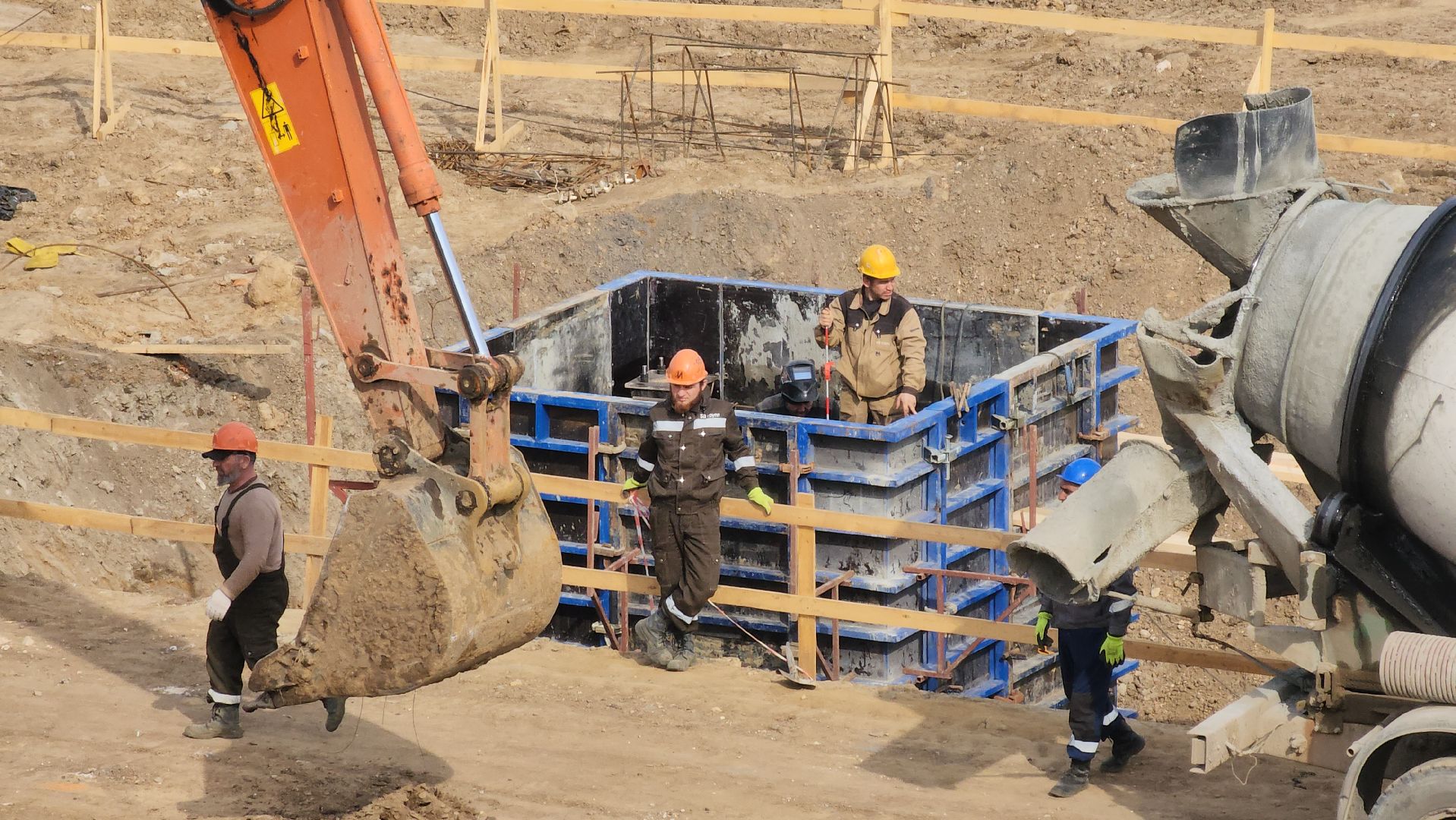

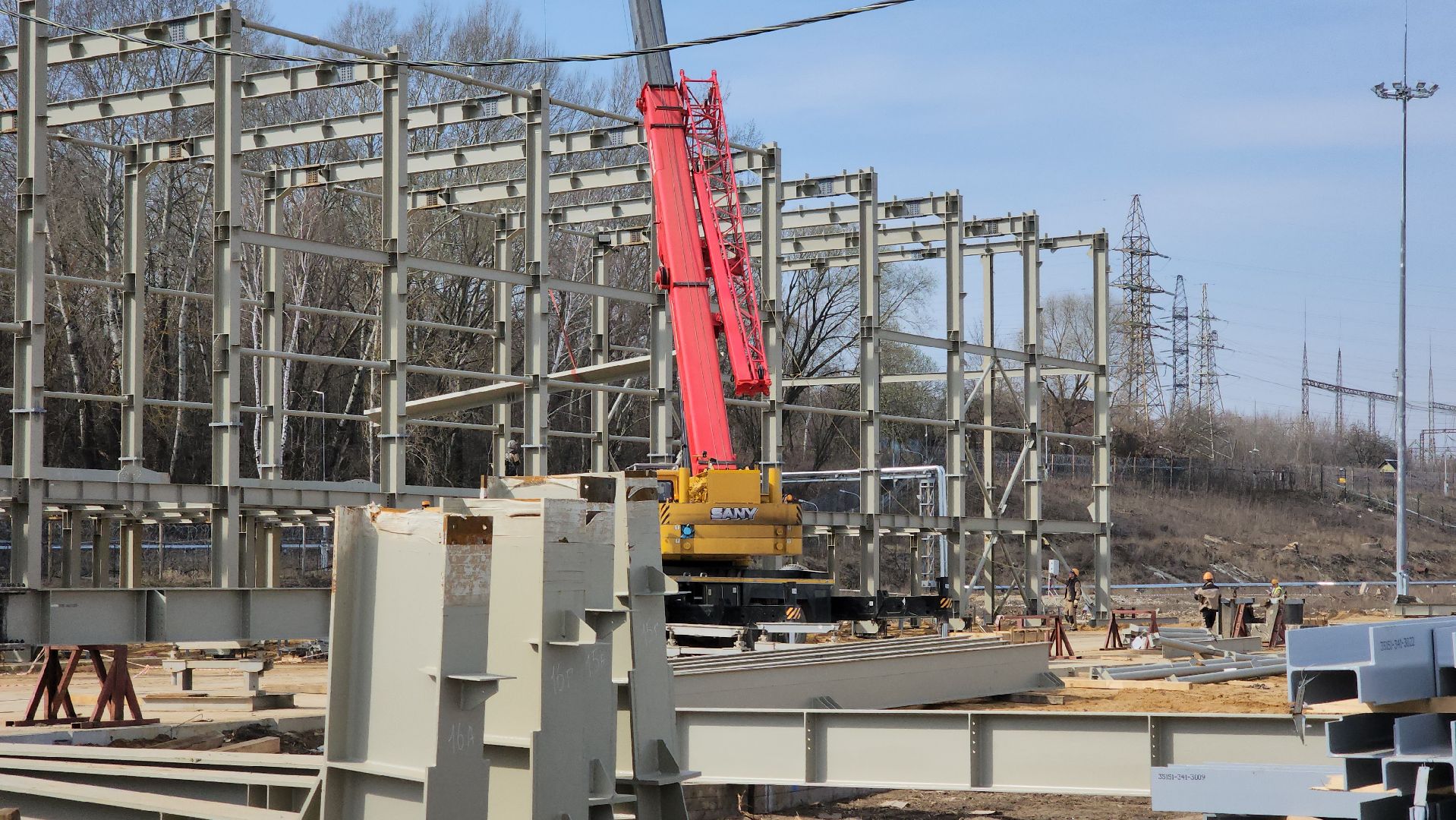

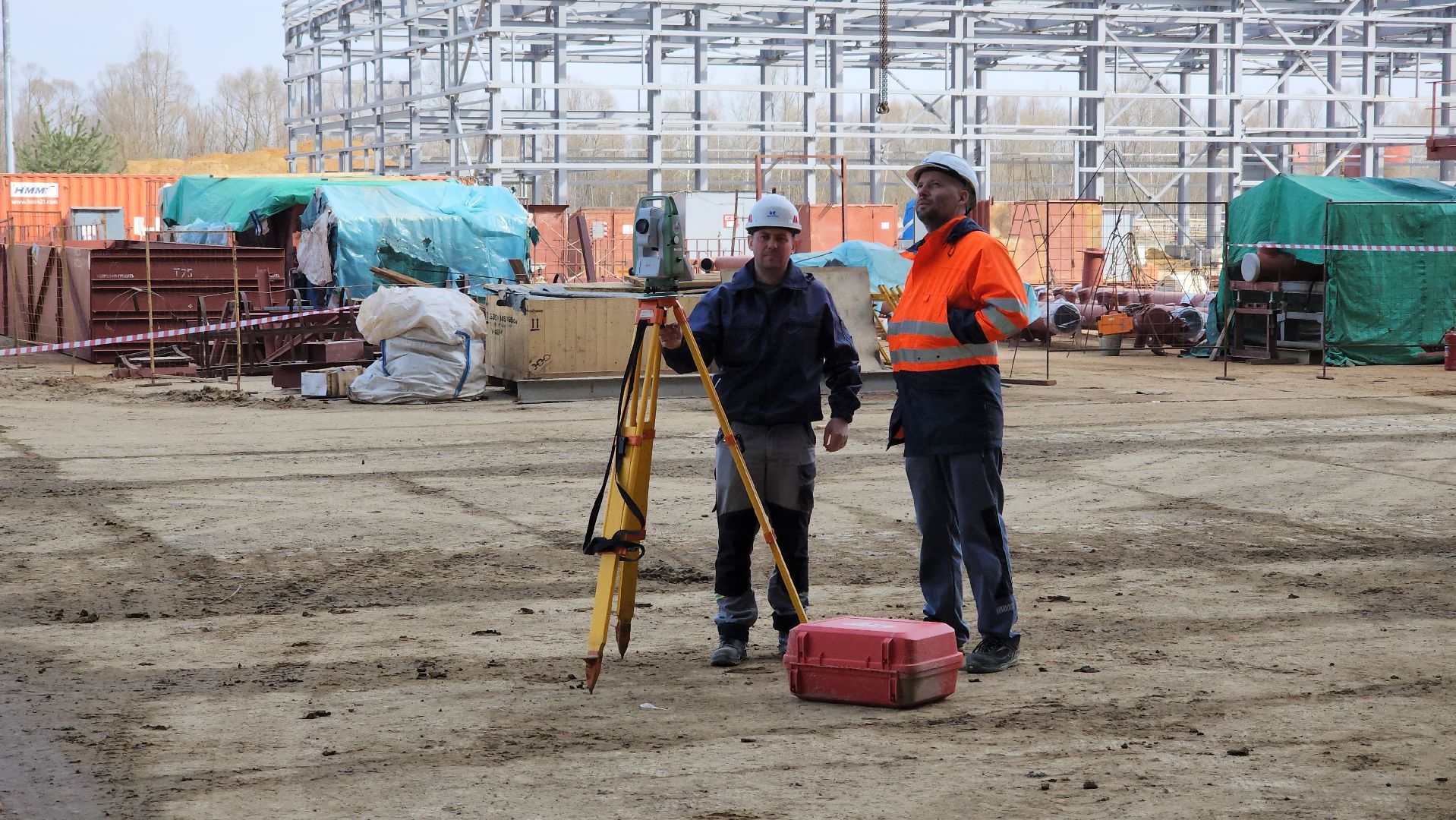

Сейчас объекте работают 604 человека. Это рабочие основных профессий и 45 единиц техники. Идёт устройство фундаментов вспомогательных объектов: градирни, циркуляционной насосной станции, аккумулирующих ёмкостей, здания КРУЭ и химического цеха. Также приступили к строительству сетей и эстакад.

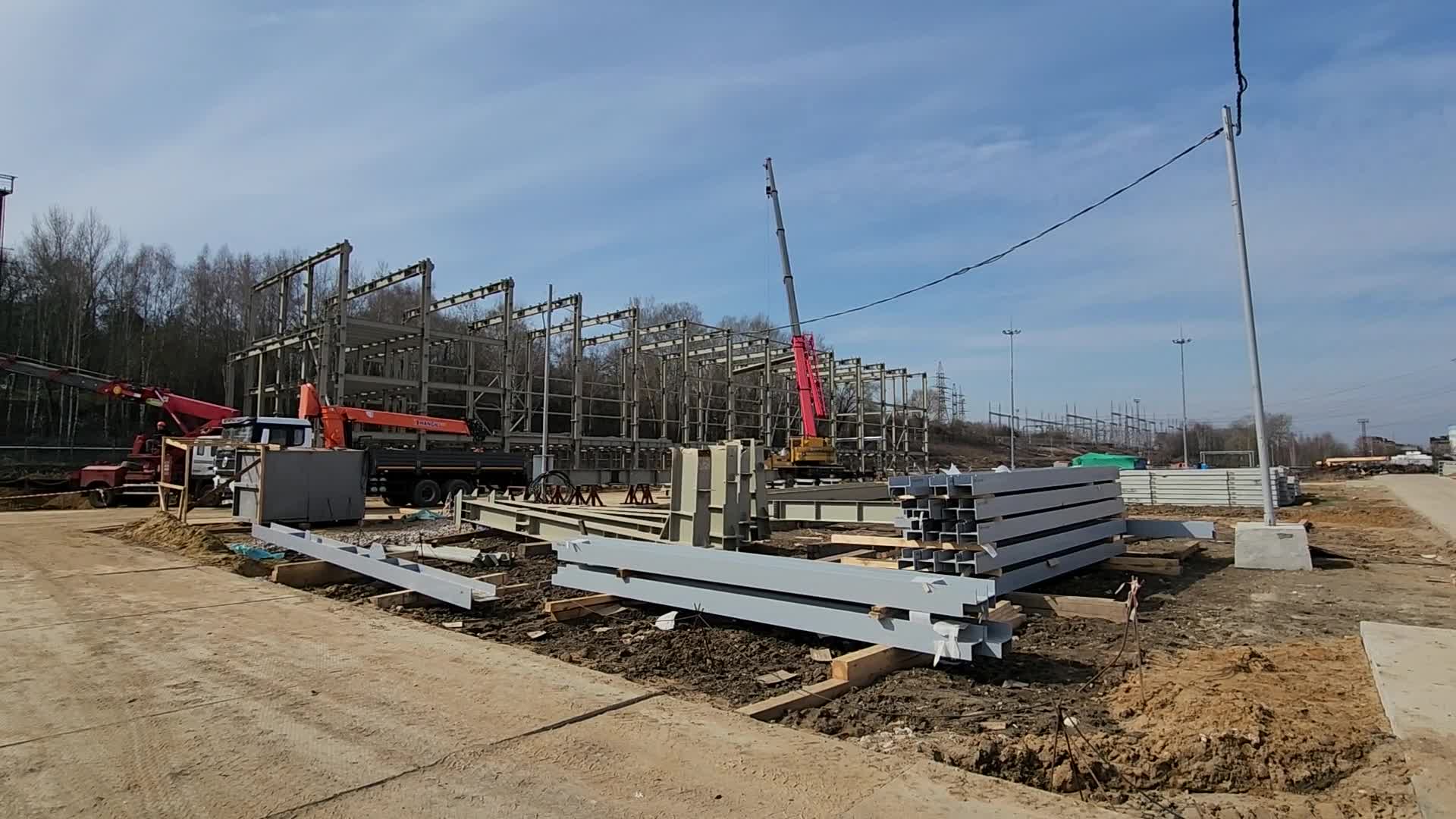

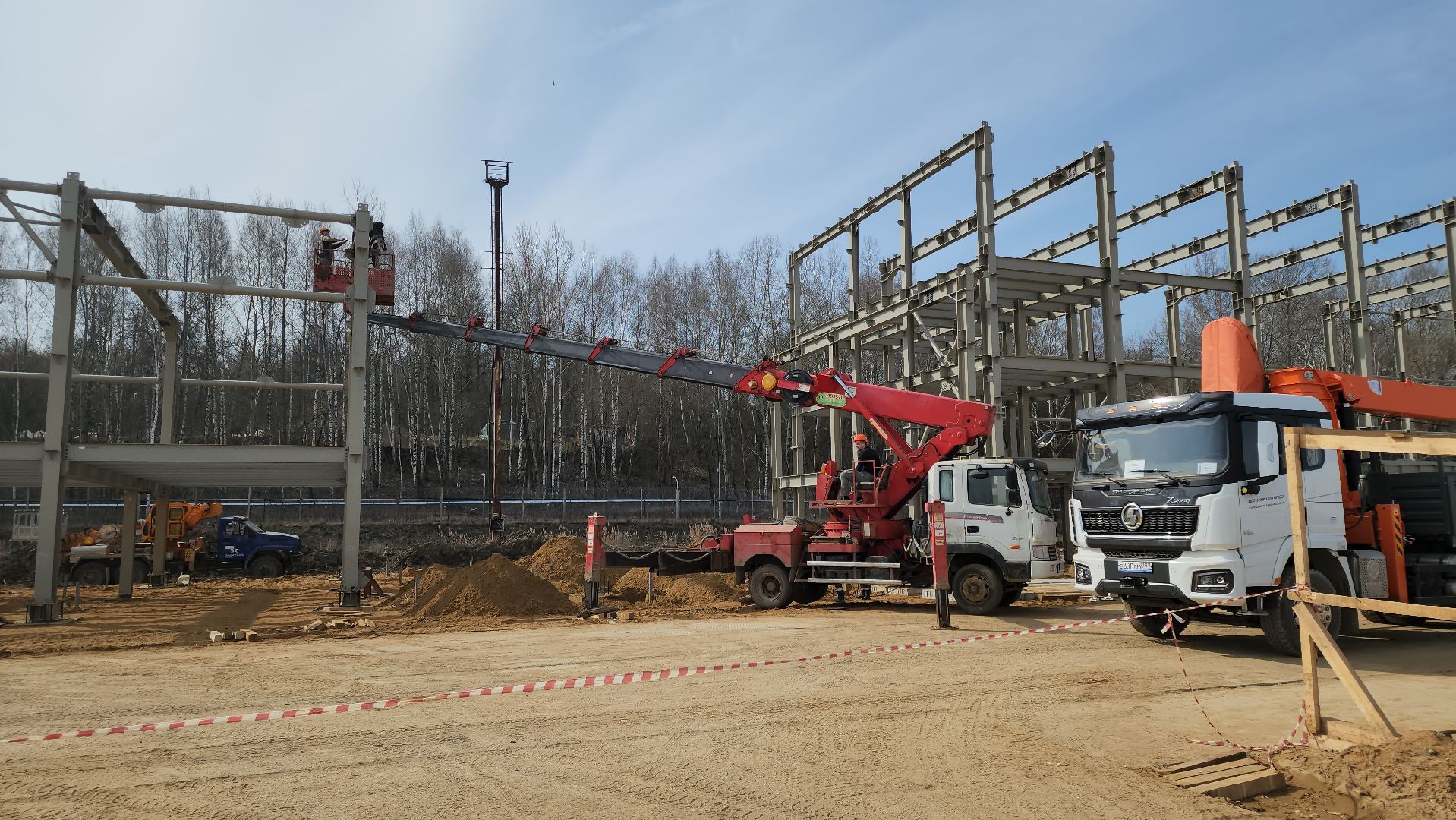

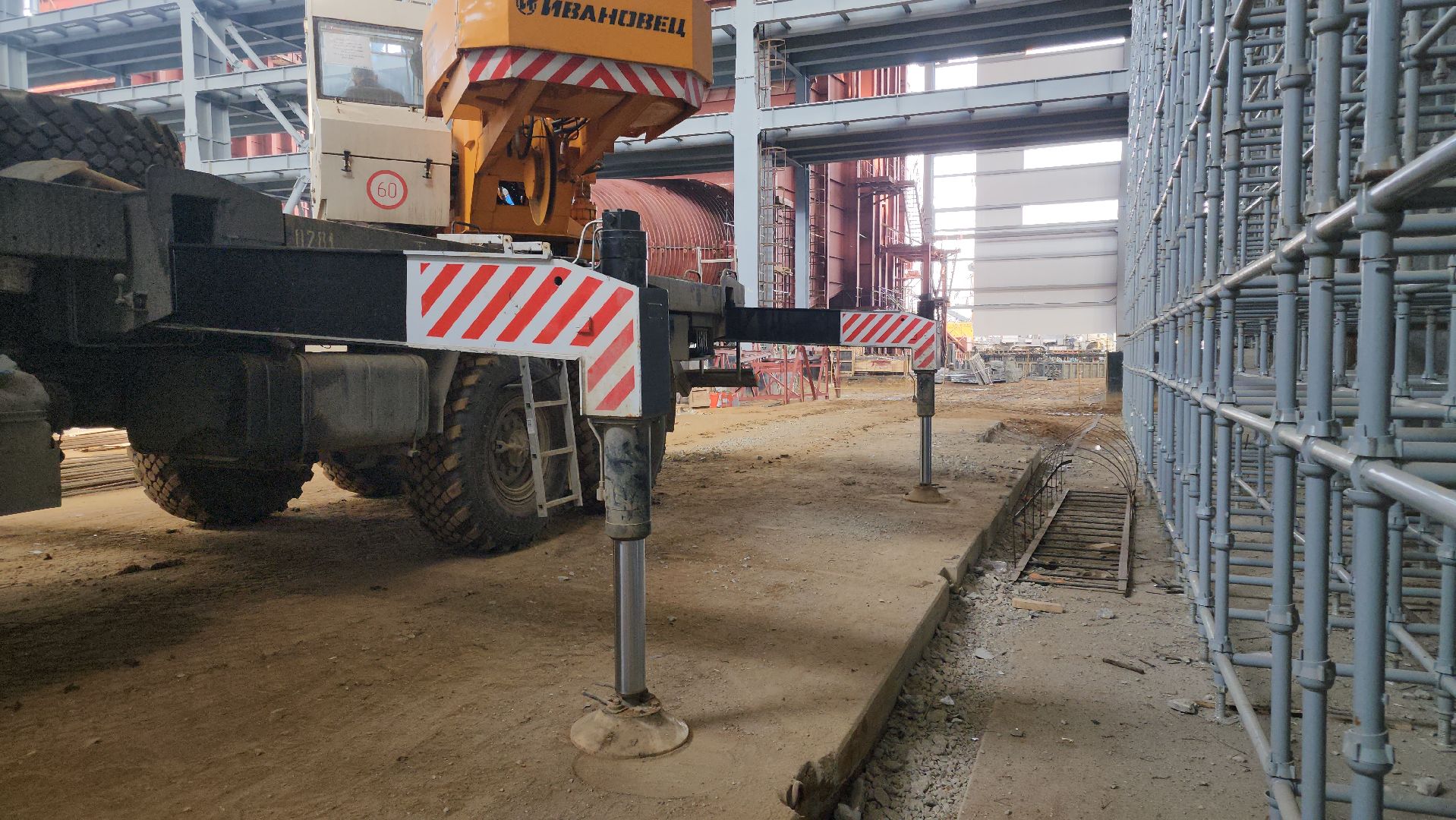

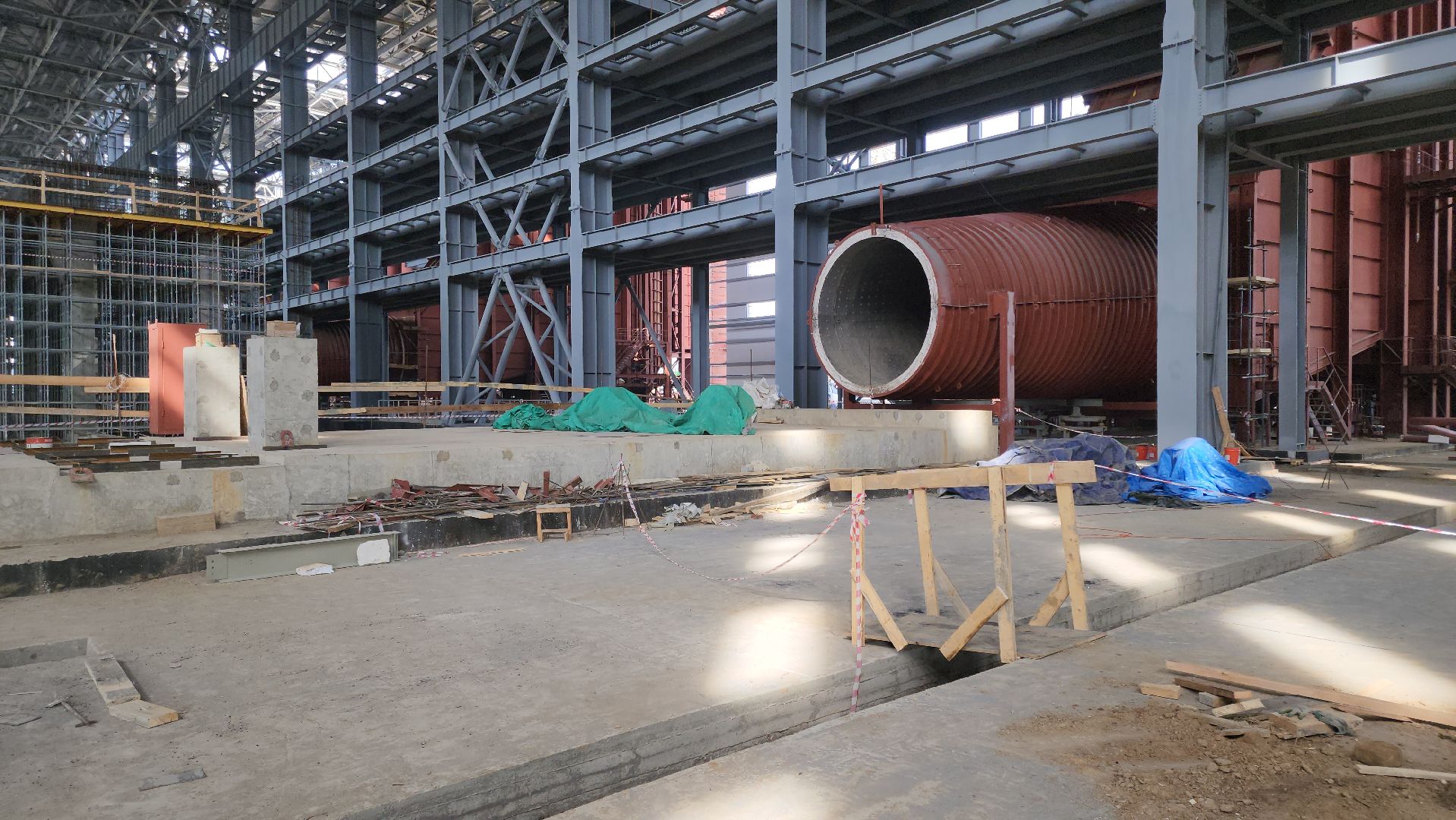

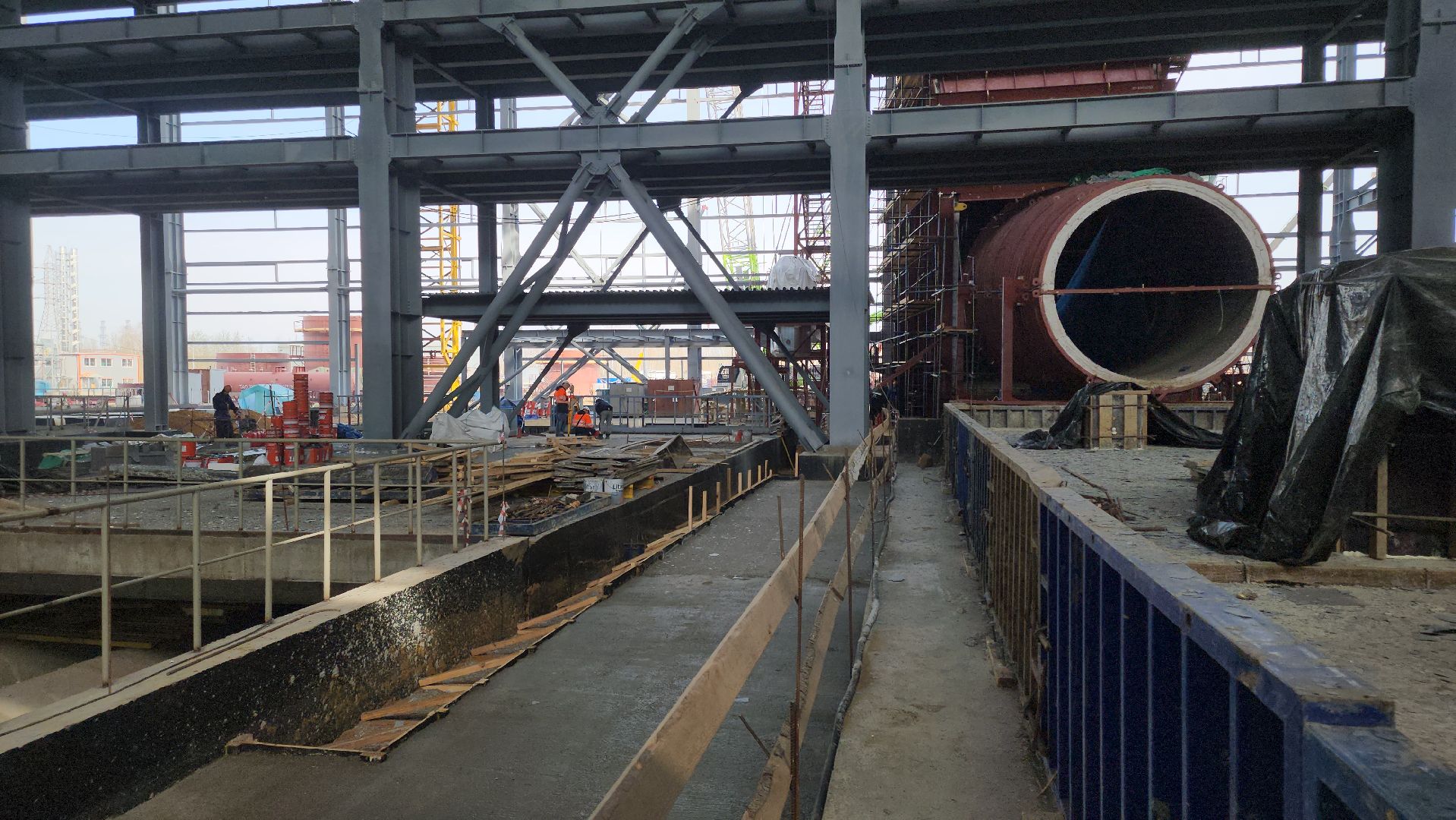

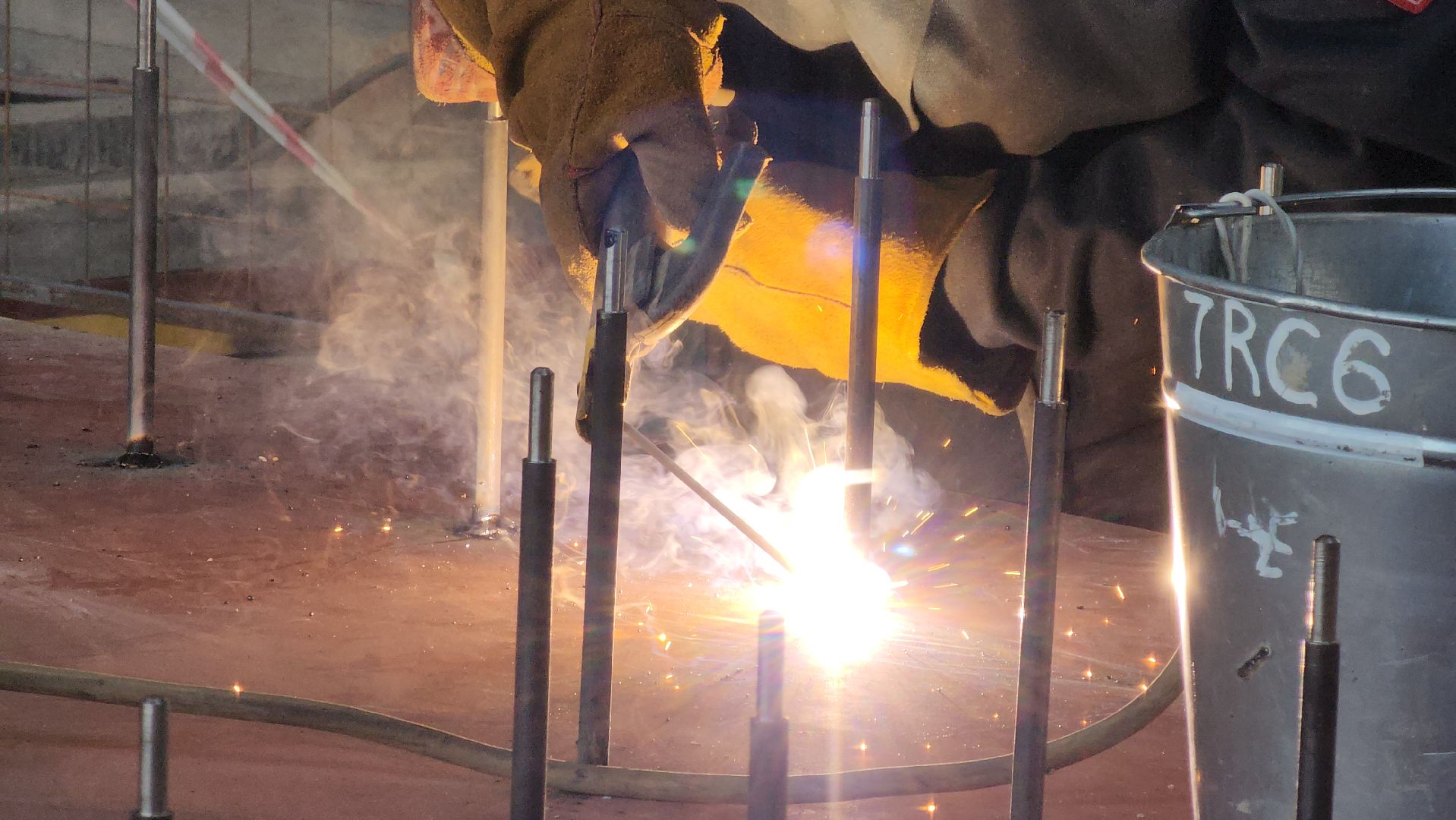

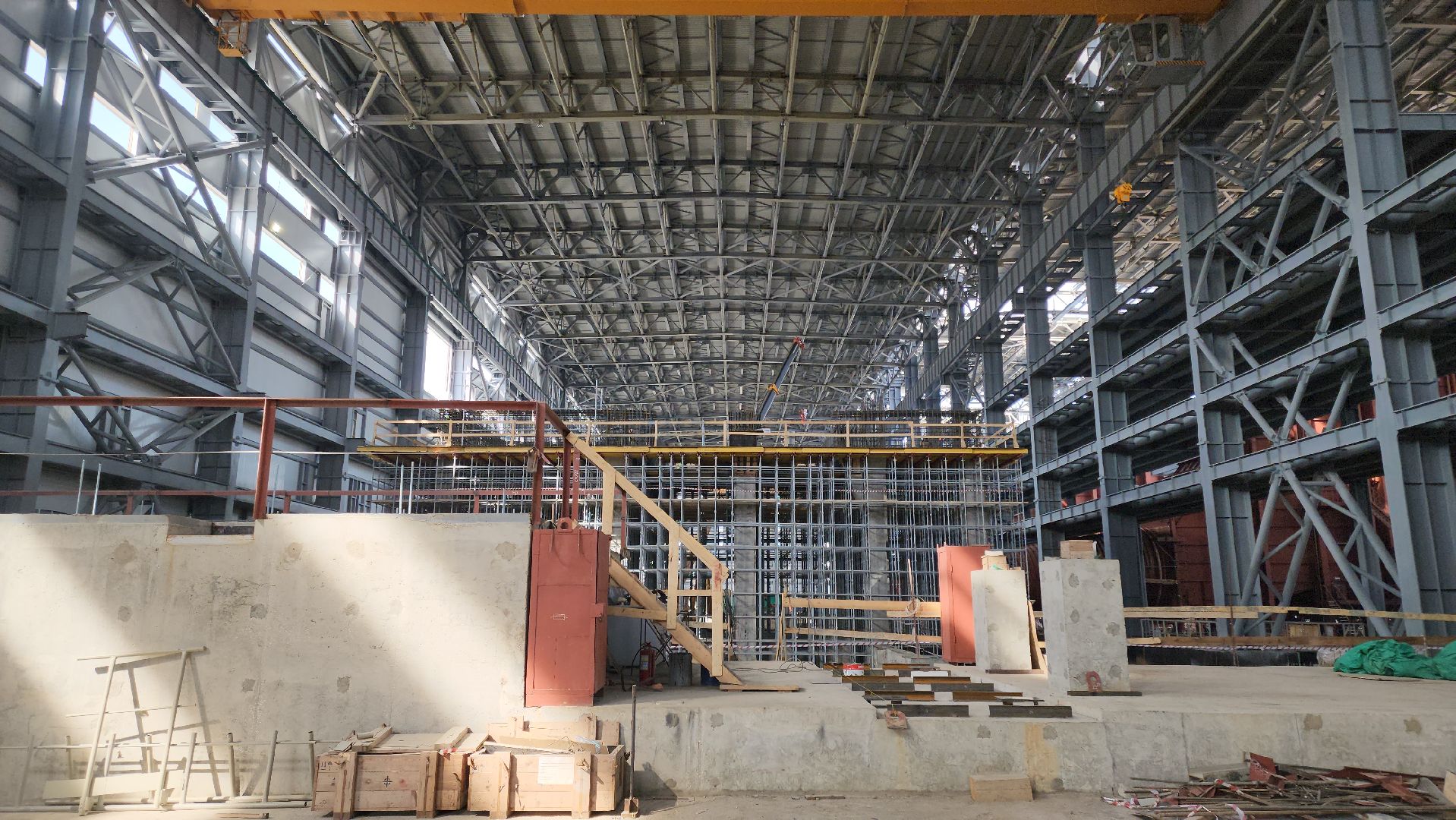

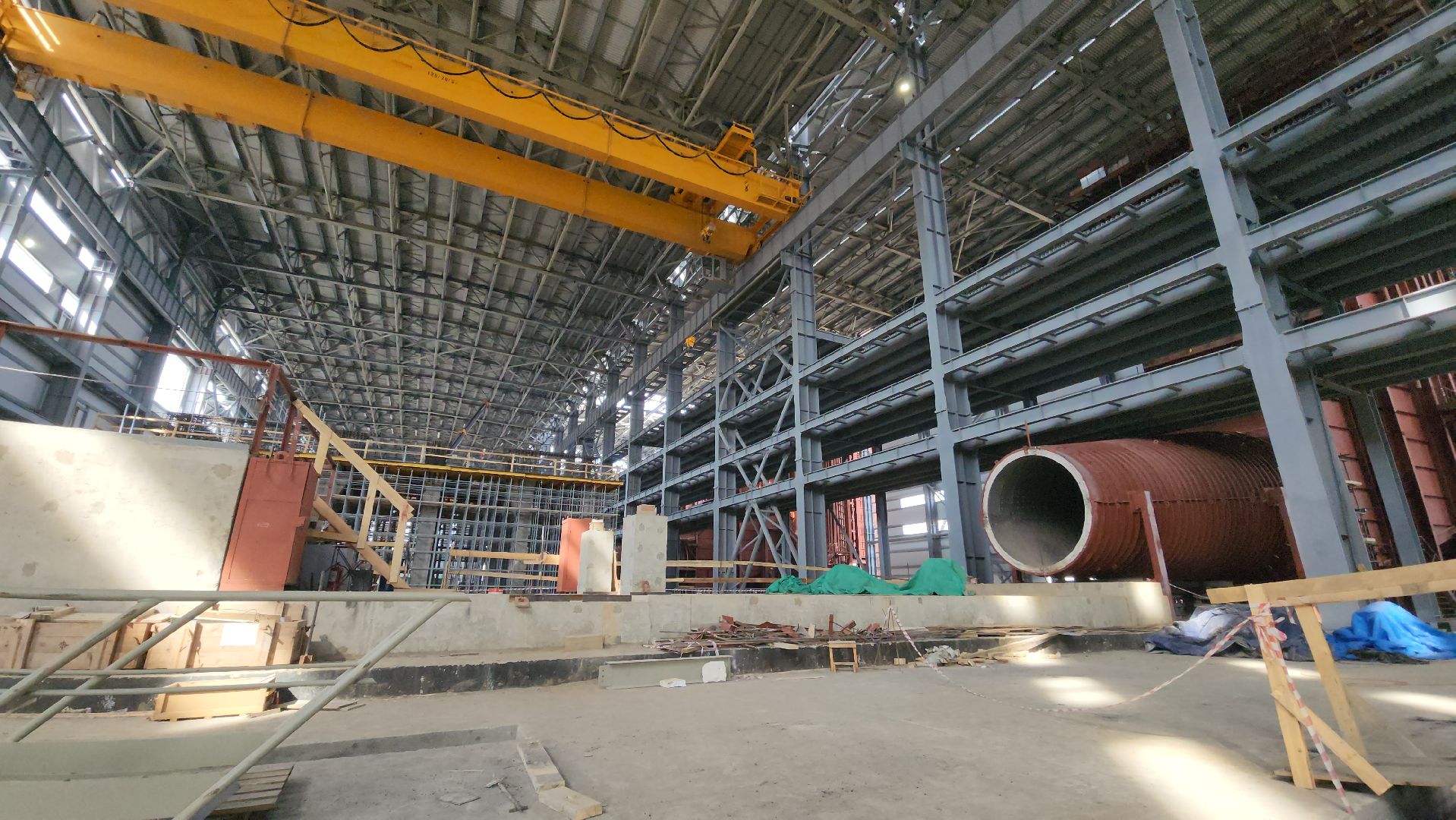

«В настоящий момент идёт монтаж металлоконструкций главного корпуса, ограждающих конструкций главного корпуса. Смонтирован фундамент основного оборудования. Осуществляется монтаж четырёх котлов-утилизаторов», — отметил Алексей Михайлов.

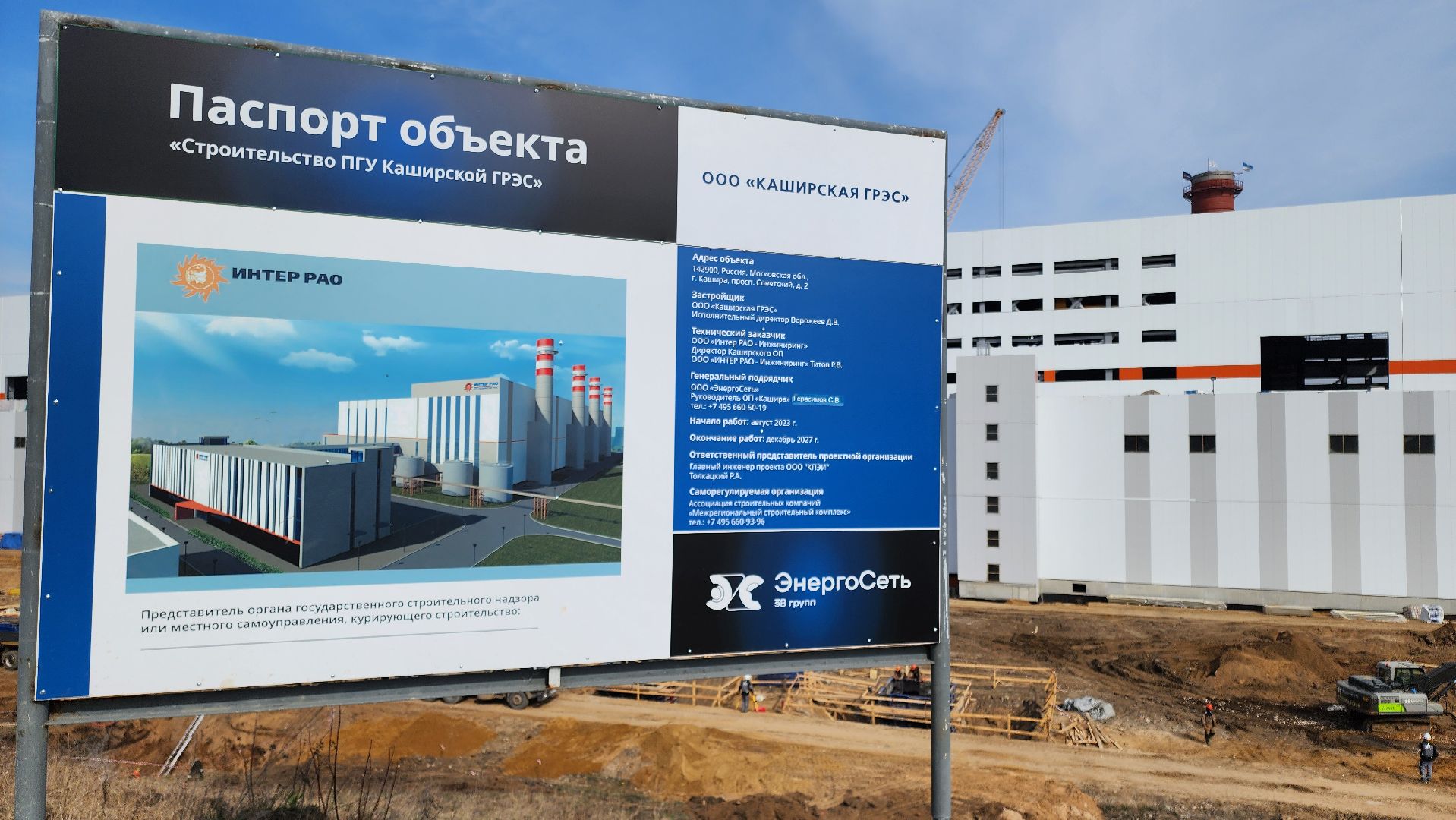

Строительство Каширской ГРЭС идёт согласно графику. В результате модернизации на станции будет создано более трёхсот высокотехнологичных рабочих мест. Начало поставки мощности — 1 января 2028 года.
Автор текста: Иван Дубров
Автор фото и видео: Иван Дубров
