В Кашире продолжаются работы по замене кабельных линий
В Кашире продолжаются работы по переходу на новую схему электроснабжения. Из-за ликвидации Каширской ГРЭС была разработана программа по переводу сетей микрорайона Кашира-2 с напряжением 3 кВт на 6 кВт от сетей ПАО «Россети» Московский регион.
- Завершился этап в Терново, рядом с заправкой «Лукойл». Там мы сделали длинный прокол под дорогой, длиной порядка 60 метров. Основные работы сейчас ведутся от администрации городского округа в сторону Каширы-2. Там также будут делаться несколько проколов. По завершению данного этапа будем заходить непосредственно в город, — рассказал Олег Киндяшёв, главный инженер Каширского производственного отделения Коломенского филиала АО «Мособлэнерго».

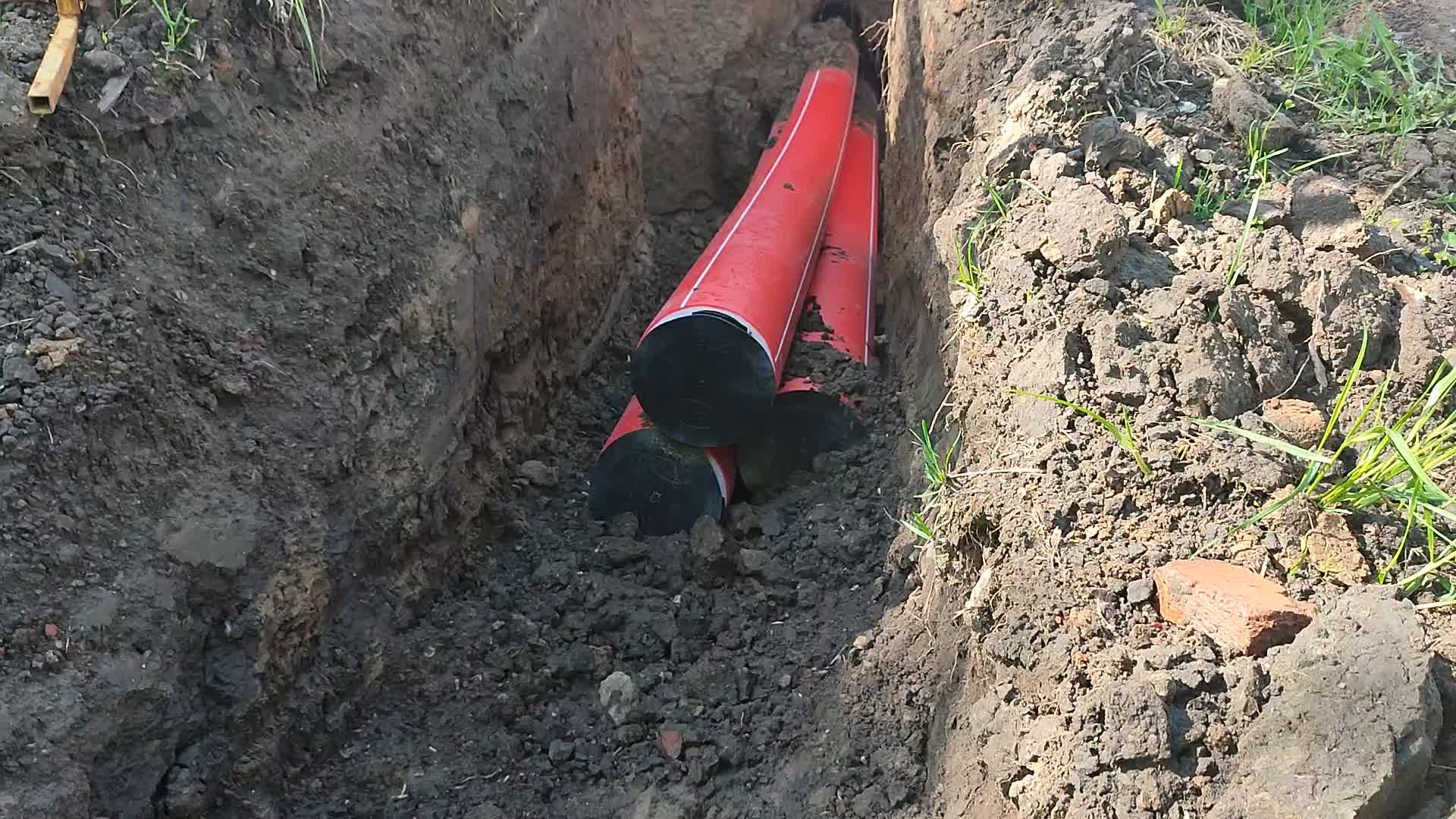

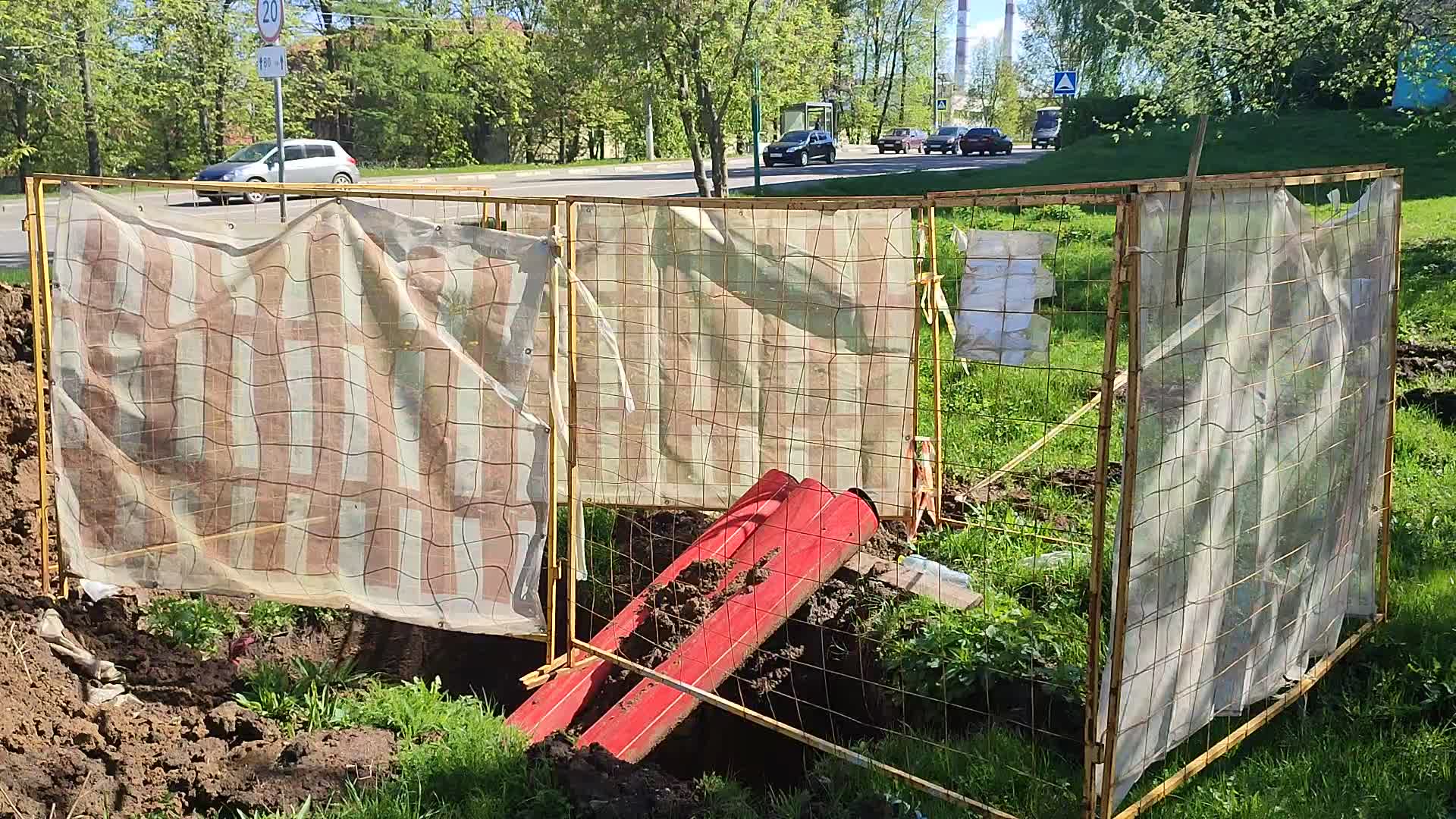

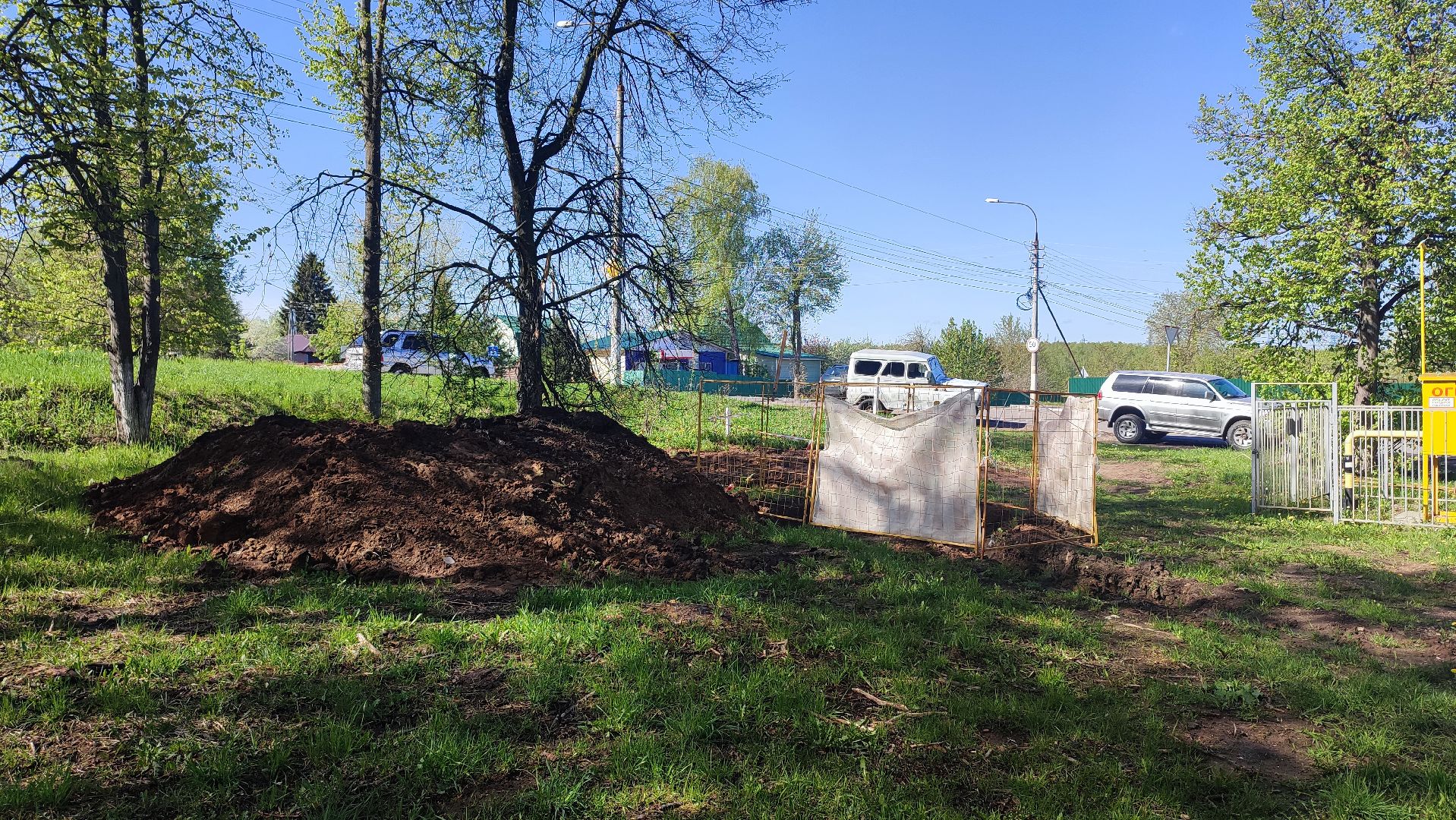

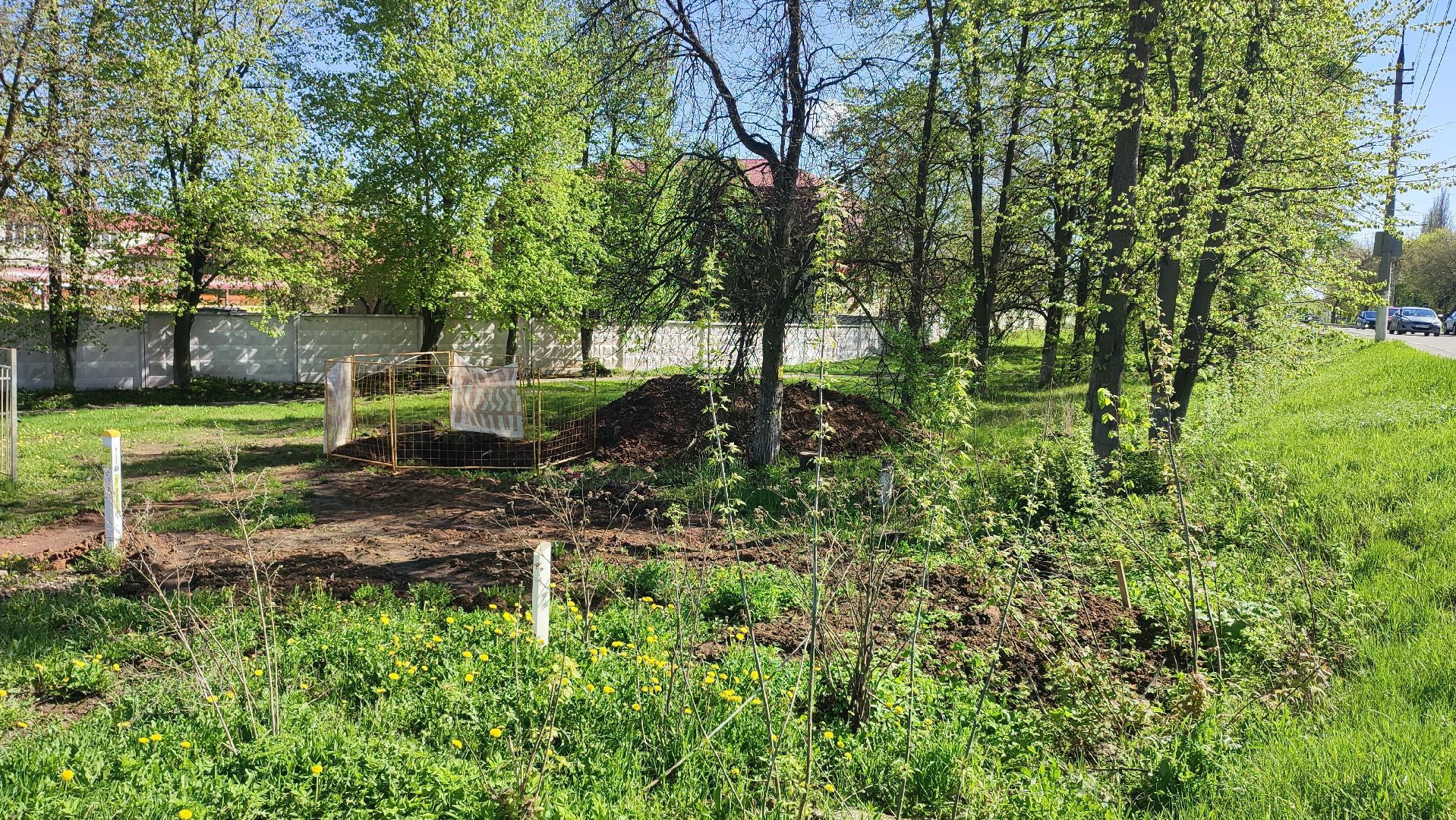

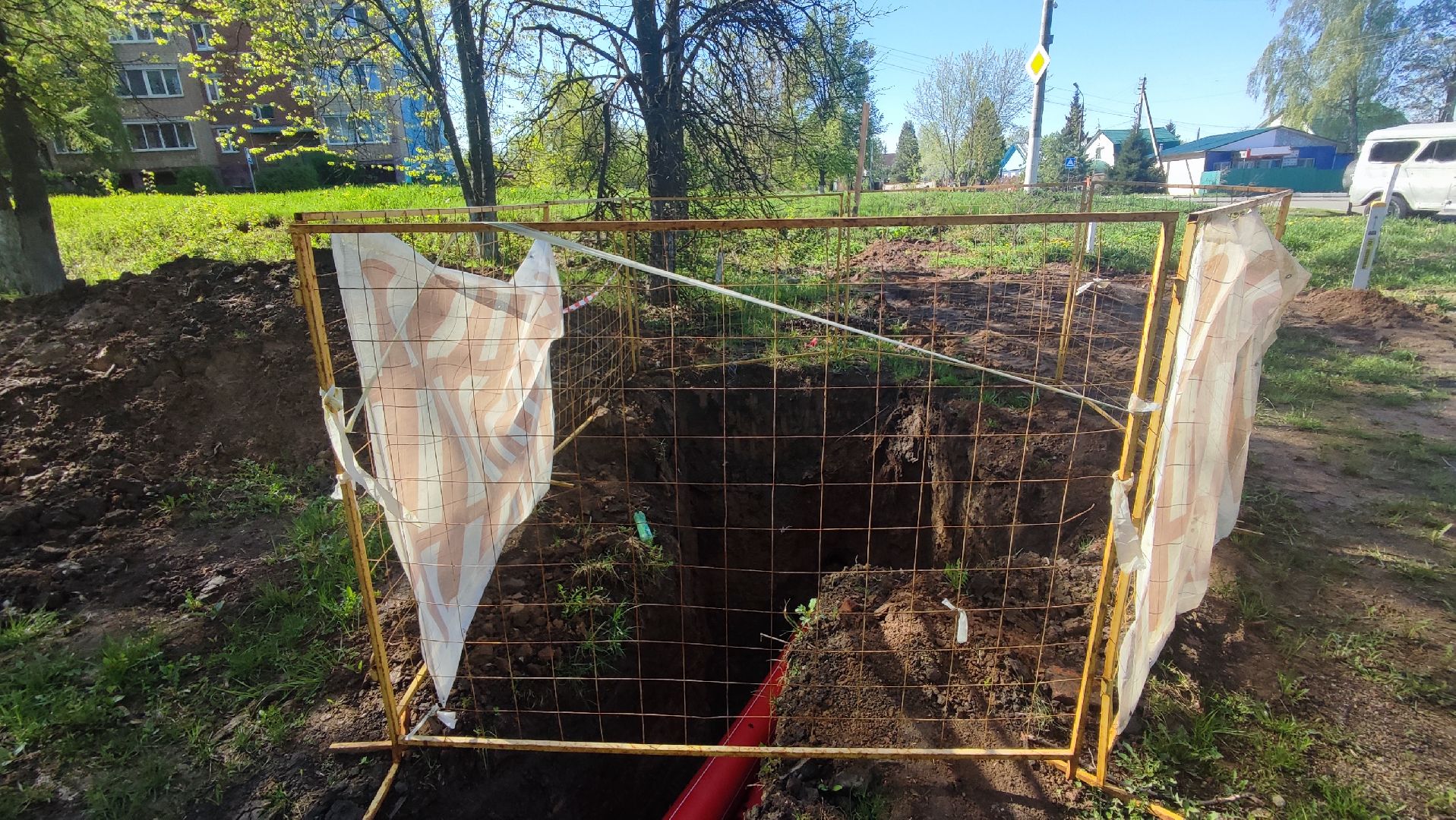

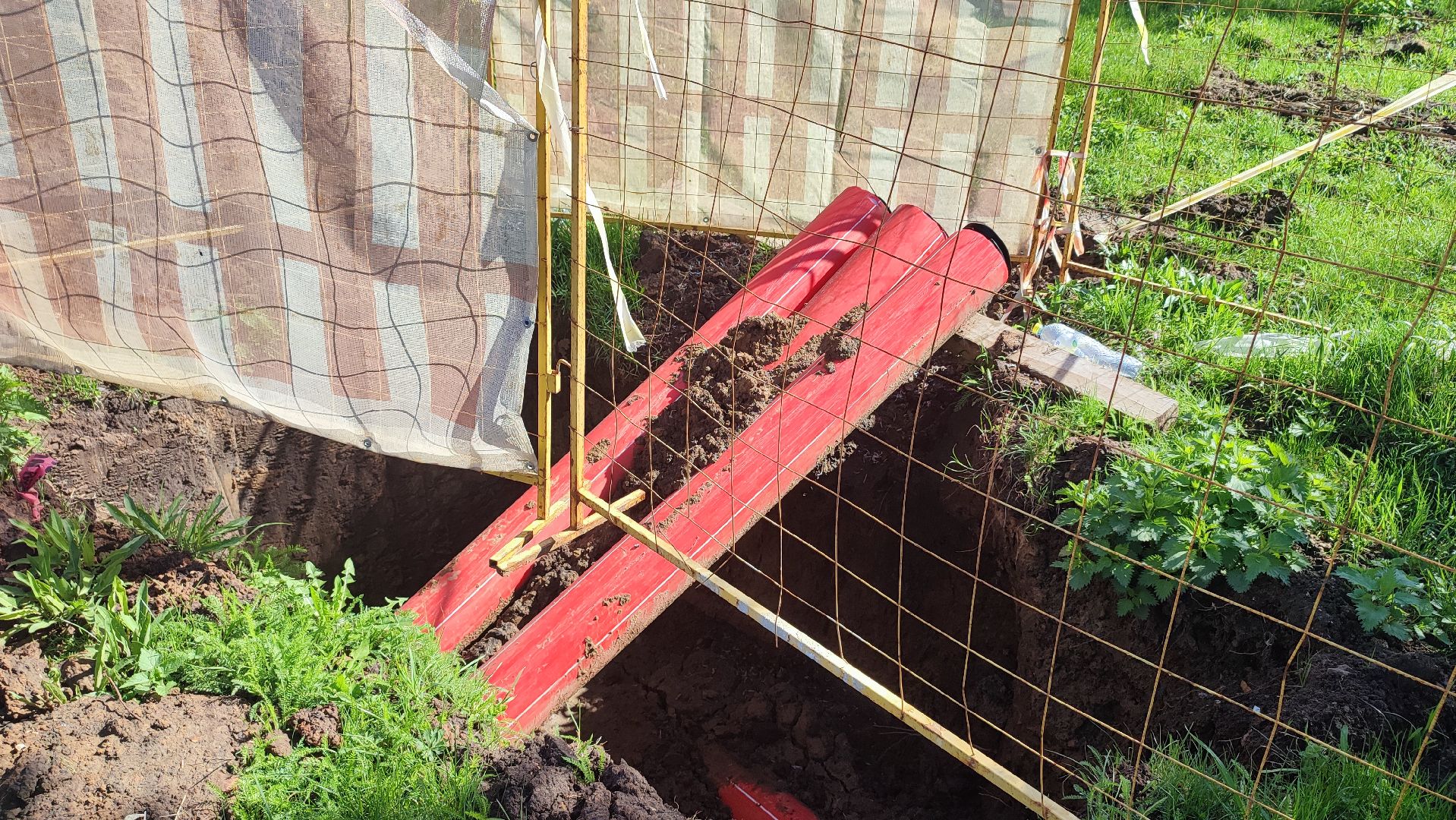

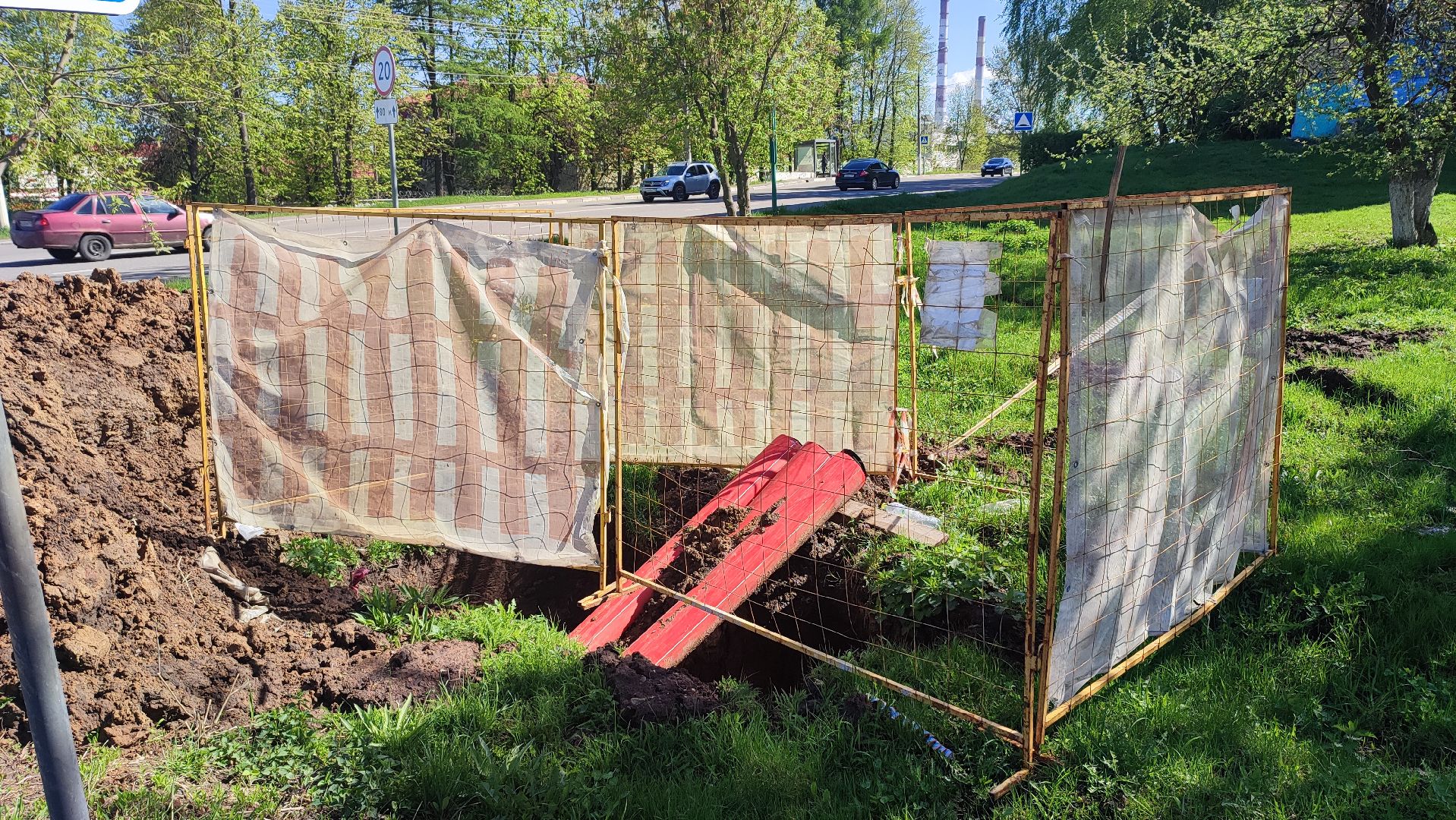

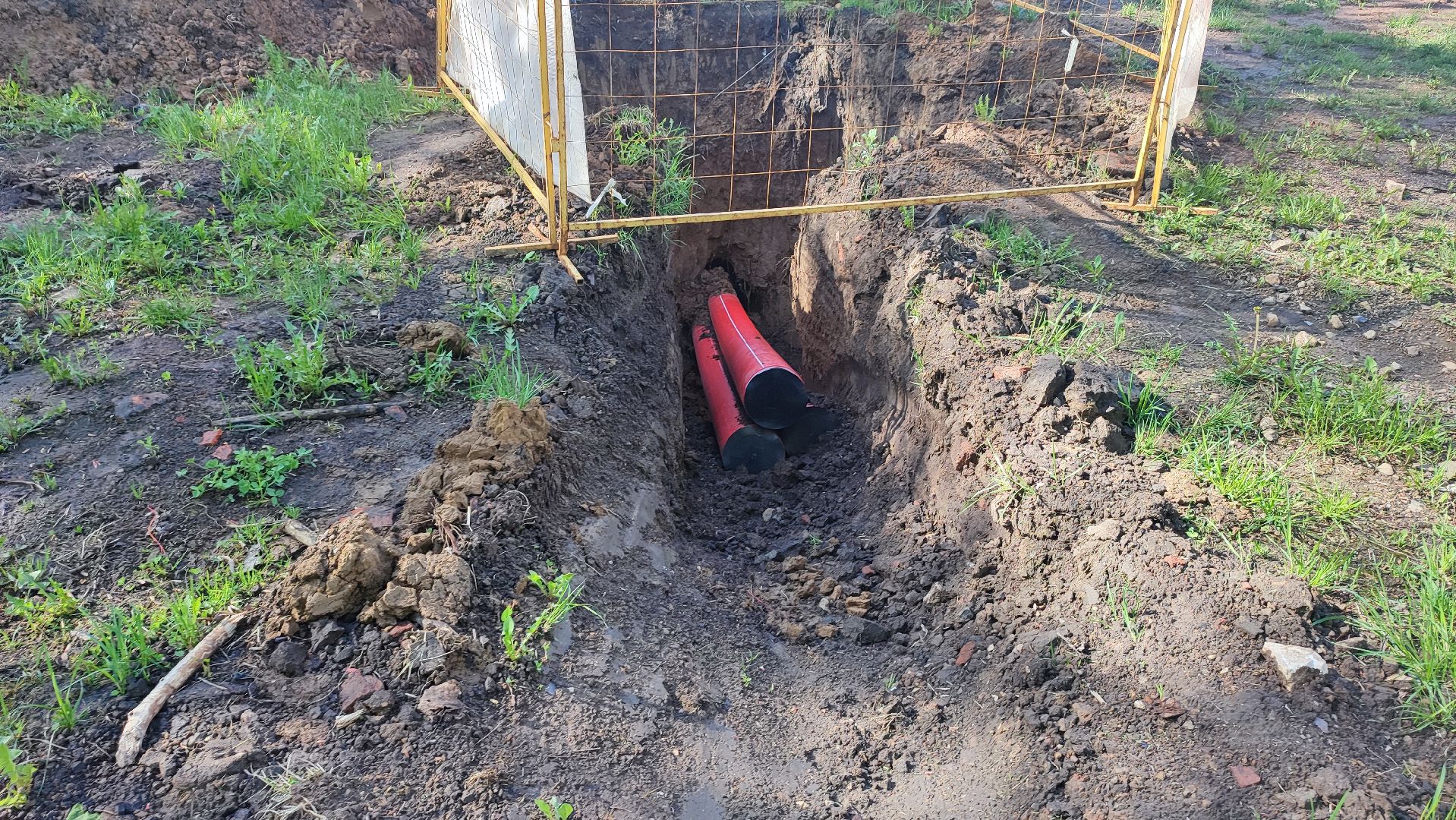

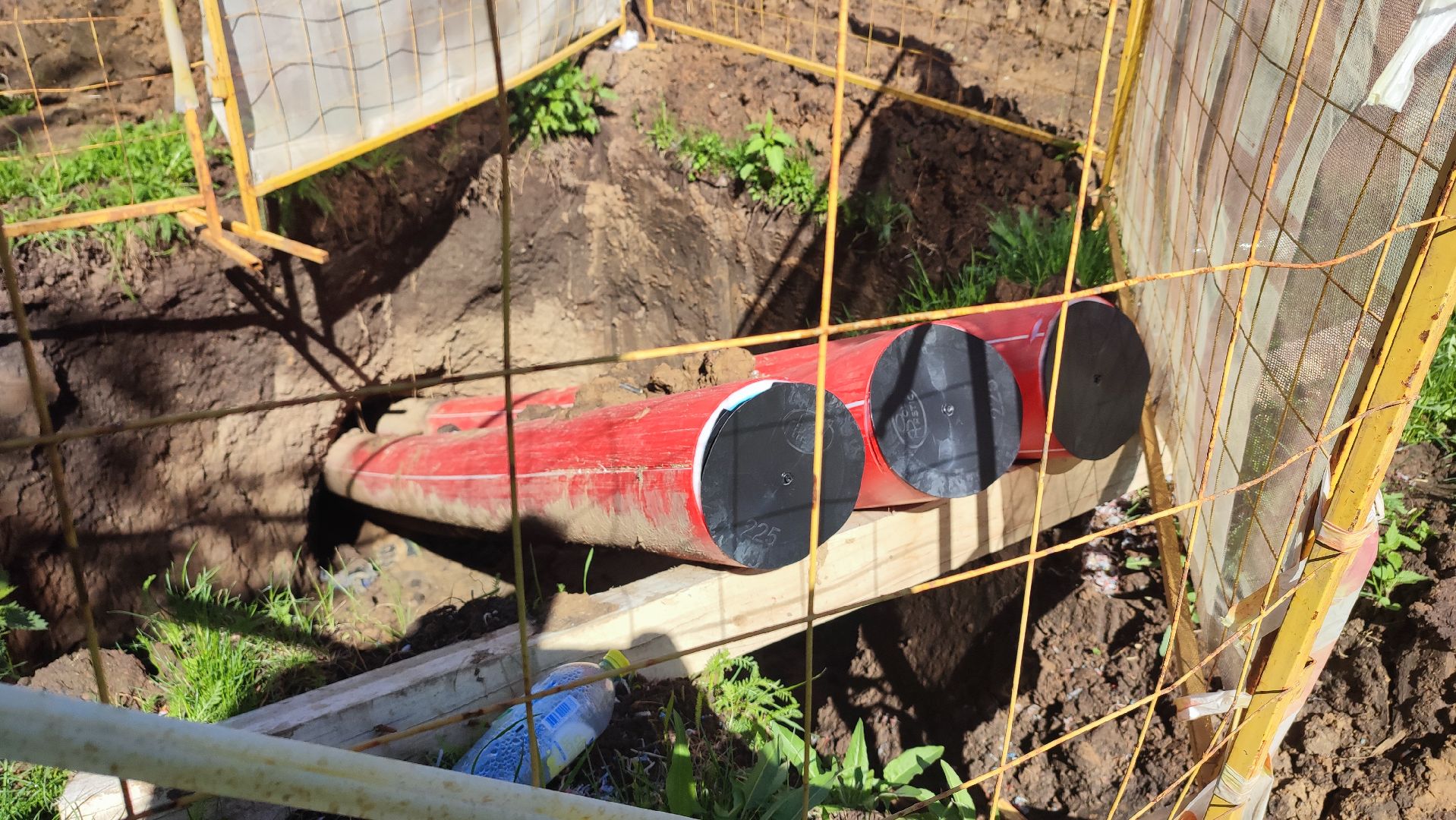

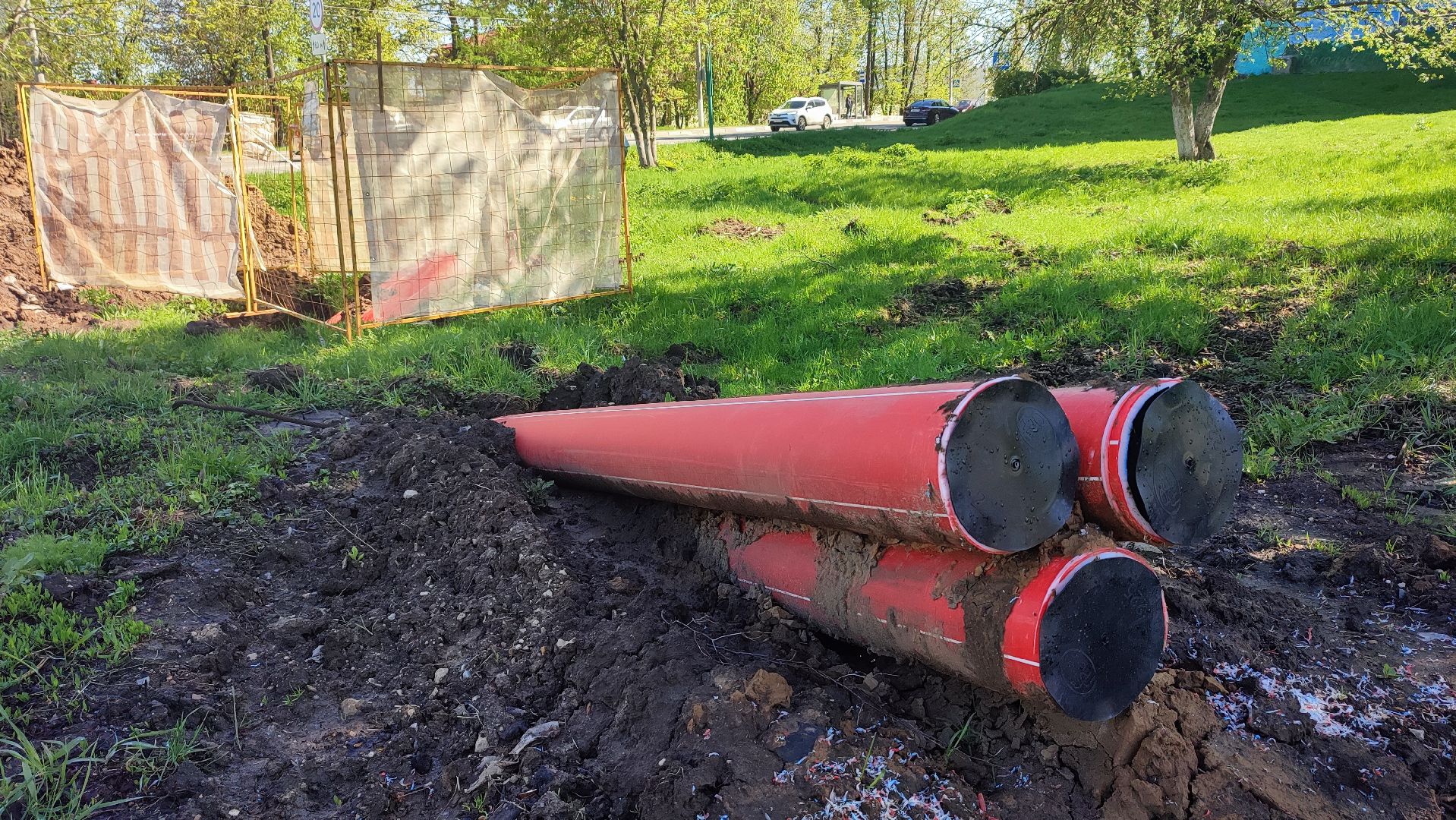

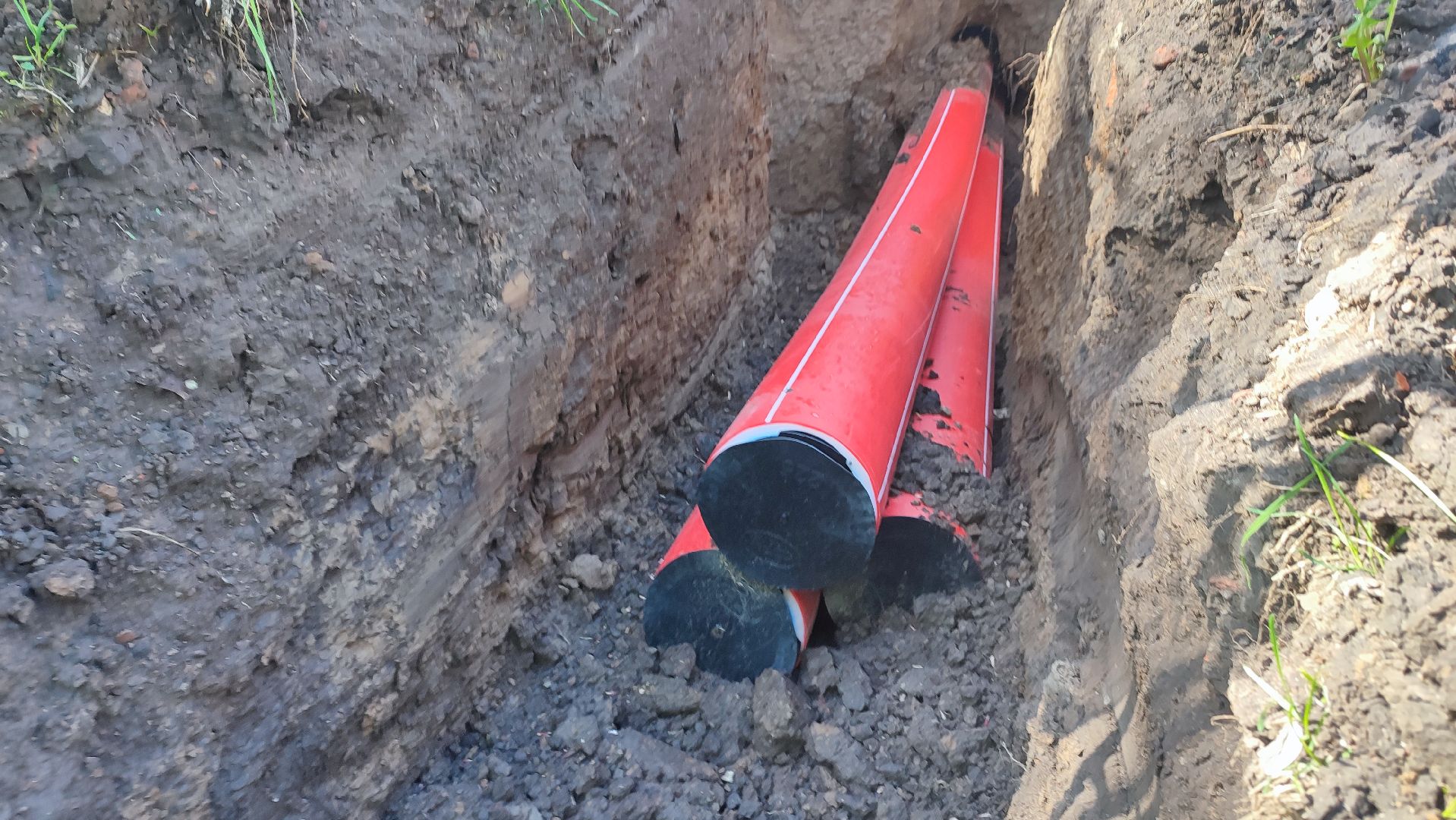

Как отмечает Олег Киндяшёв, погода располагает для проведения земляных работ, поэтому подрядчик максимизировал усилия. На работы привлекается дополнительный персонал. На объекте работают 4 единицы спецтехники, установка ГМБ и порядка 12 рабочих.

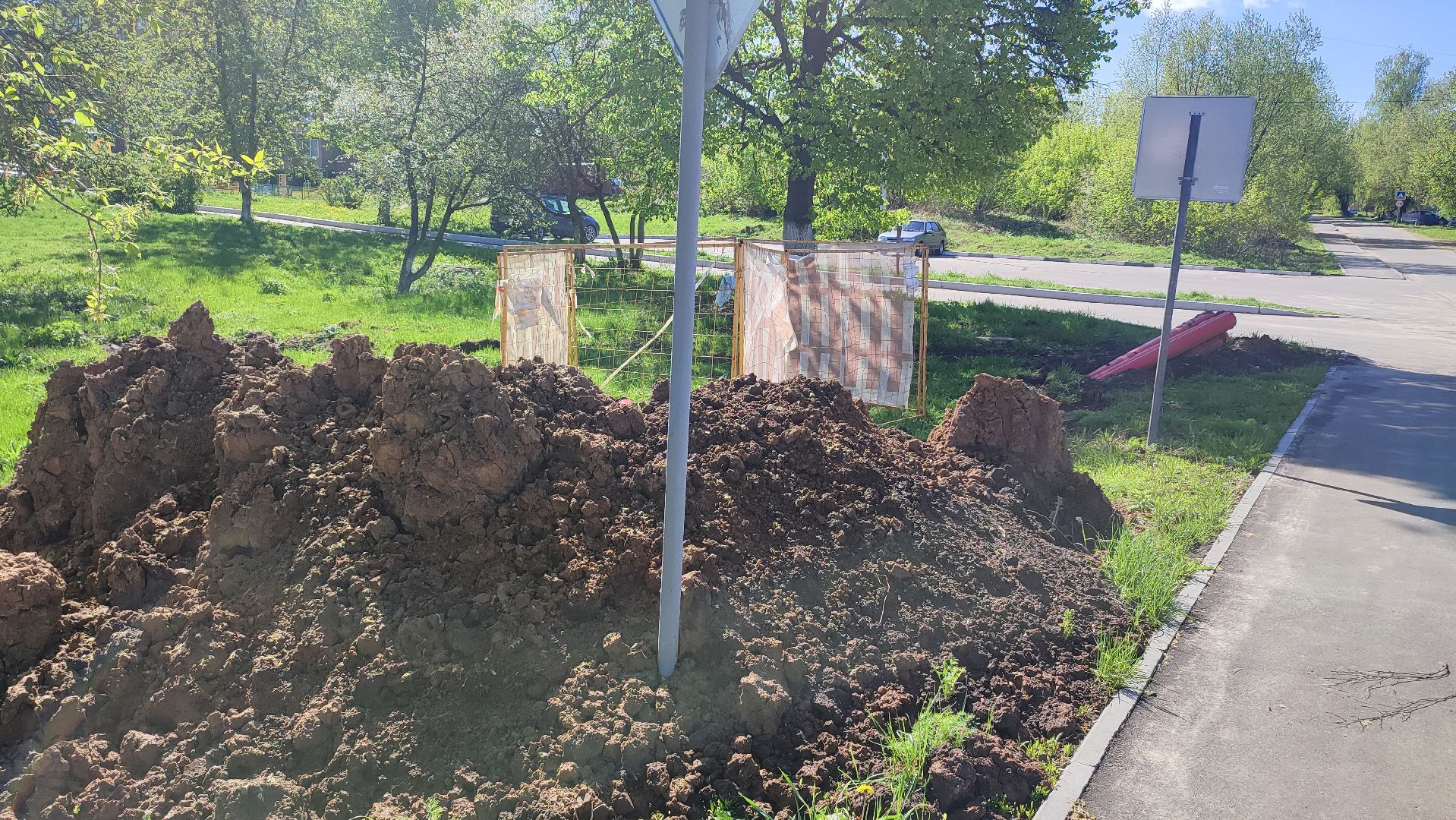

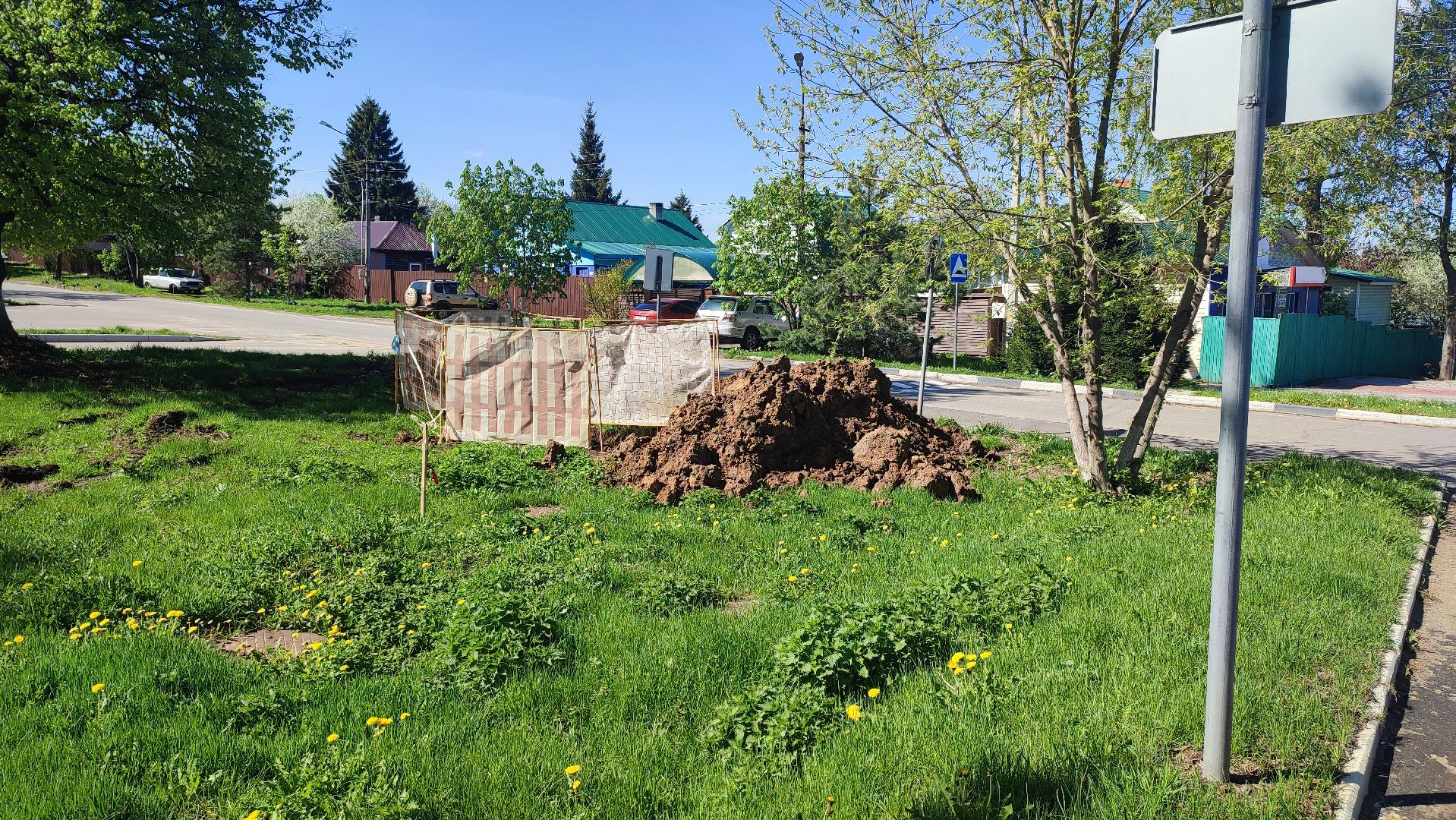

- Все этапы идут под строгим контролем. Проложил подрядчик кабель – мы едем принимаем, только после нашего согласия они приступают к закапыванию траншей. Также сделали они ГМБ, мы приезжаем, принимаем. На настоящий момент земляные работы выполнены на 40% процентов, их планируем завершить до сентября, — отметил главный инженер Каширского производственного отделения Коломенского филиала АО Мособлэнерго.
Автор текста: Иван Дубров
Автор фото и видео: Иван Дубров
