Два новых котла установили на котельной №1 Реутова
Городской округ Реутов. Улица Новогиреевская, дом №3. Котельная №1. 13:20.

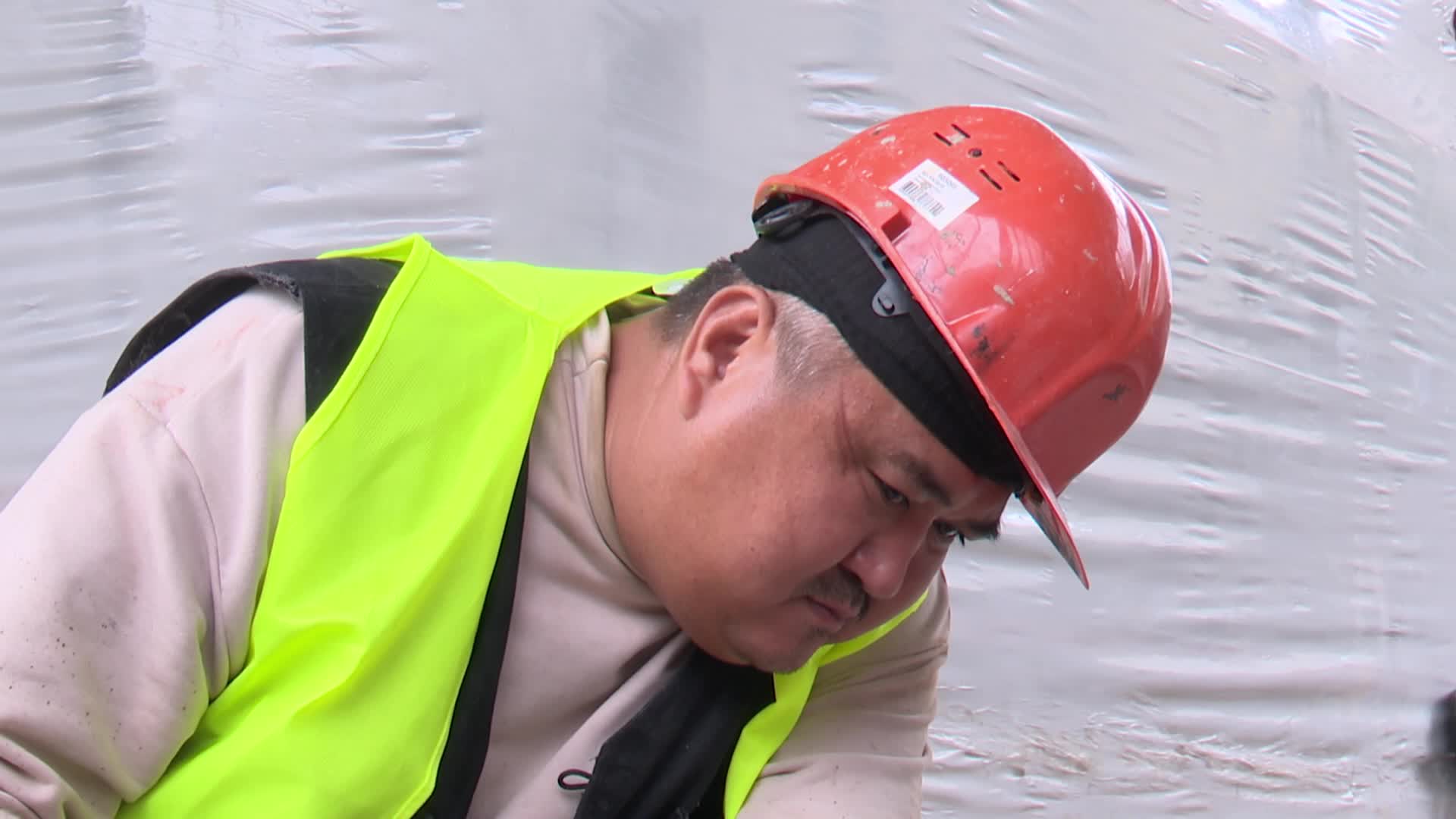

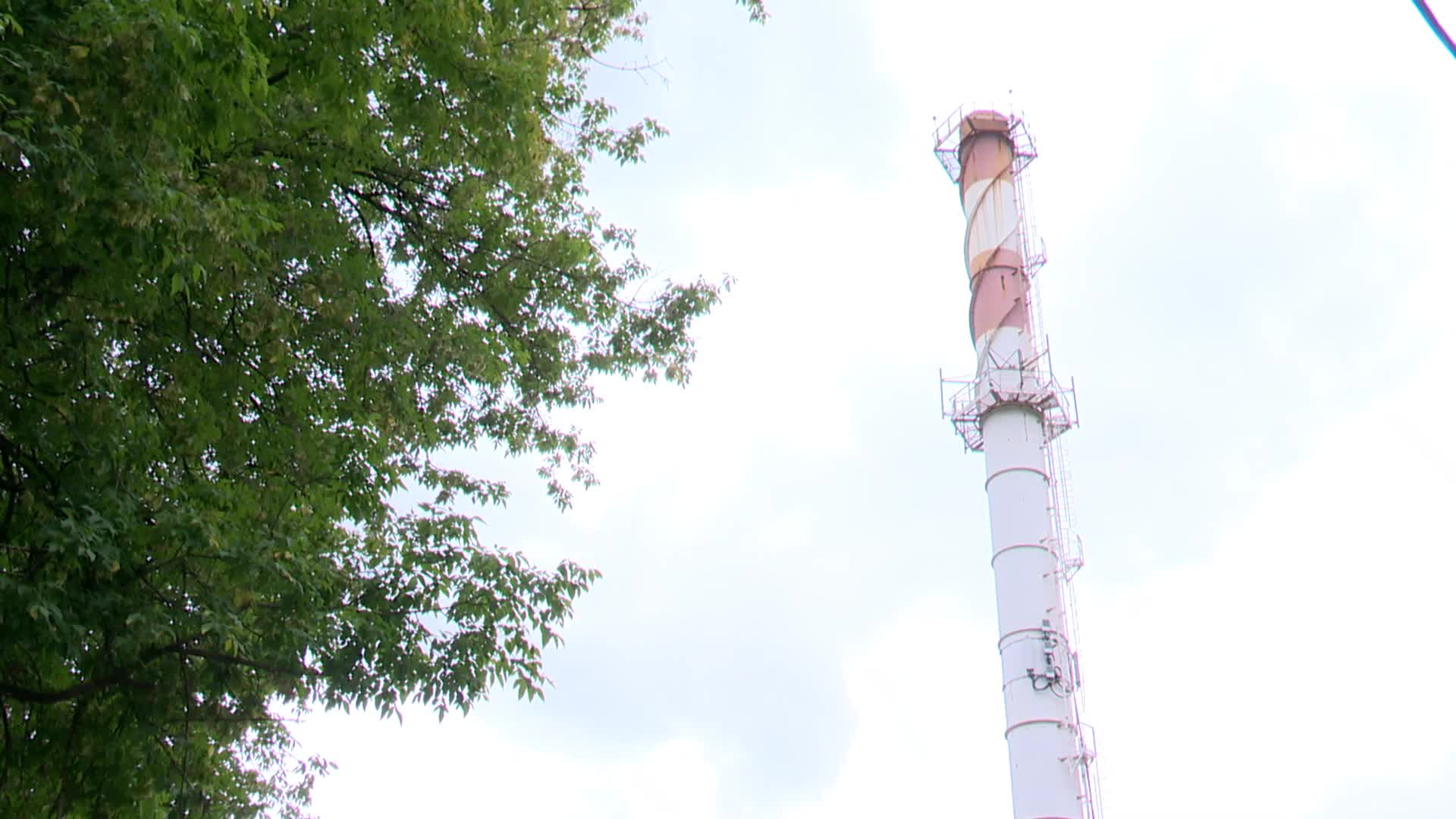

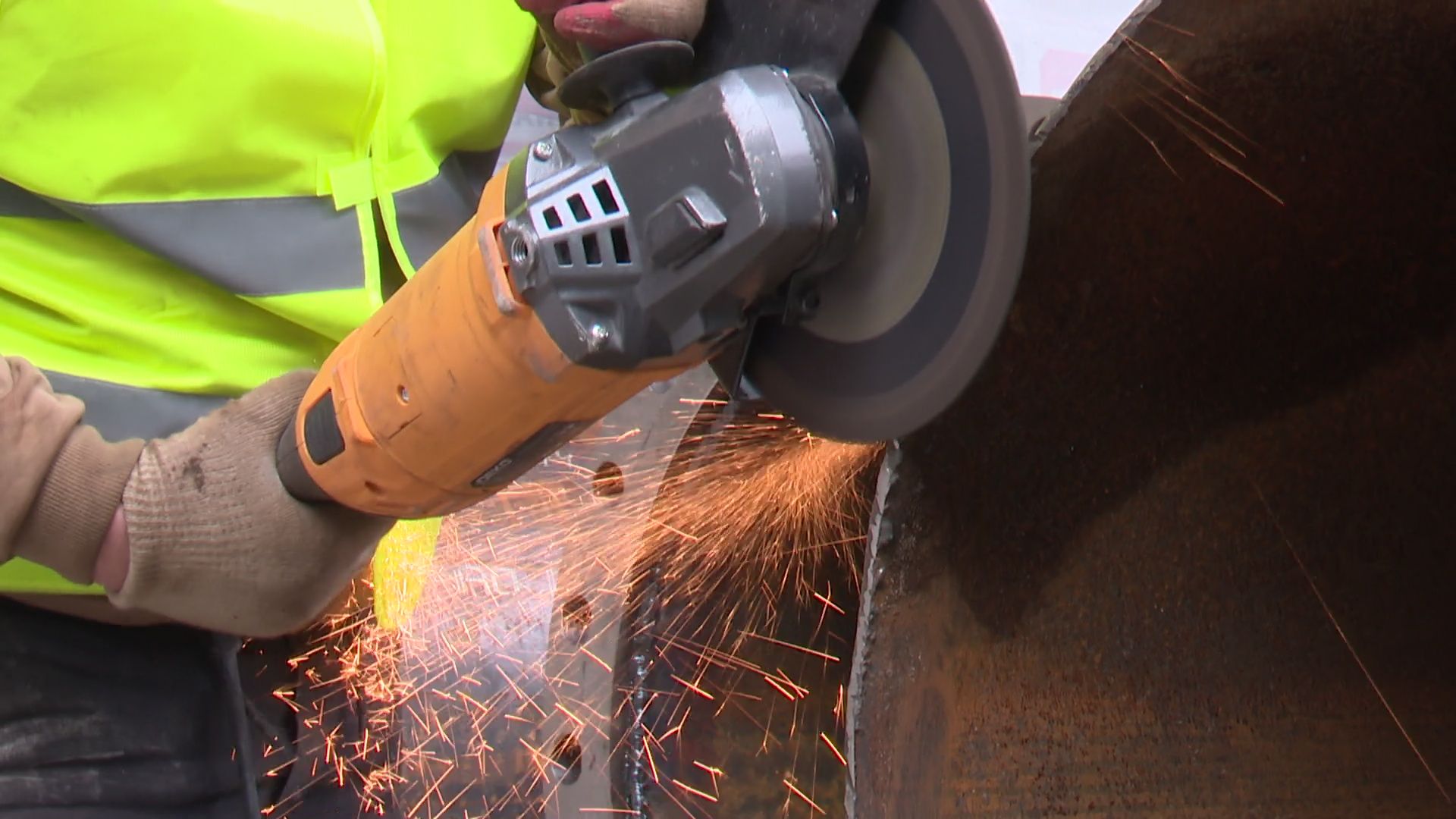

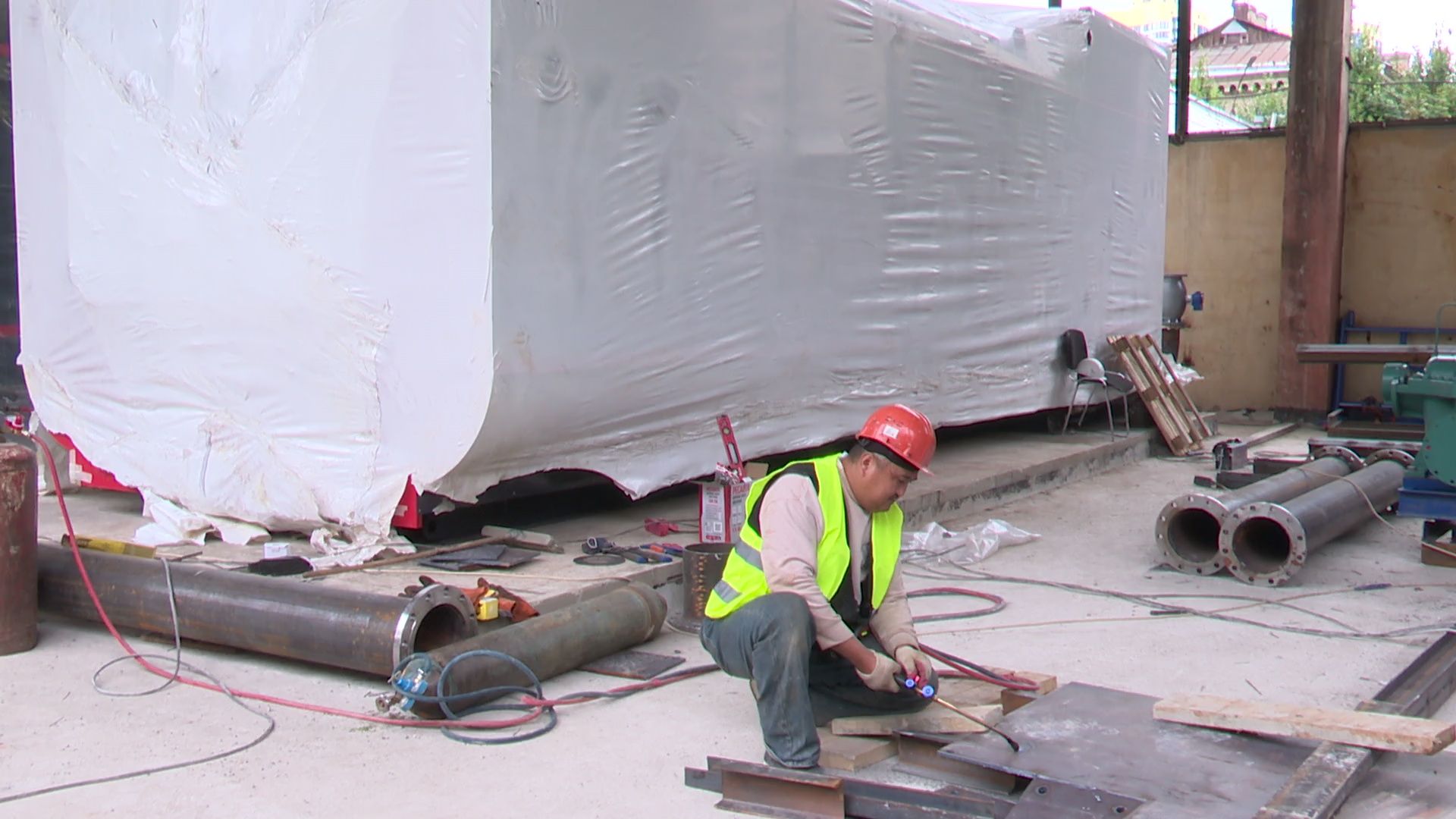

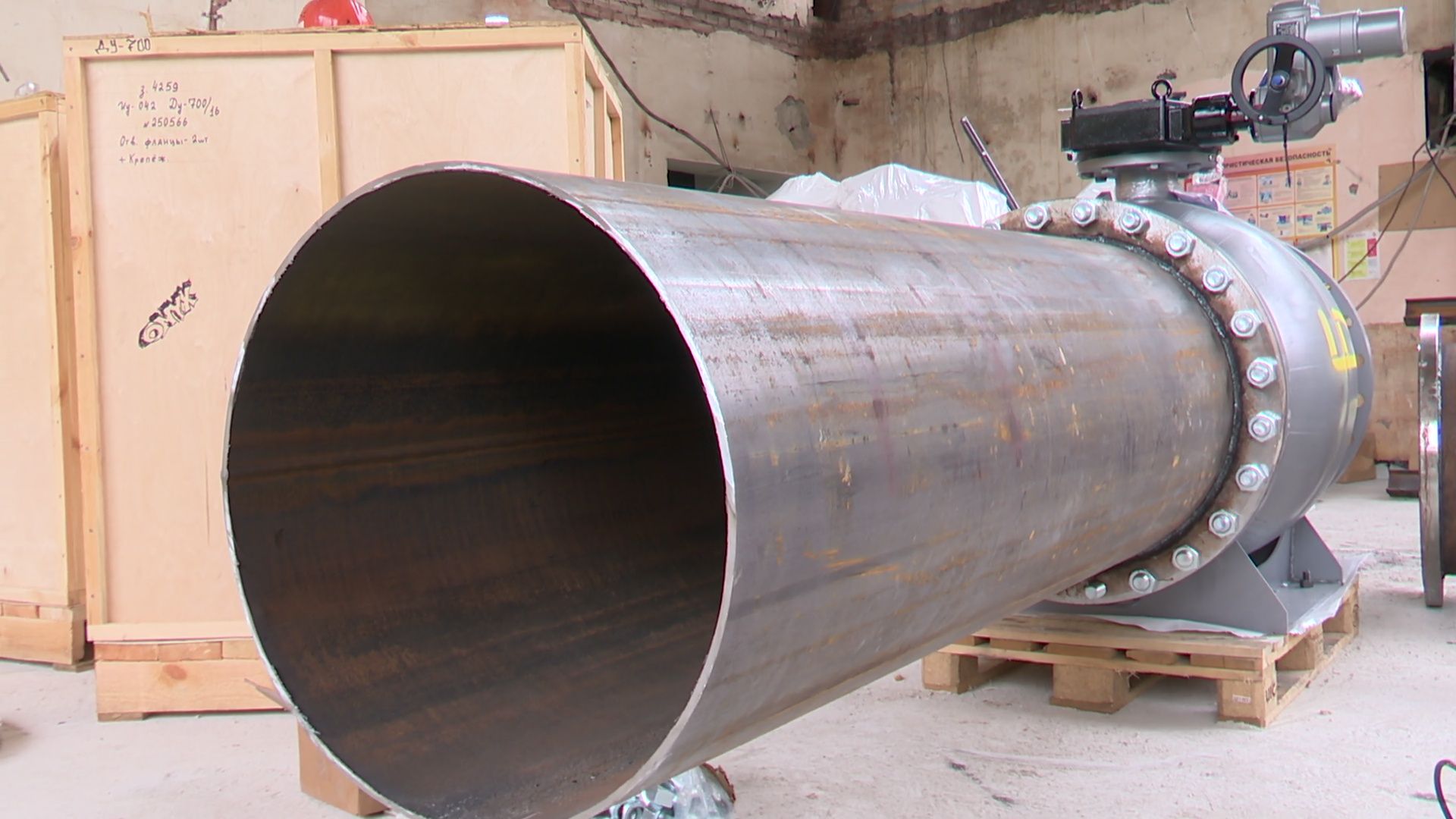

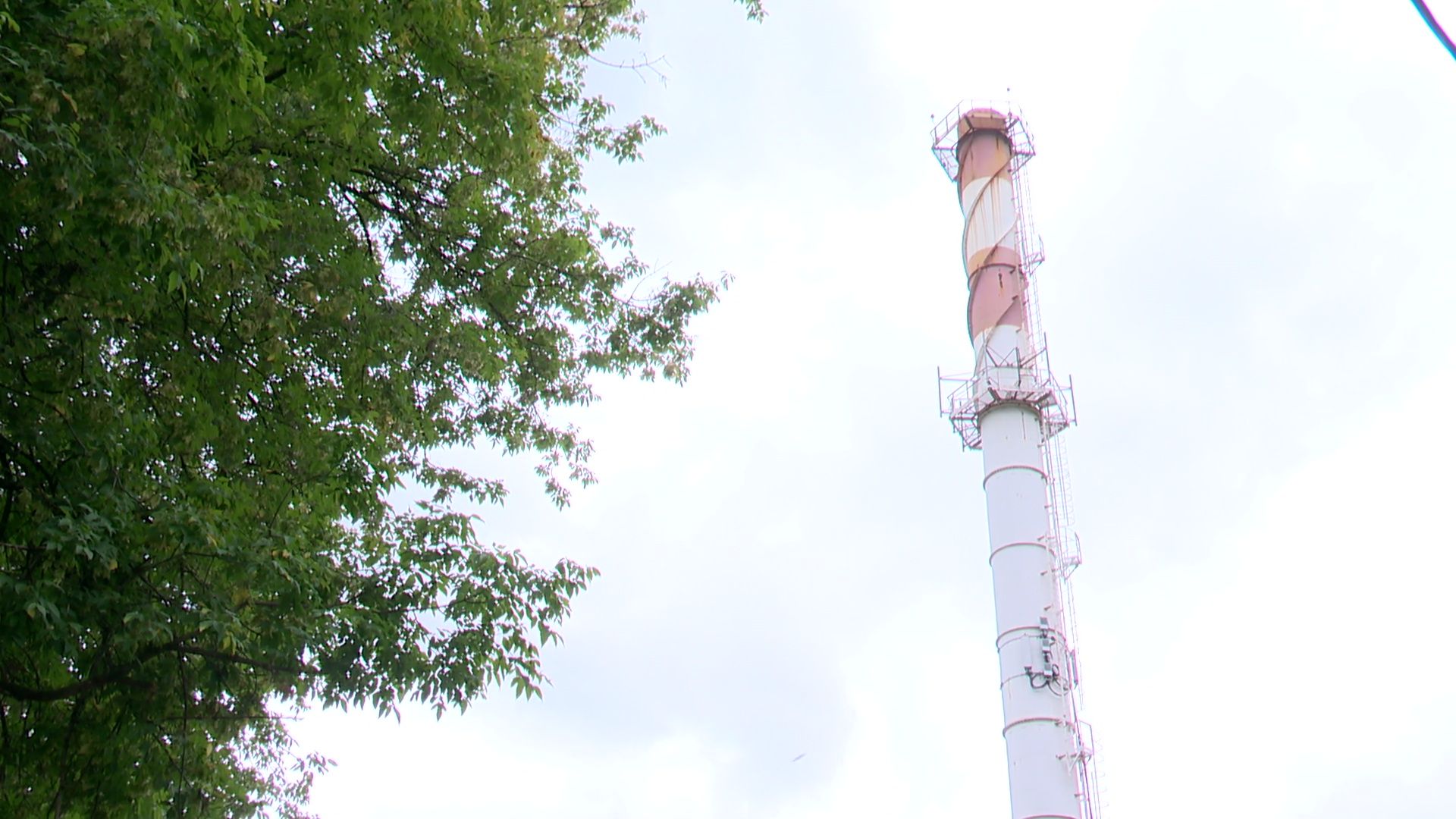

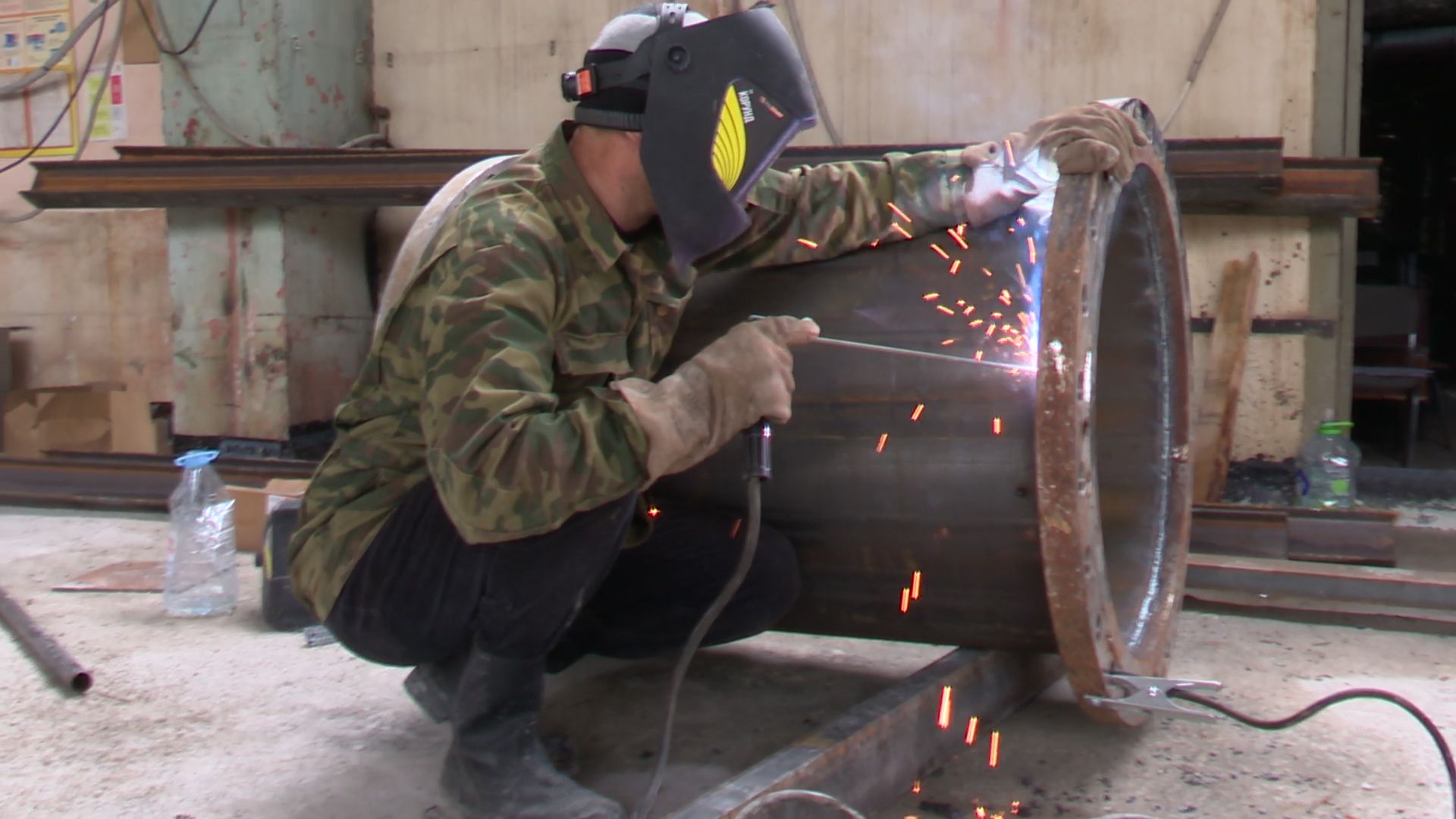

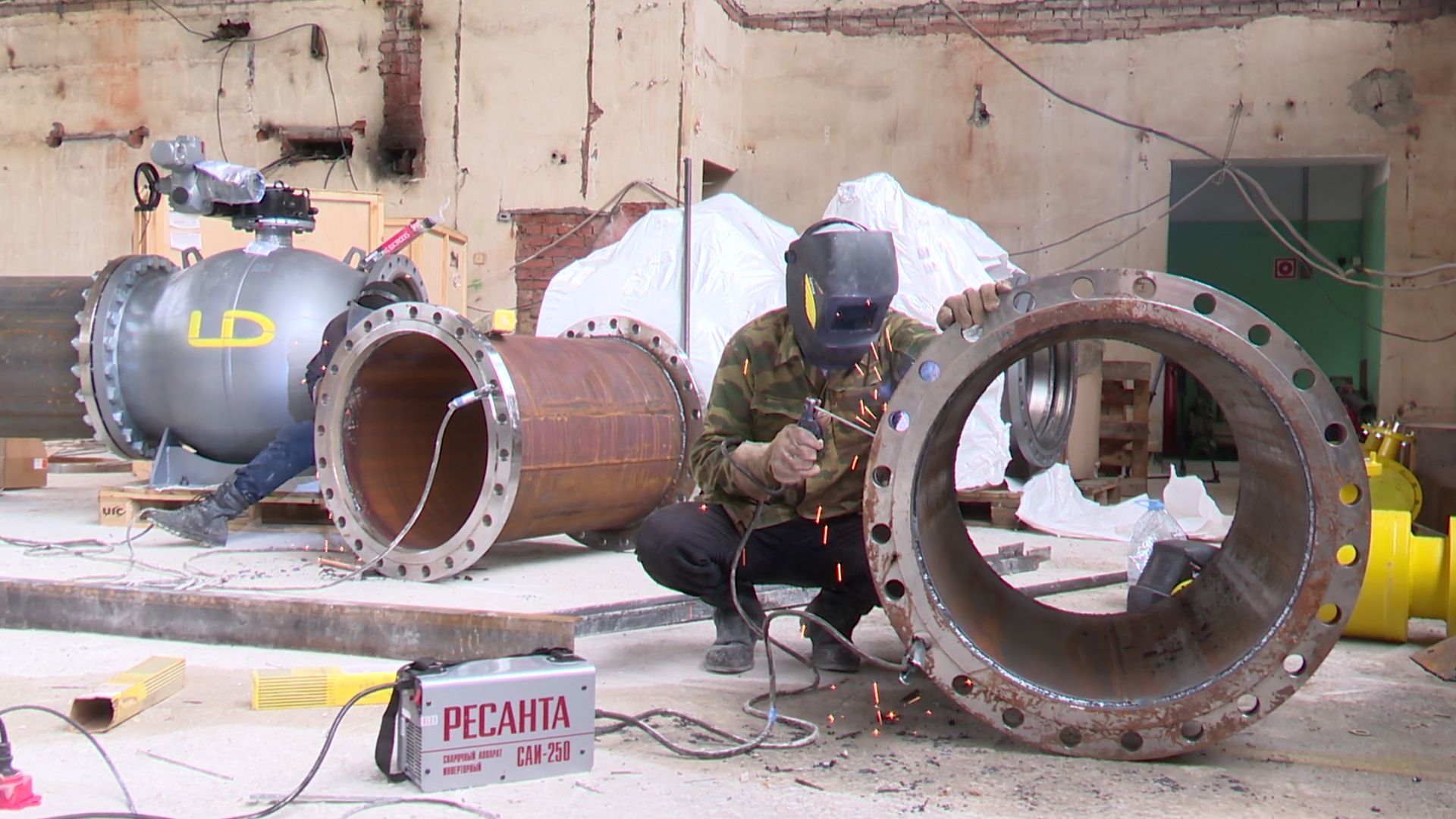

Сварочные работы, ремонт кровли и заливка фундамента для трубы – работы на котельной №1 в самом разгаре. Здесь уже установили 2 новых котла – всего их будет 4 вместо 6. Монтаж и подключение произведут в ближайшее время. Качество проверено временем – уверены специалисты. Это современные котлы, которые помогут повысить надёжность теплоснабжения в южном Реутове для 20 тысяч человек. Как отметил глава наукограда Филипп Науменко, потребители услуг котельной №1 – это 82 многоэтажки и 14 социальных объектов.

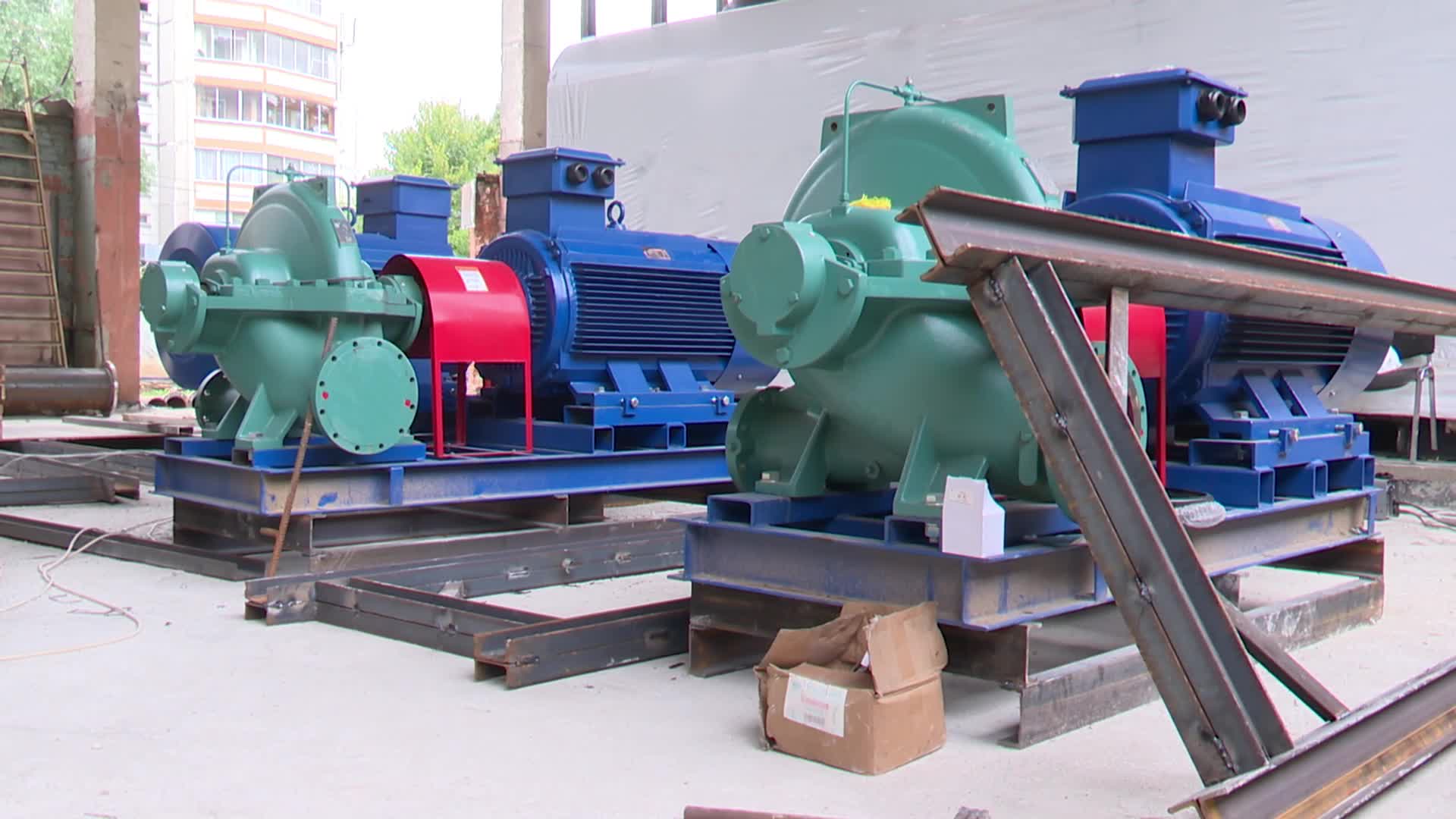

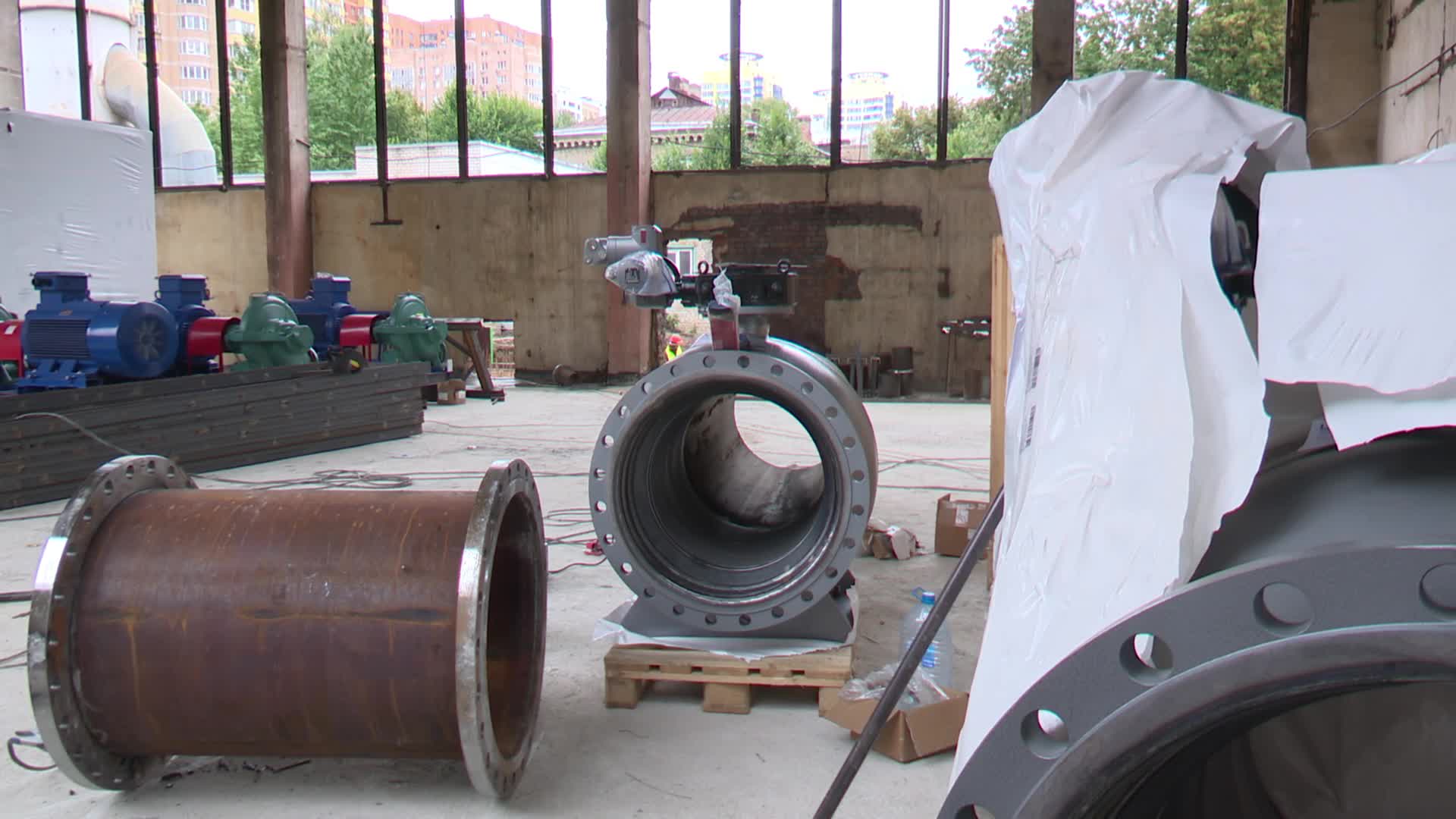

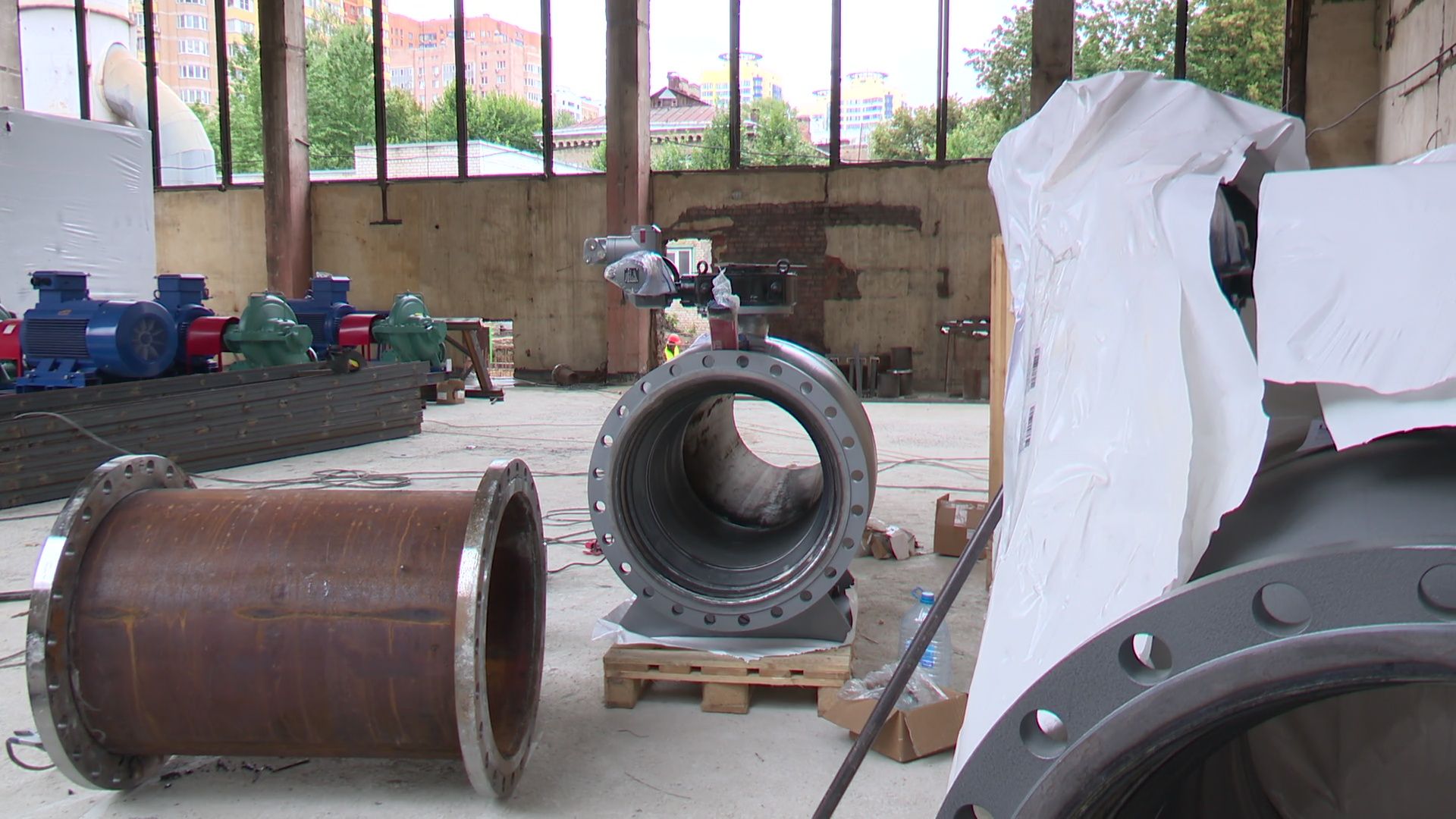

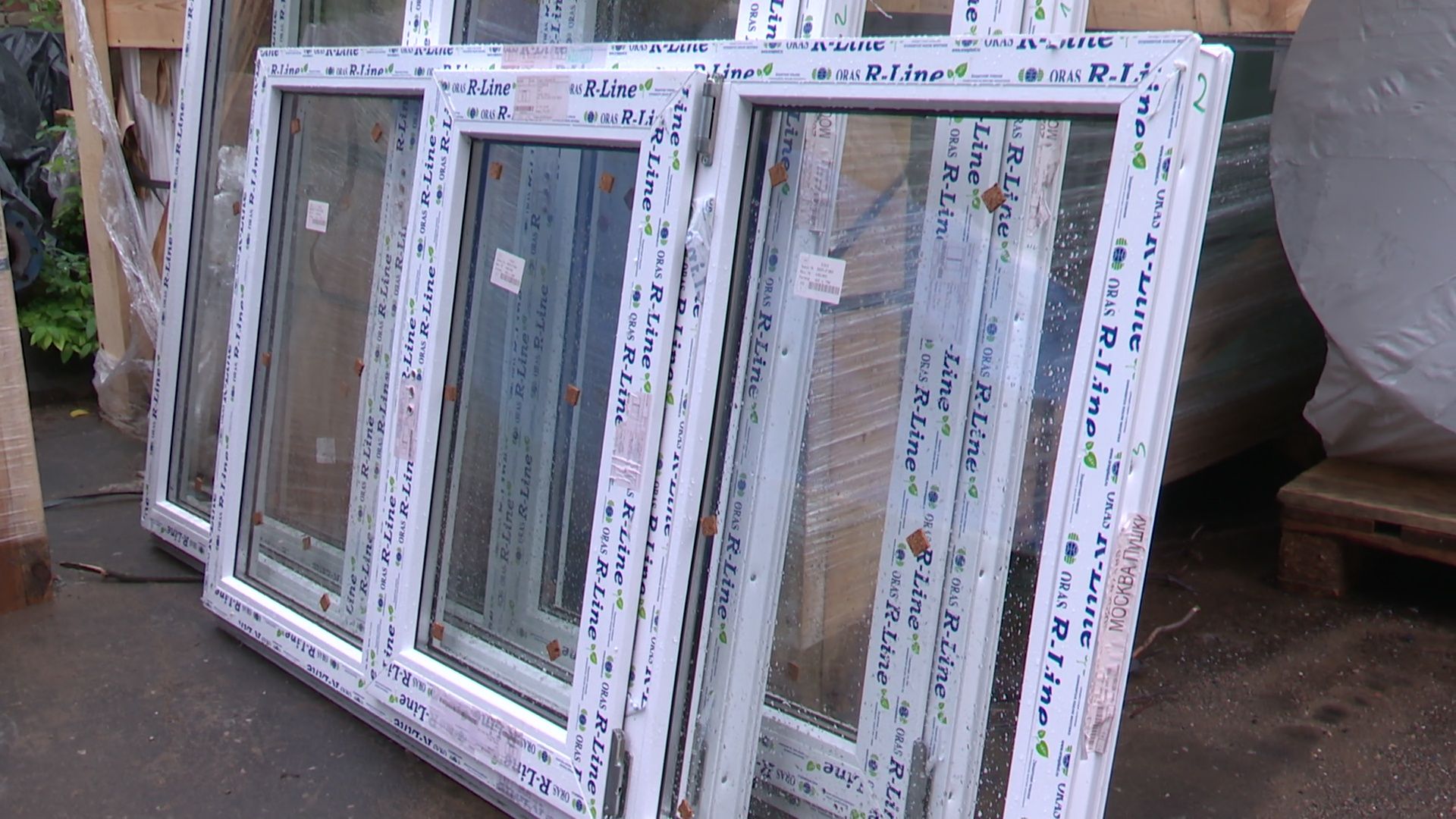

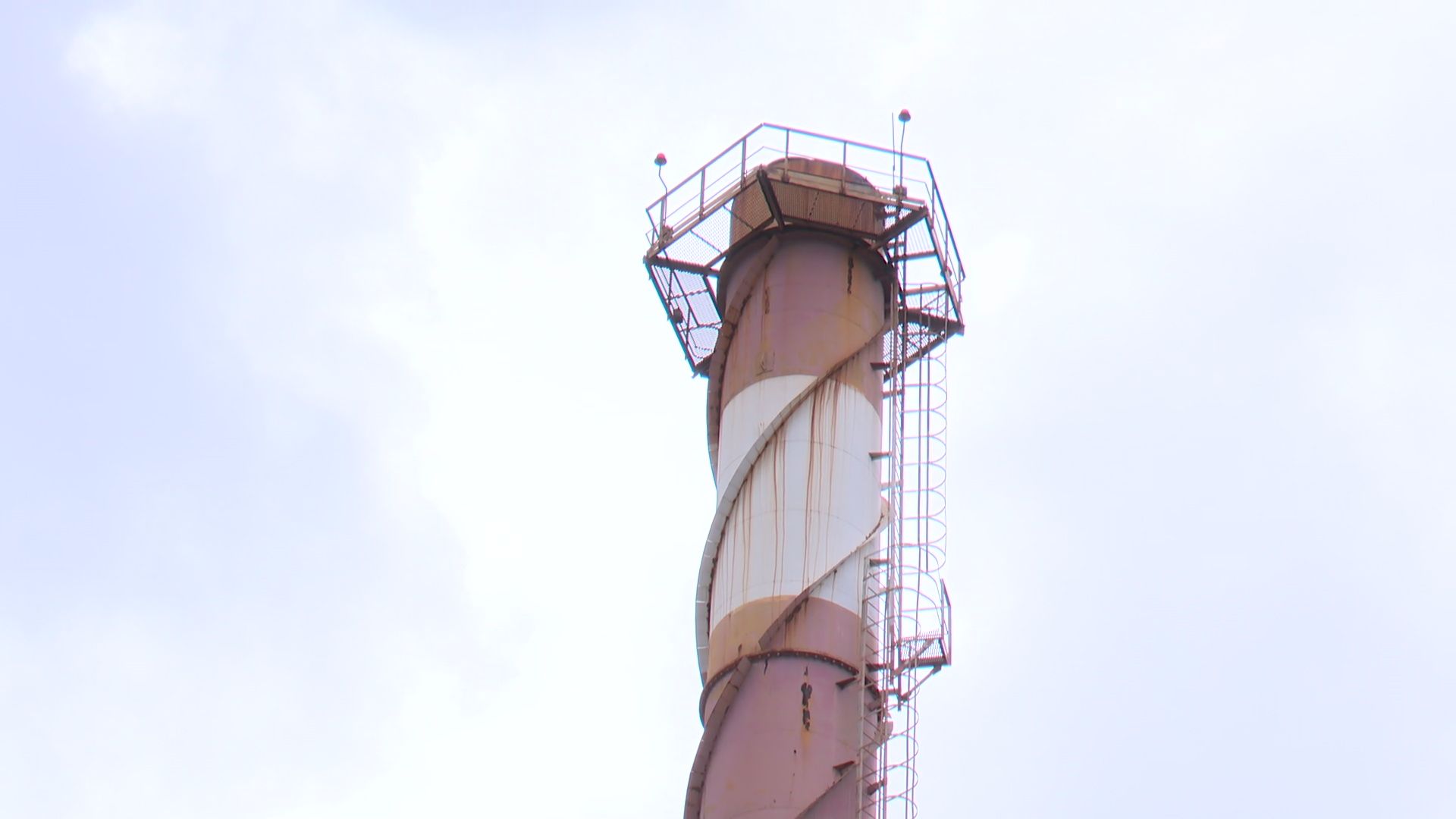

Сегодня работы ведутся не только внутри здания, но и снаружи. Подготовлены оконные проёмы для монтажа пластиковых конструкций, изготовлены опоры под оборудование. Насосы привариваются и монтируются. И начинается отделка помещений.

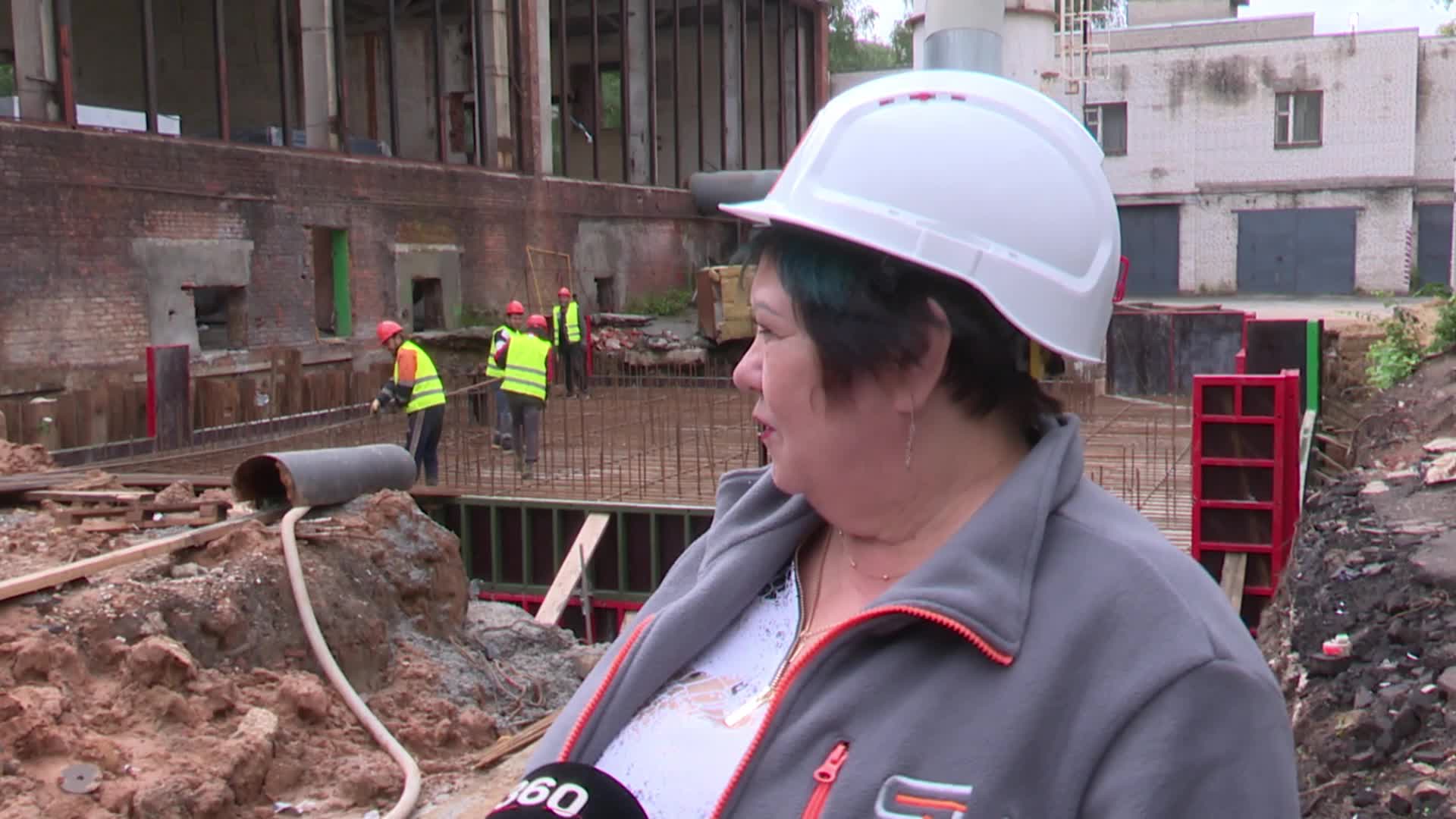

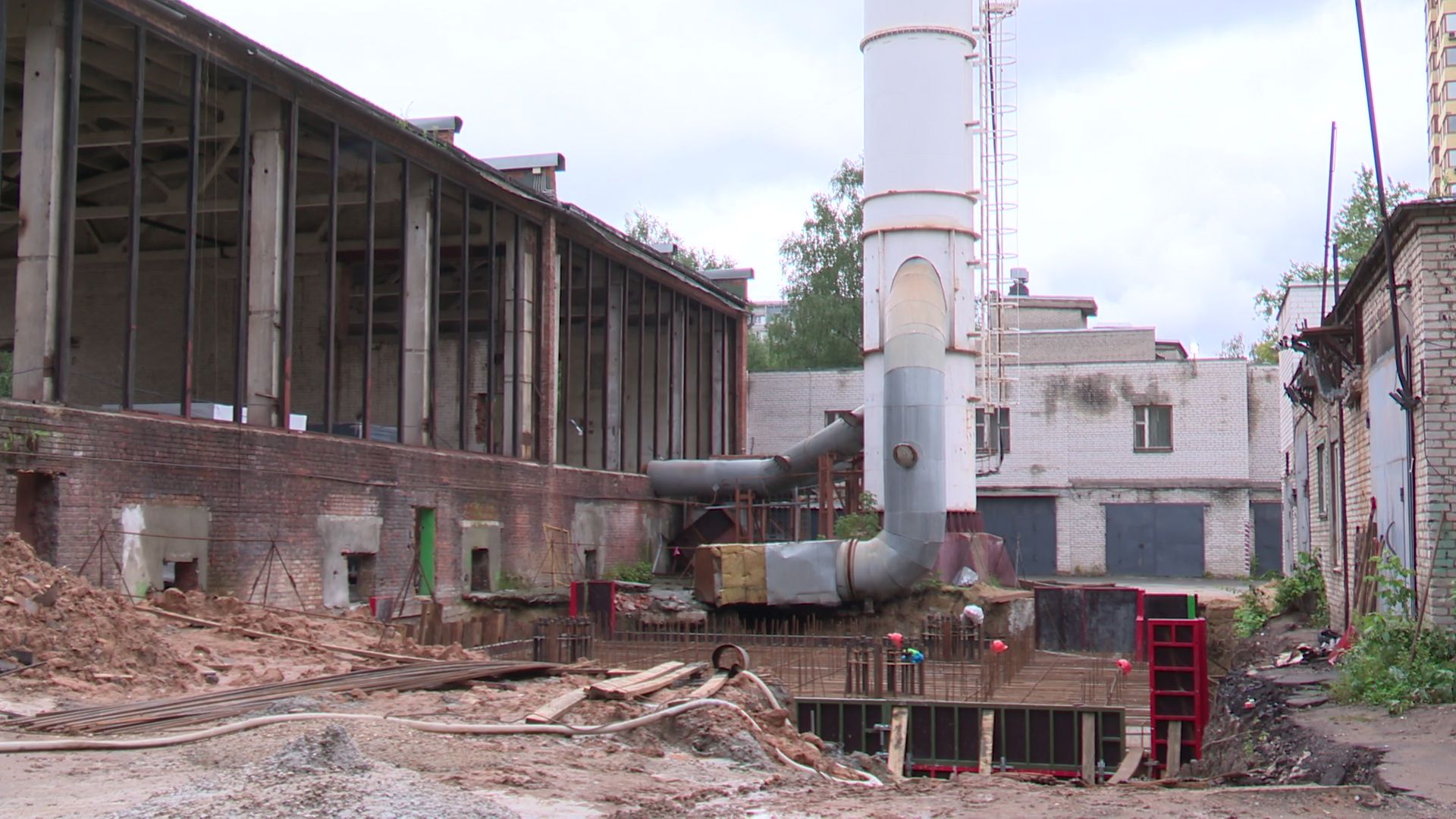

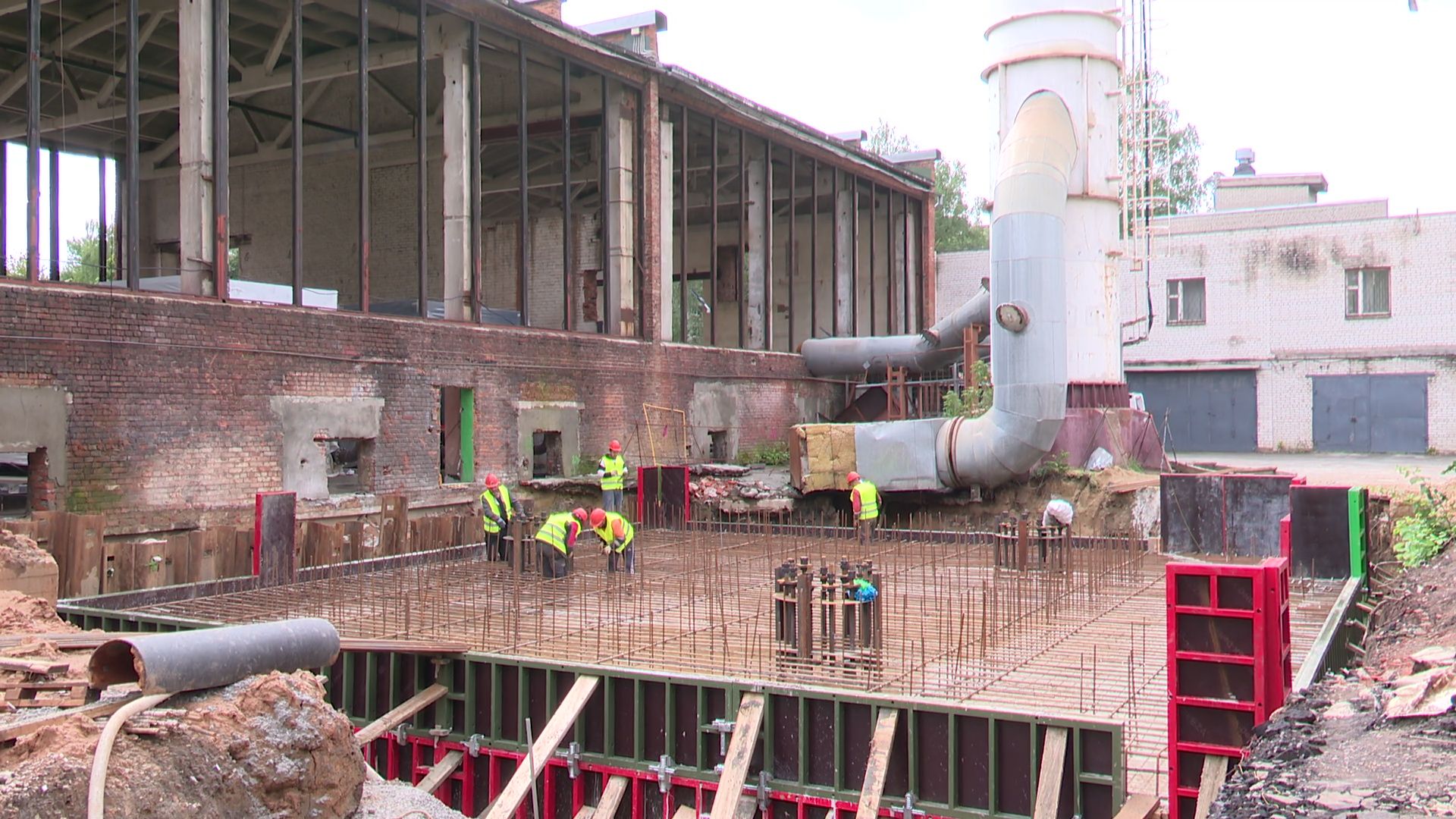

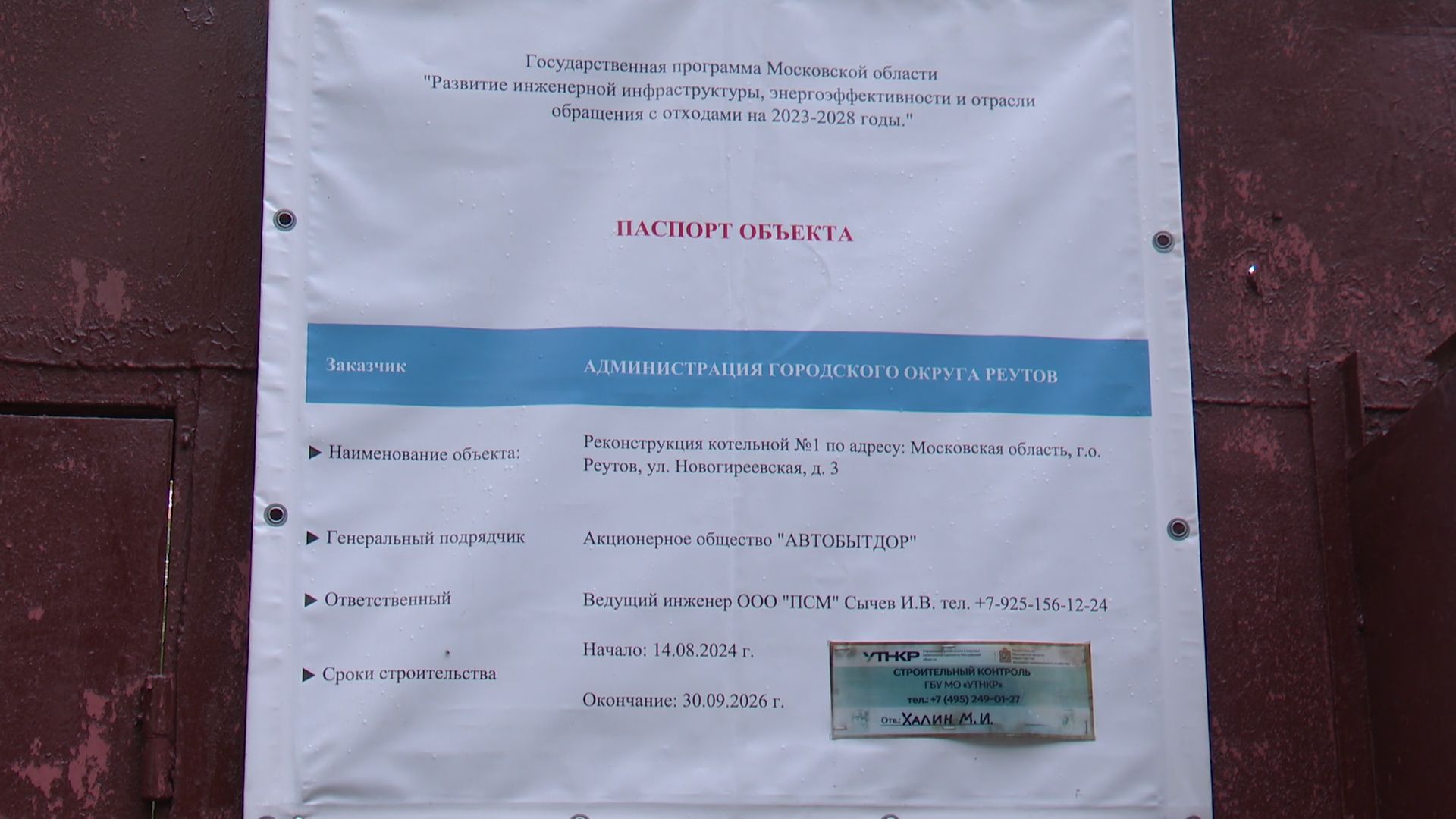

По словам начальника производственного отдела компании «Промстроймонтаж» Надежды Мандрика, все материалы получены. На днях полностью будет готов фундамент. Работы идут по графику, они выполнены на 18%. Отставаний нет.
Реконструкция котельной №1 – это часть глобальной программы модернизации системы теплоснабжения Реутова. В этом году капитальный ремонт проводят на Юбилейном проспекте и на улице Победы.
Текст, фото и видео: Ксения Казакова
Городской округ Реутов. Улица Новогиреевская, дом №3. Котельная №1. 13:20.
Сварочные работы, ремонт кровли и заливка фундамента для трубы – работы на котельной №1 в самом разгаре. Здесь уже установили 2 новых котла – всего их будет 4 вместо 6. Монтаж и подключение произведут в ближайшее время. Качество проверено временем – уверены специалисты. Это современные котлы, которые помогут повысить надёжность теплоснабжения в южном Реутове для 20 тысяч человек. Как отметил глава наукограда Филипп Науменко, потребители услуг котельной №1 – это 82 многоэтажки и 14 социальных объектов.
Сегодня работы ведутся не только внутри здания, но и снаружи. Подготовлены оконные проёмы для монтажа пластиковых конструкций, изготовлены опоры под оборудование. Насосы привариваются и монтируются. И начинается отделка помещений.
По словам начальника производственного отдела компании «Промстроймонтаж» Надежды Мандрика, все материалы получены. На днях полностью будет готов фундамент. Работы идут по графику, они выполнены на 18%. Отставаний нет.
Реконструкция котельной №1 – это часть глобальной программы модернизации системы теплоснабжения Реутова. В этом году капитальный ремонт проводят на Юбилейном проспекте и на улице Победы.
Текст, фото и видео: Ксения Казакова
Для улучшения работы и сбора статистических данных сайта собираются данные, используя файлы cookie и метрические программы.
Продолжая работу с сайтом, Вы даете свое согласие на обработку персональных данных, а также подтверждаете ознакомление с пользовательским соглашением.
Файлы cookie можно отключить в настройках Вашего браузера.
