К началу отопительного сезона в Бронницах запустят после капремонта котельную, переданную городу Министерством обороны
Бронницы, Красная улица, военный городок, 11/1. 10:00
В Бронницах продолжается капитальный ремонт котельной № 405, переданной Министерством обороны городу в 2024 году. Работы выполнены уже на 85%.

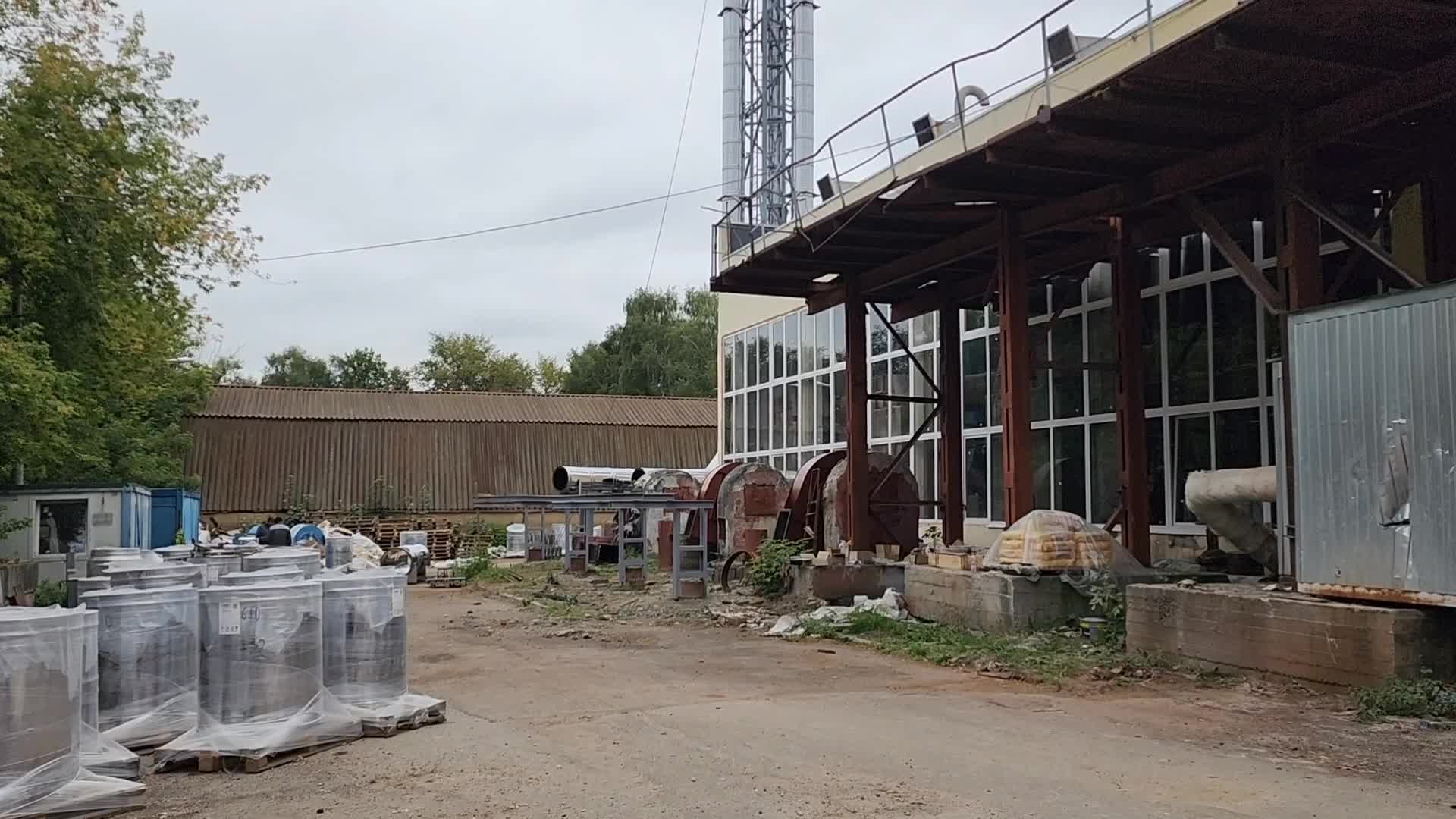

Мощность котельной составляет 21 мегаватт. Ранее здесь демонтировали всё оборудование и один из трёх котлов. Сейчас уже смонтировали и залили новый фундамент под первый котёл. Работы по нему выполнены на 60%.

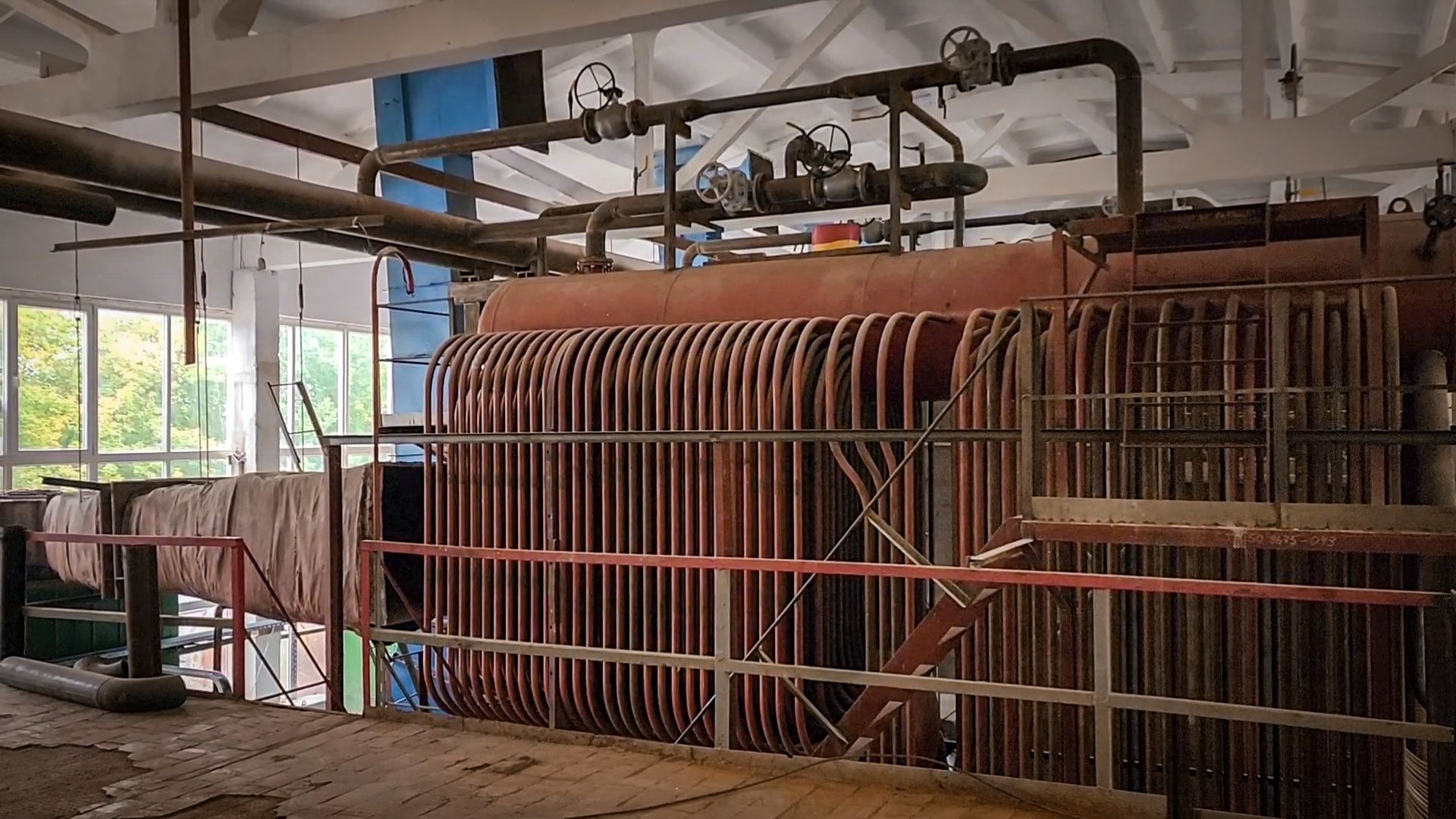

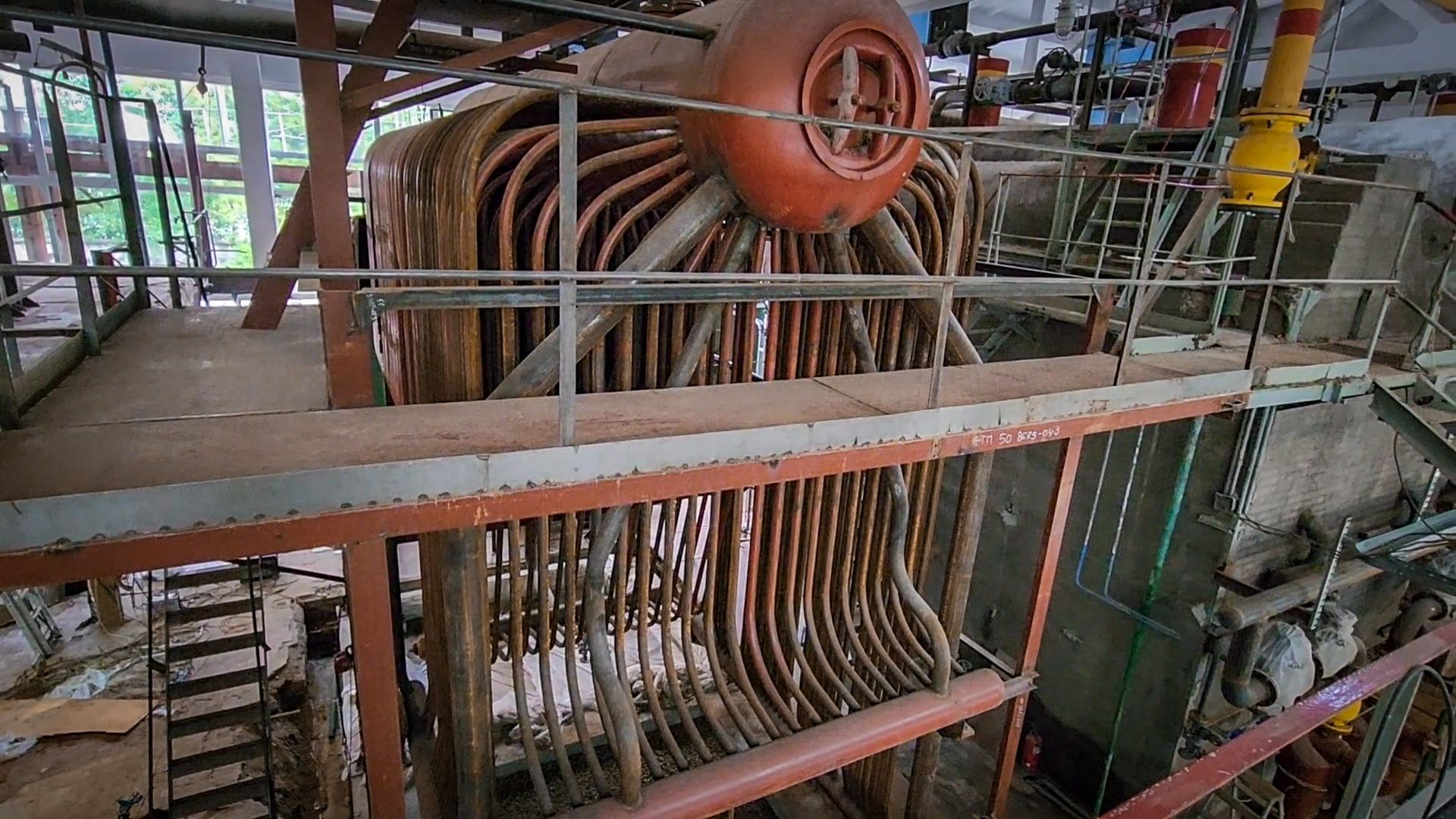

Второй и третий котёл отремонтированы на 90 и 85% соответственно. Все три котла переведены на водогрейный режим.

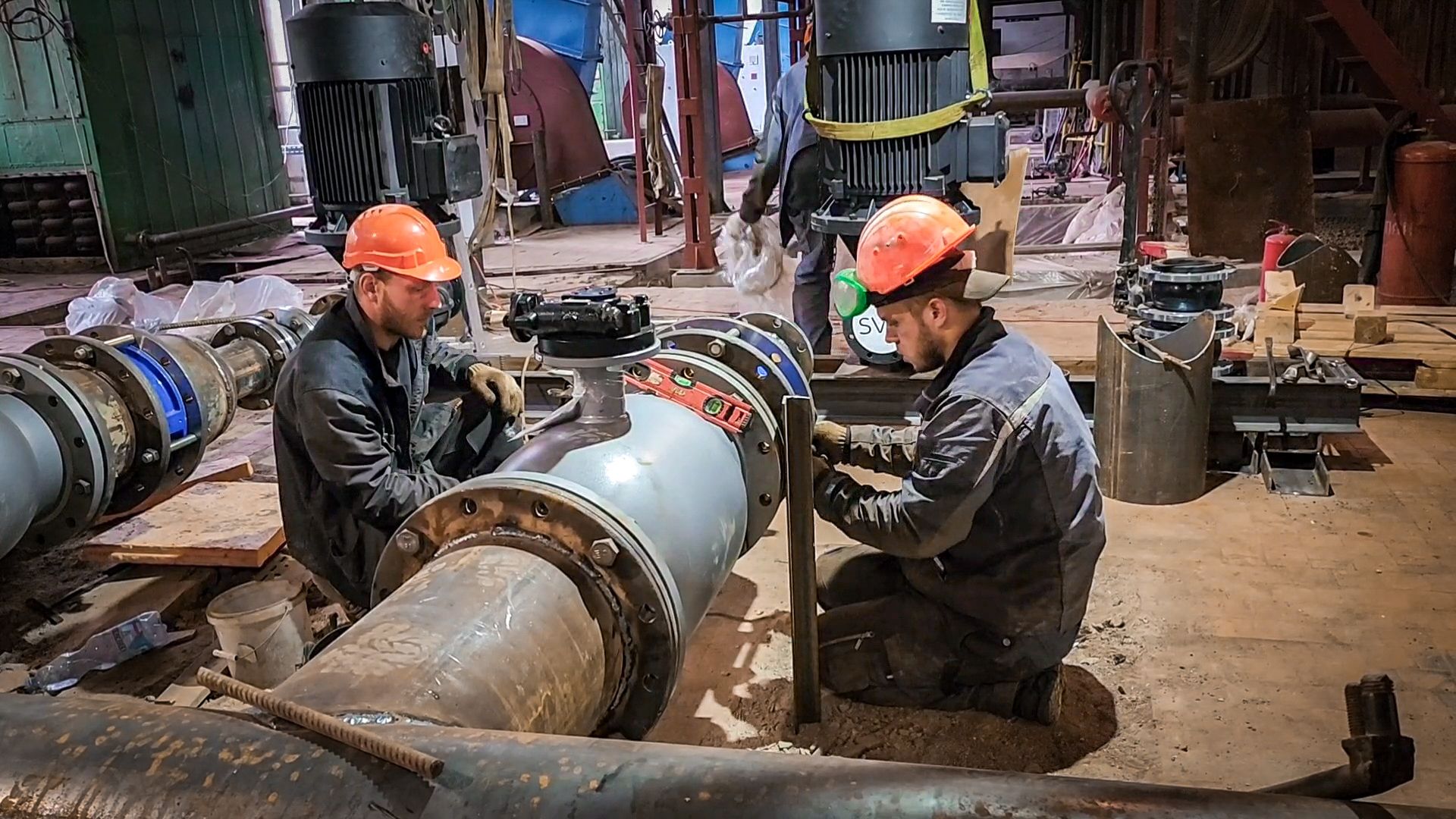

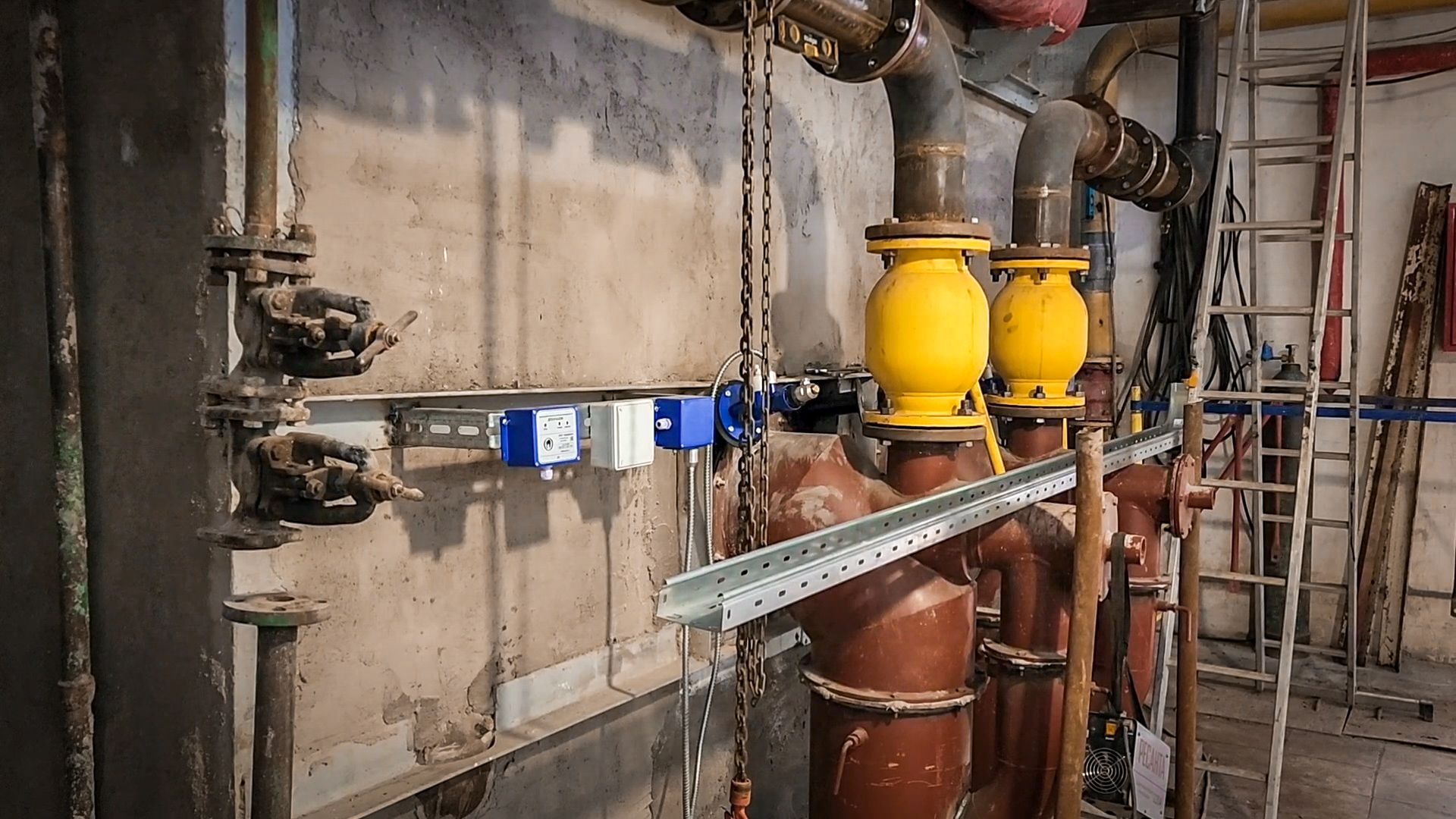

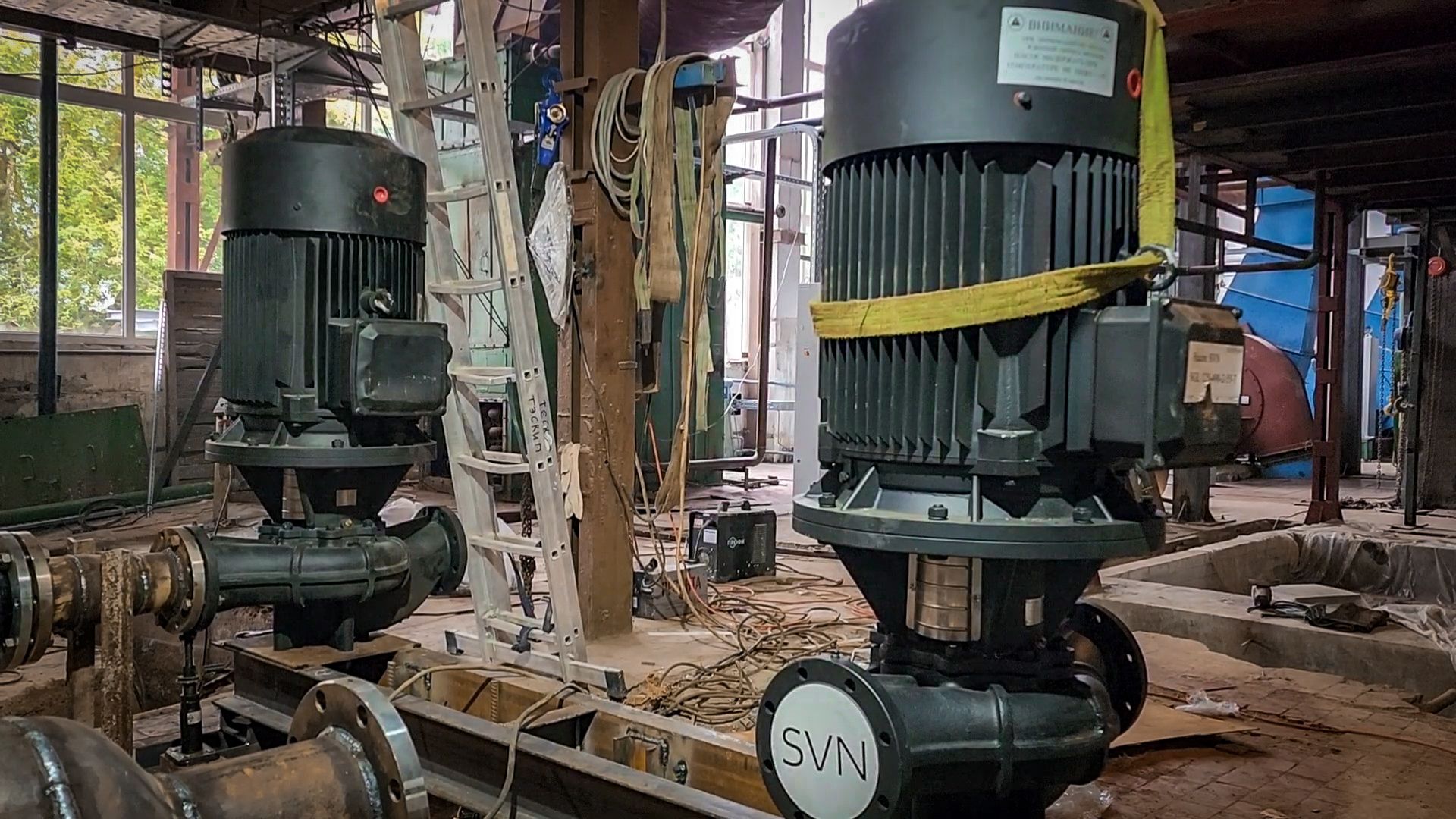

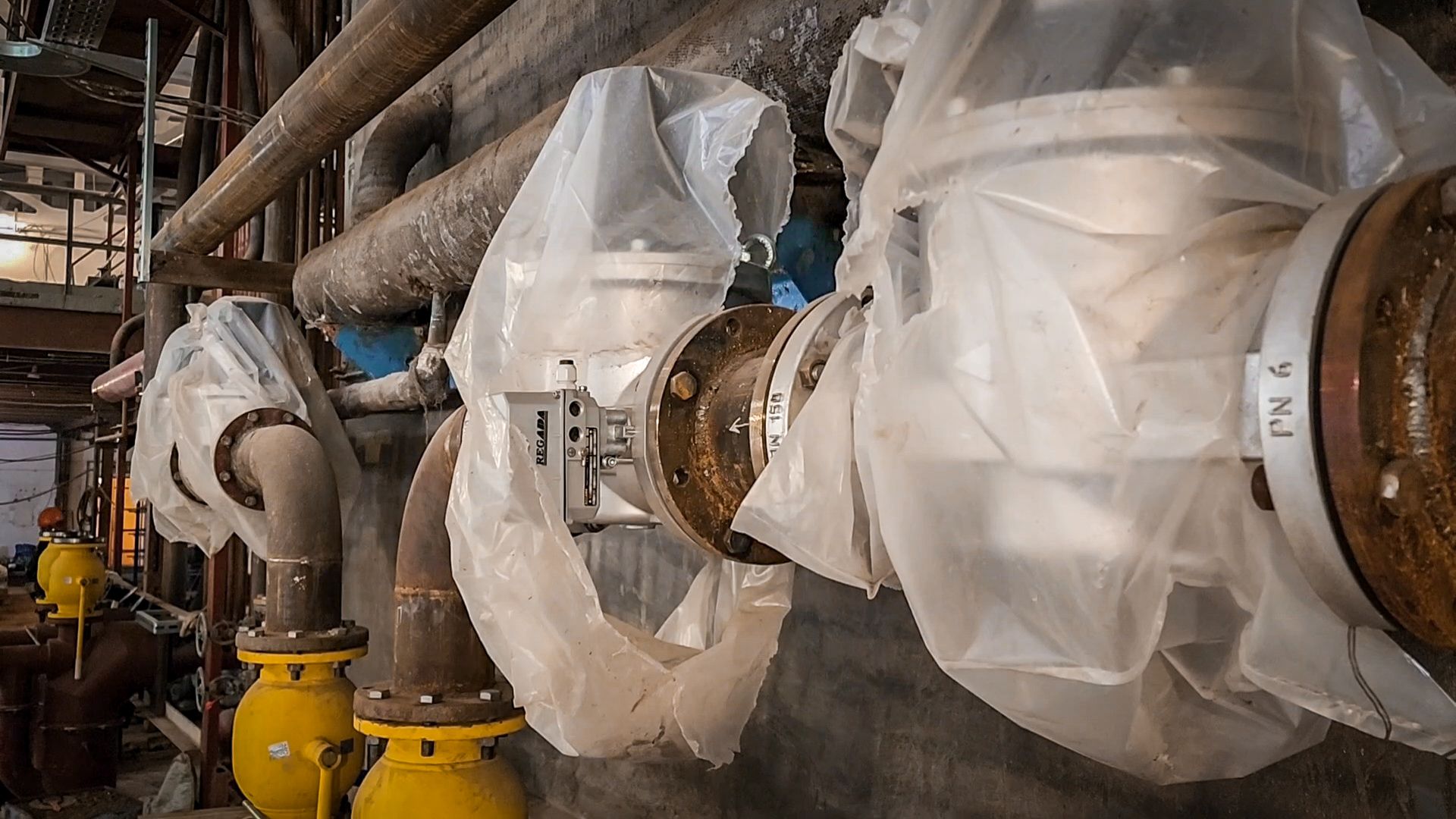

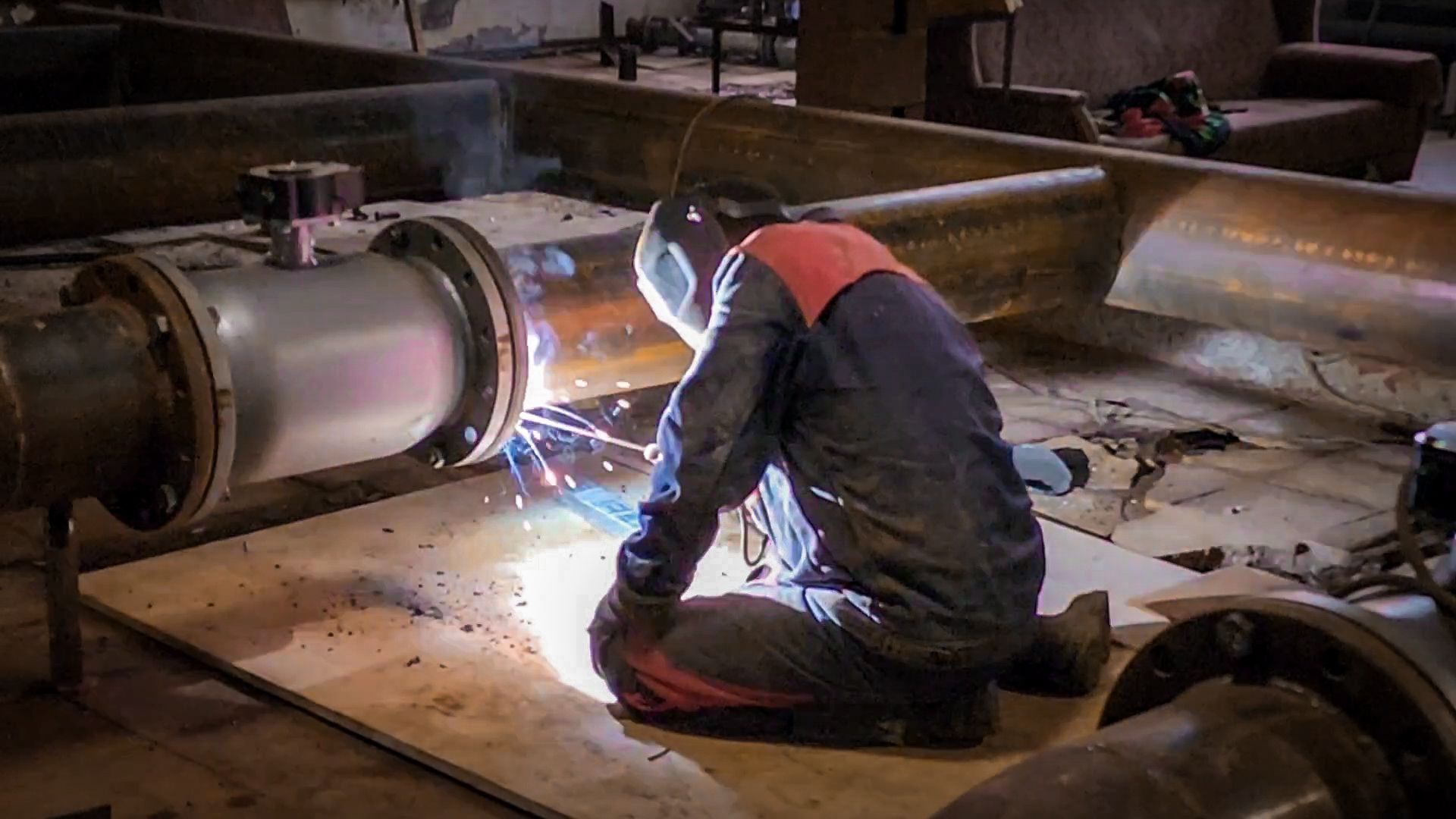

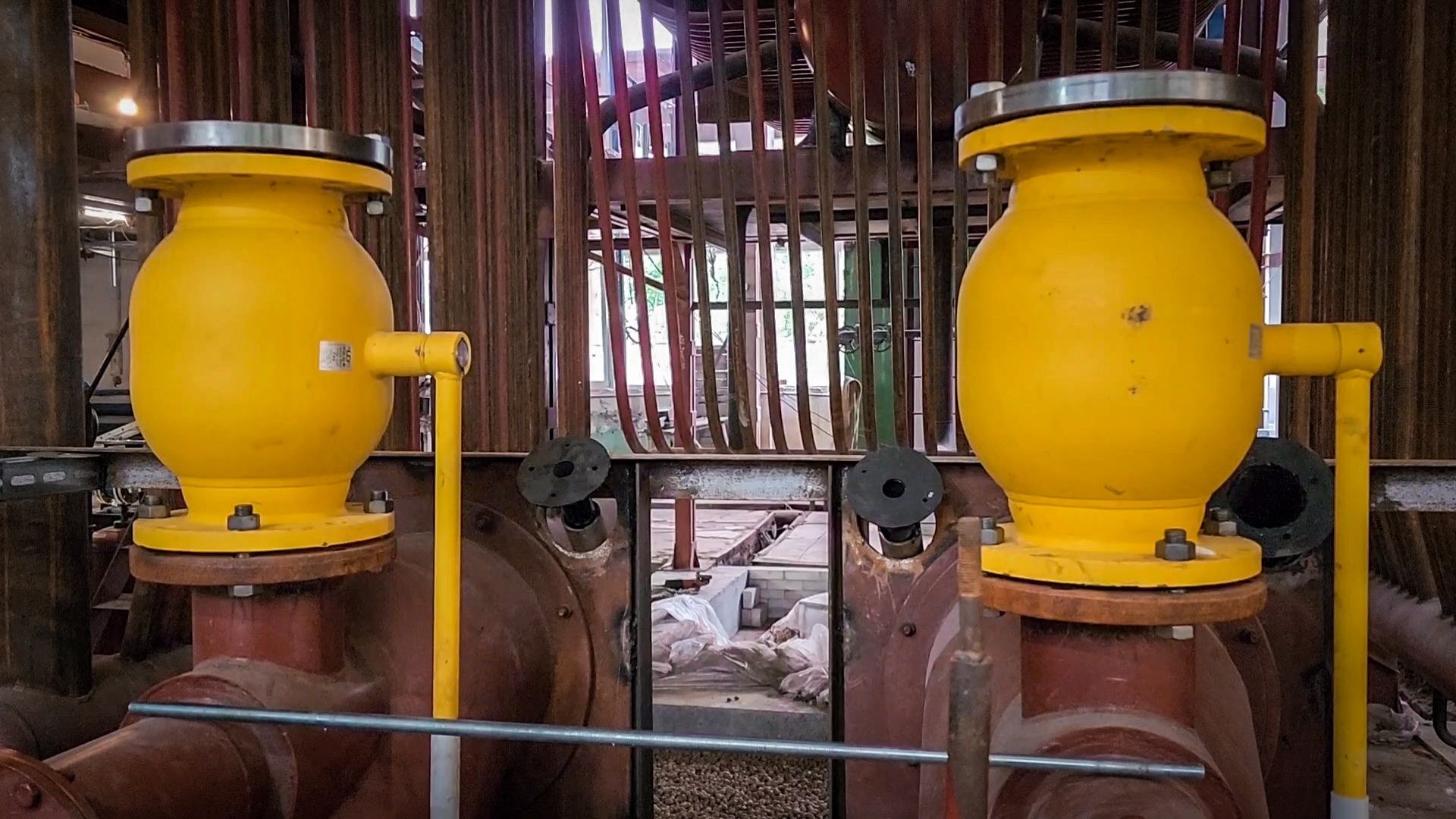

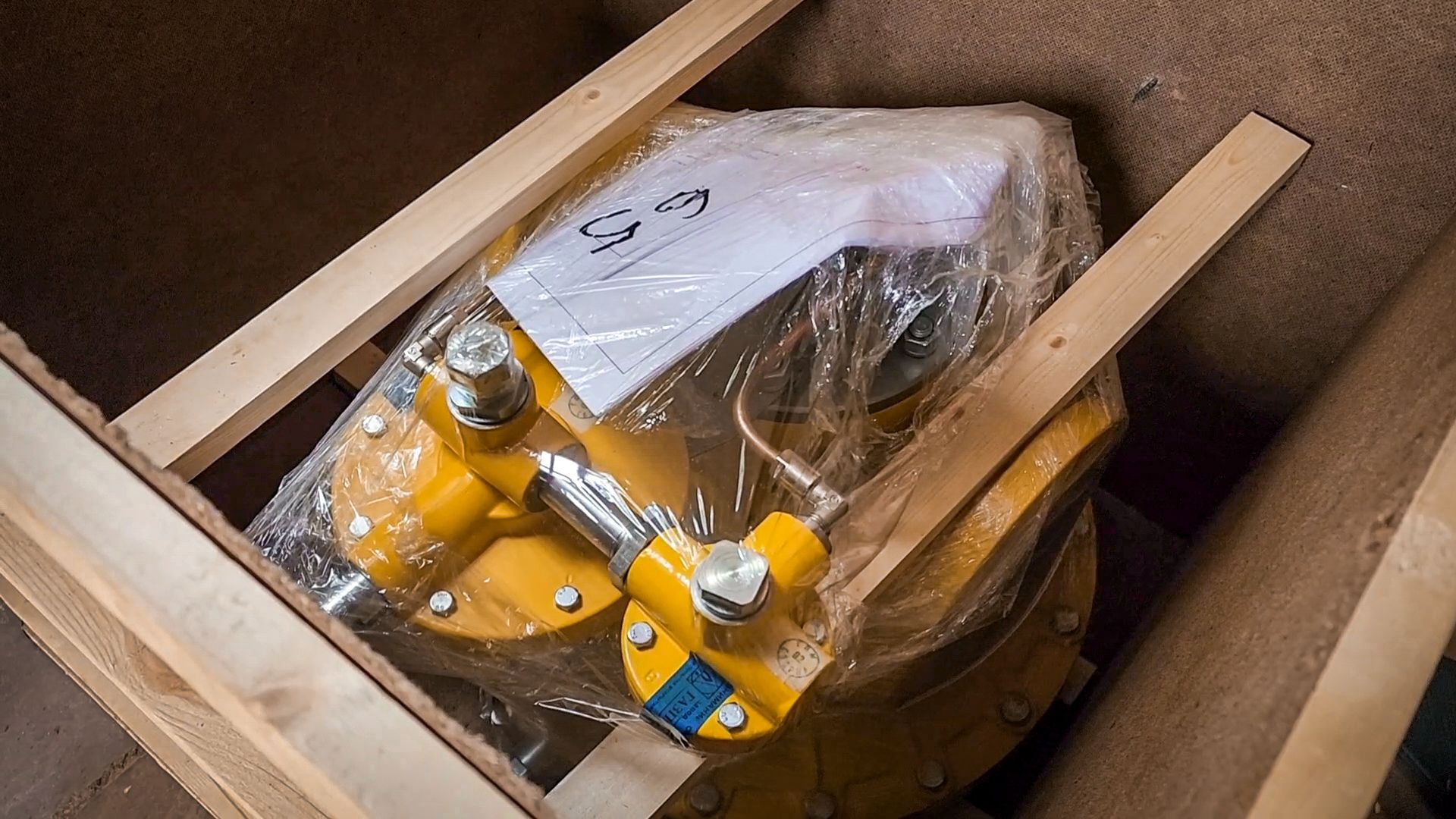

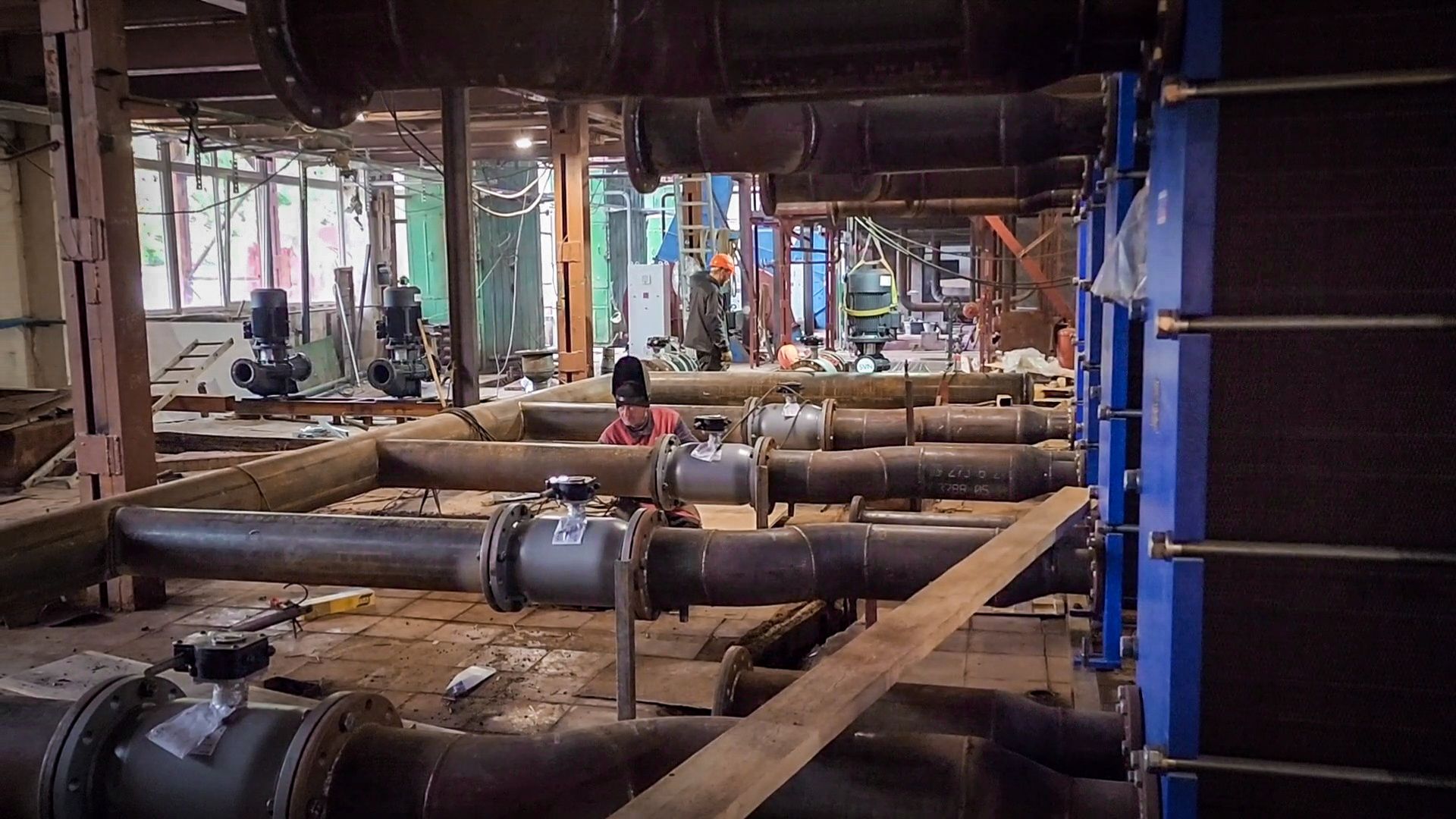

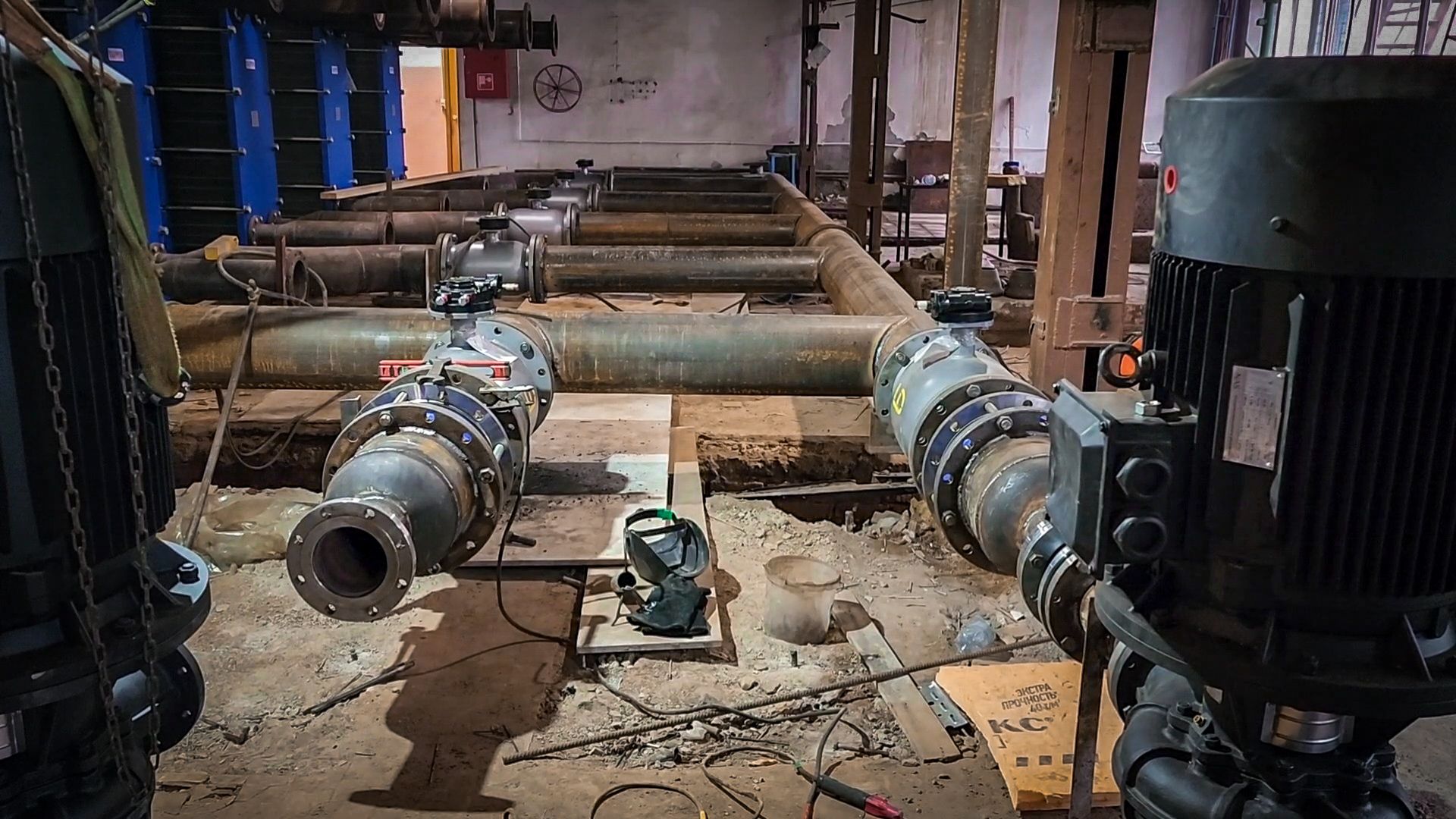

Специалисты сейчас меняют насосное оборудование, трубопроводы, системы электроснабжения технологического оборудования. Проводят перевооружение системы газоснабжения котлов.

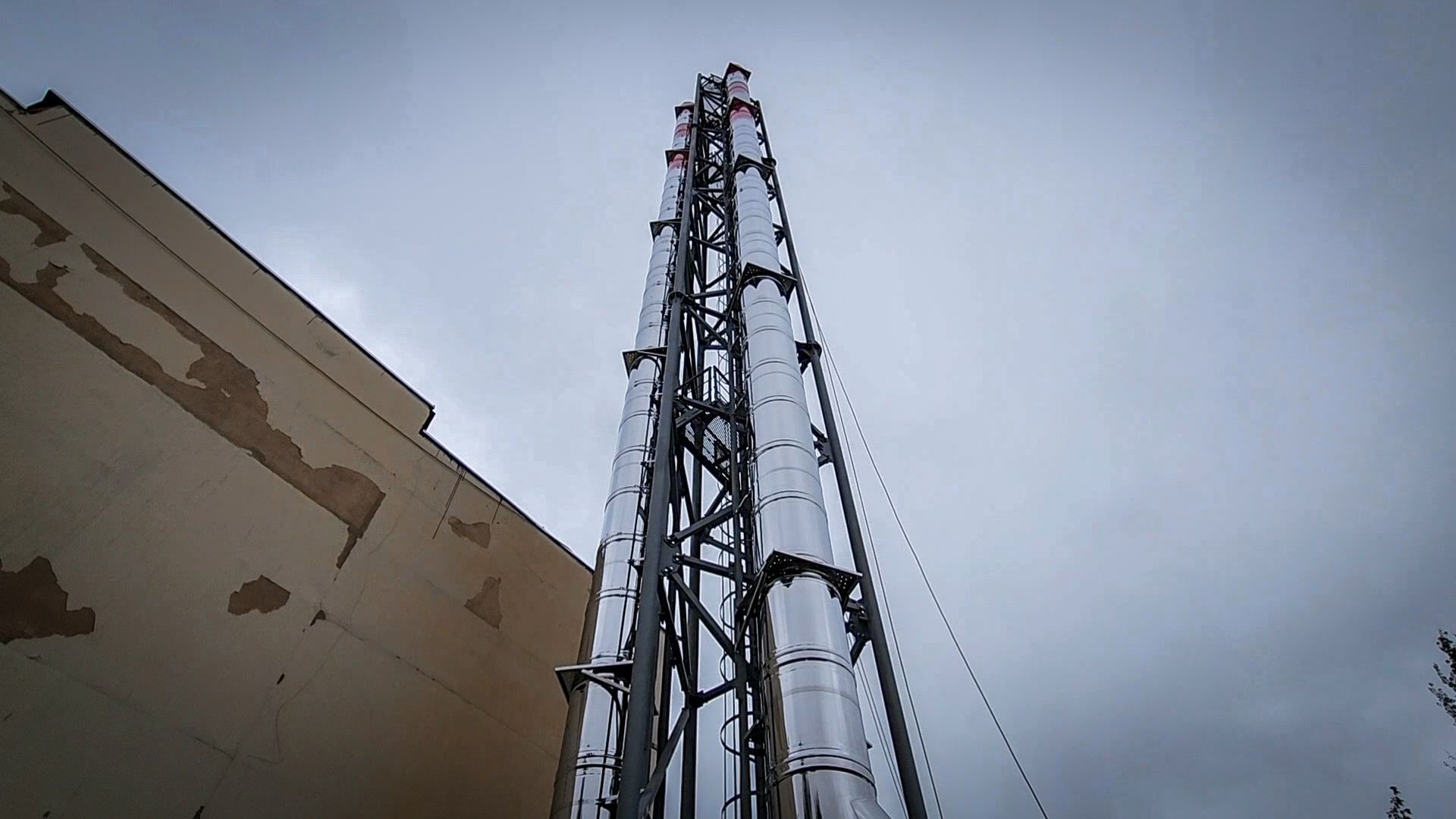

В котельной установили новую дымовую трубу. Начались работы по монтажу её горизонтальных участков.
После капитального ремонта котельной улучшится качество горячего водоснабжения. Новое оборудование позволит чётко регулировать температуру в городской системе.

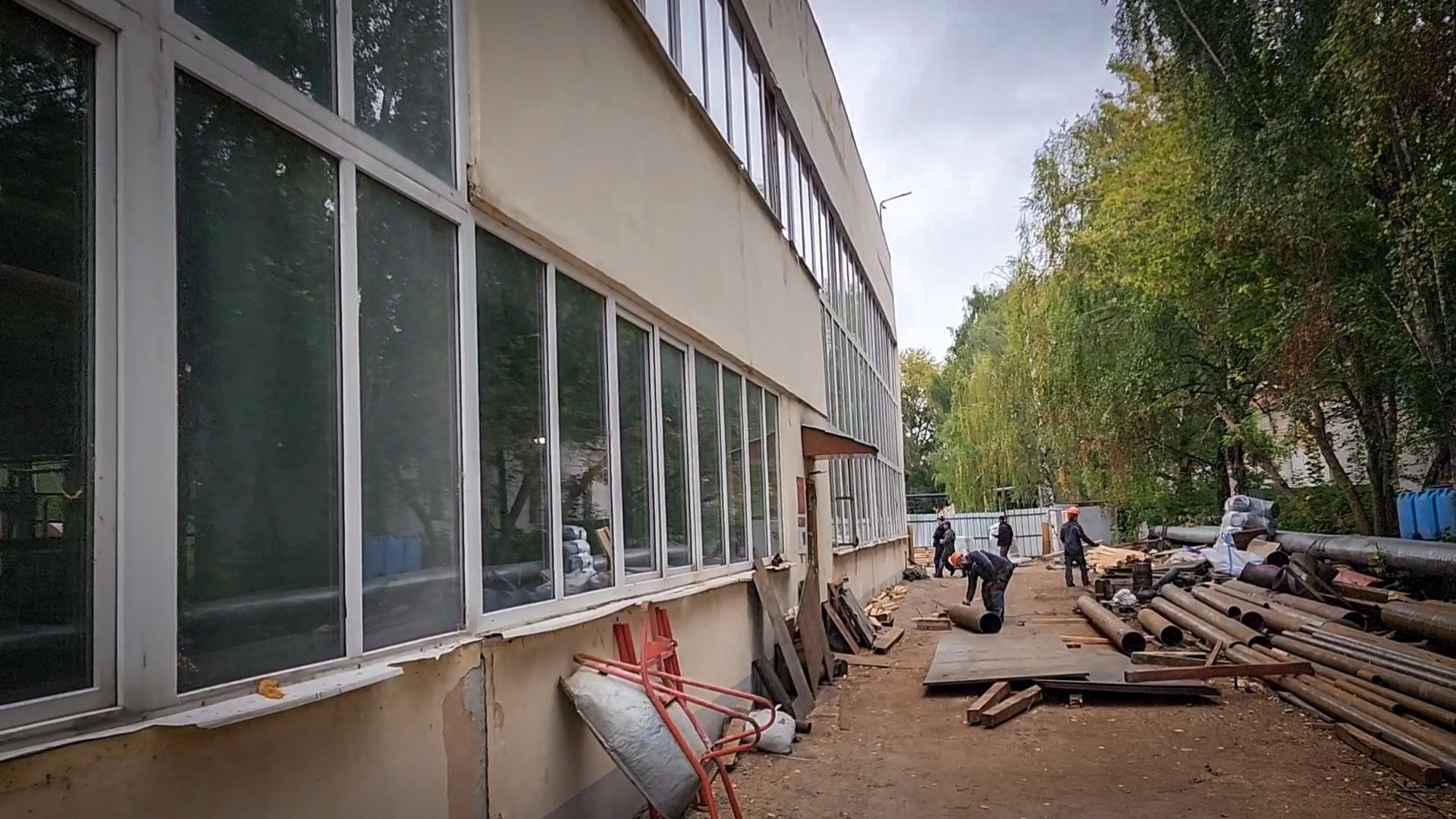

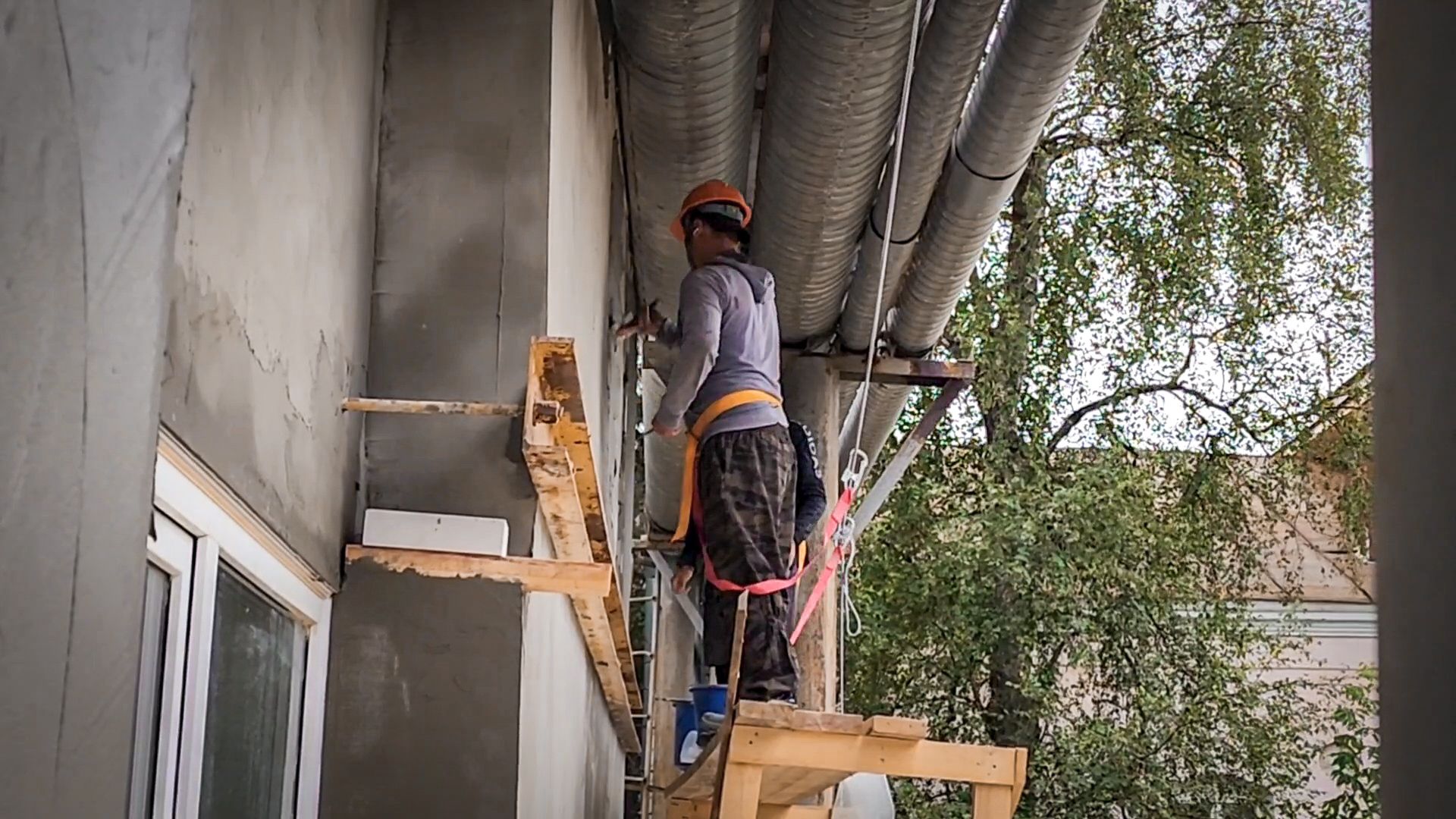

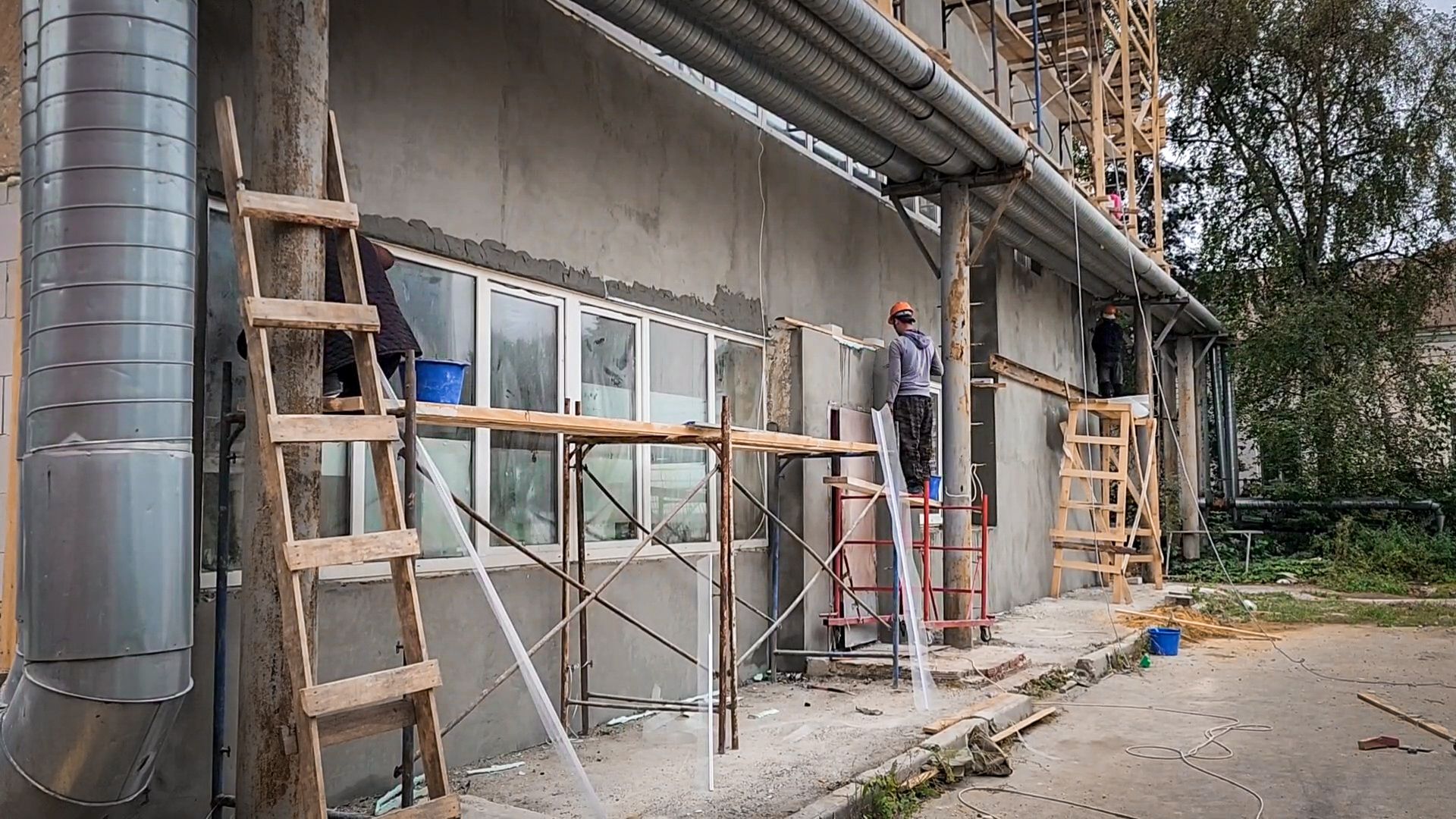

Также в котельной отремонтировали кровлю и потолок, заменили деревянные окна на пластиковые. Сейчас ремонтируют фасад здания.
Капитальный ремонт котельной проводится по государственной программе Московской области «Развитие инженерной инфраструктуры, энергоэффективности и отрасли обращения с отходами на 2023–2028 годы».
Срок окончания всех работ — 30 сентября.
Автор текста, фото и видео: Ольга Антонова
Бронницы, Красная улица, военный городок, 11/1. 10:00
В Бронницах продолжается капитальный ремонт котельной № 405, переданной Министерством обороны городу в 2024 году. Работы выполнены уже на 85%.
Мощность котельной составляет 21 мегаватт. Ранее здесь демонтировали всё оборудование и один из трёх котлов. Сейчас уже смонтировали и залили новый фундамент под первый котёл. Работы по нему выполнены на 60%.
Второй и третий котёл отремонтированы на 90 и 85% соответственно. Все три котла переведены на водогрейный режим.
Специалисты сейчас меняют насосное оборудование, трубопроводы, системы электроснабжения технологического оборудования. Проводят перевооружение системы газоснабжения котлов.
В котельной установили новую дымовую трубу. Начались работы по монтажу её горизонтальных участков.
После капитального ремонта котельной улучшится качество горячего водоснабжения. Новое оборудование позволит чётко регулировать температуру в городской системе.
Также в котельной отремонтировали кровлю и потолок, заменили деревянные окна на пластиковые. Сейчас ремонтируют фасад здания.
Капитальный ремонт котельной проводится по государственной программе Московской области «Развитие инженерной инфраструктуры, энергоэффективности и отрасли обращения с отходами на 2023–2028 годы».
Срок окончания всех работ — 30 сентября.
Автор текста, фото и видео: Ольга Антонова
Для улучшения работы и сбора статистических данных сайта собираются данные, используя файлы cookie и метрические программы.
Продолжая работу с сайтом, Вы даете свое согласие на обработку персональных данных, а также подтверждаете ознакомление с пользовательским соглашением.
Файлы cookie можно отключить в настройках Вашего браузера.
