В Бронницах завершается капитальный ремонт котельной, переданной городу от Минобороны РФ
Бронницы, улица Красная, котельная № 405, 9:10

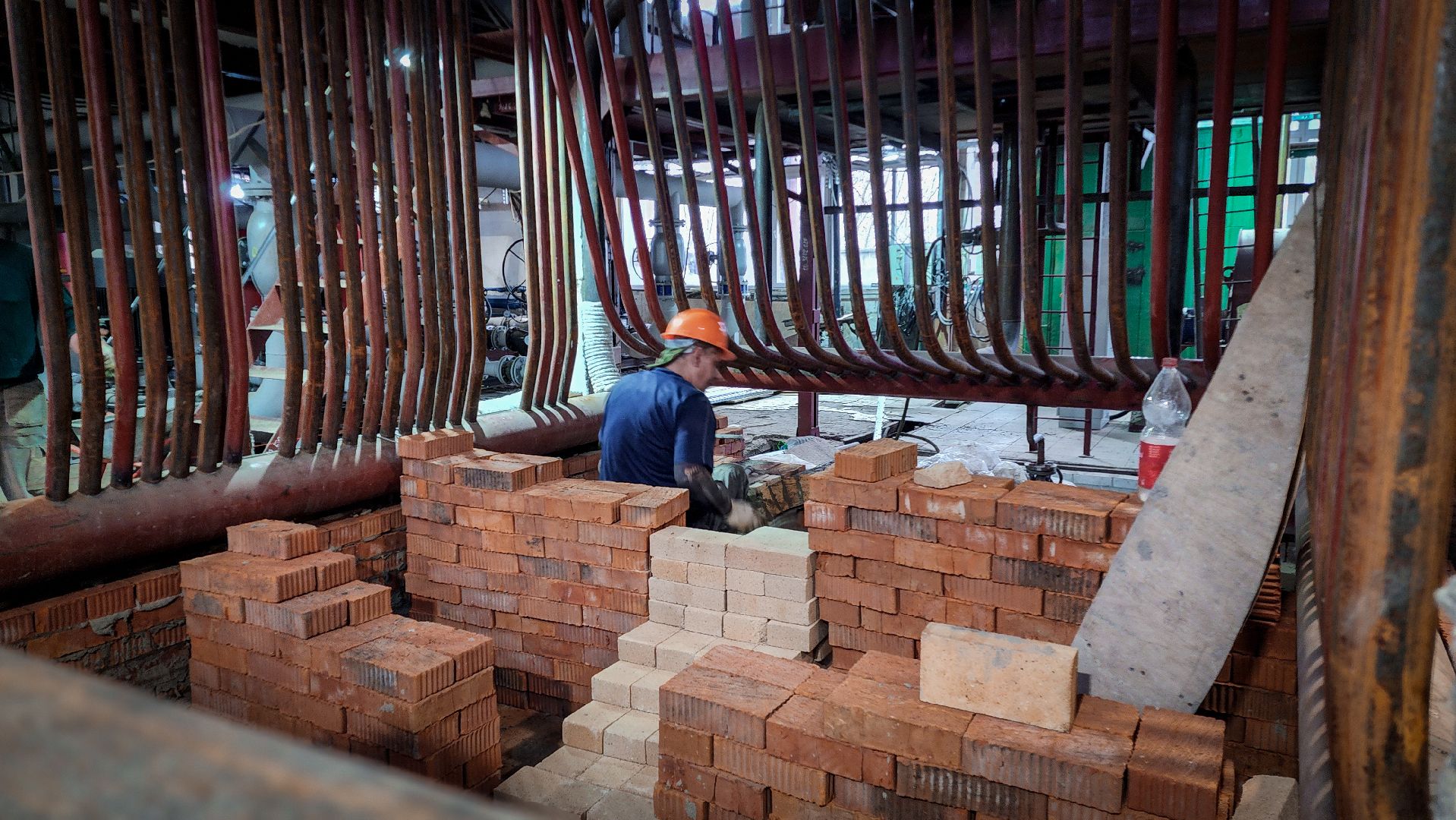

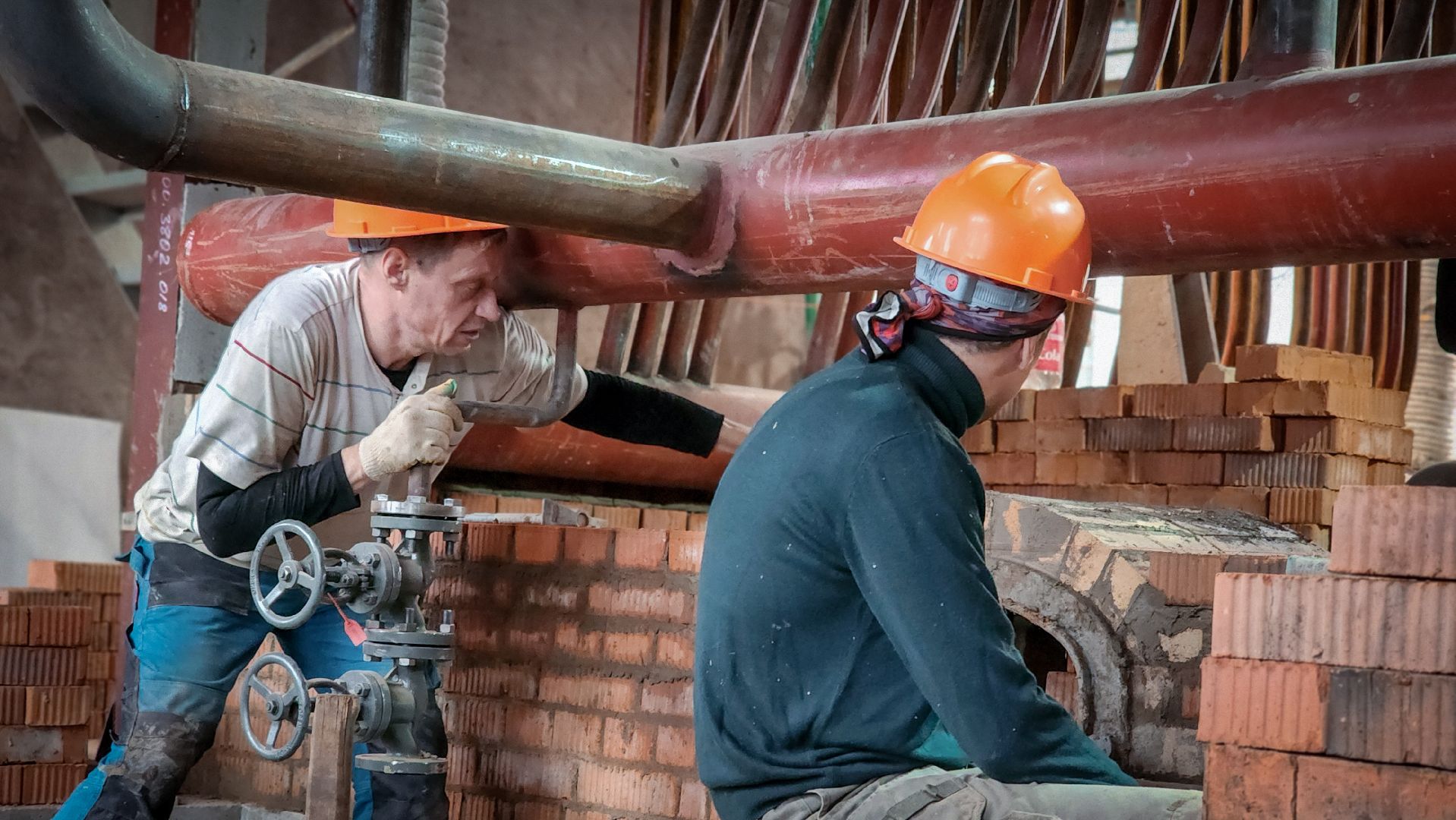

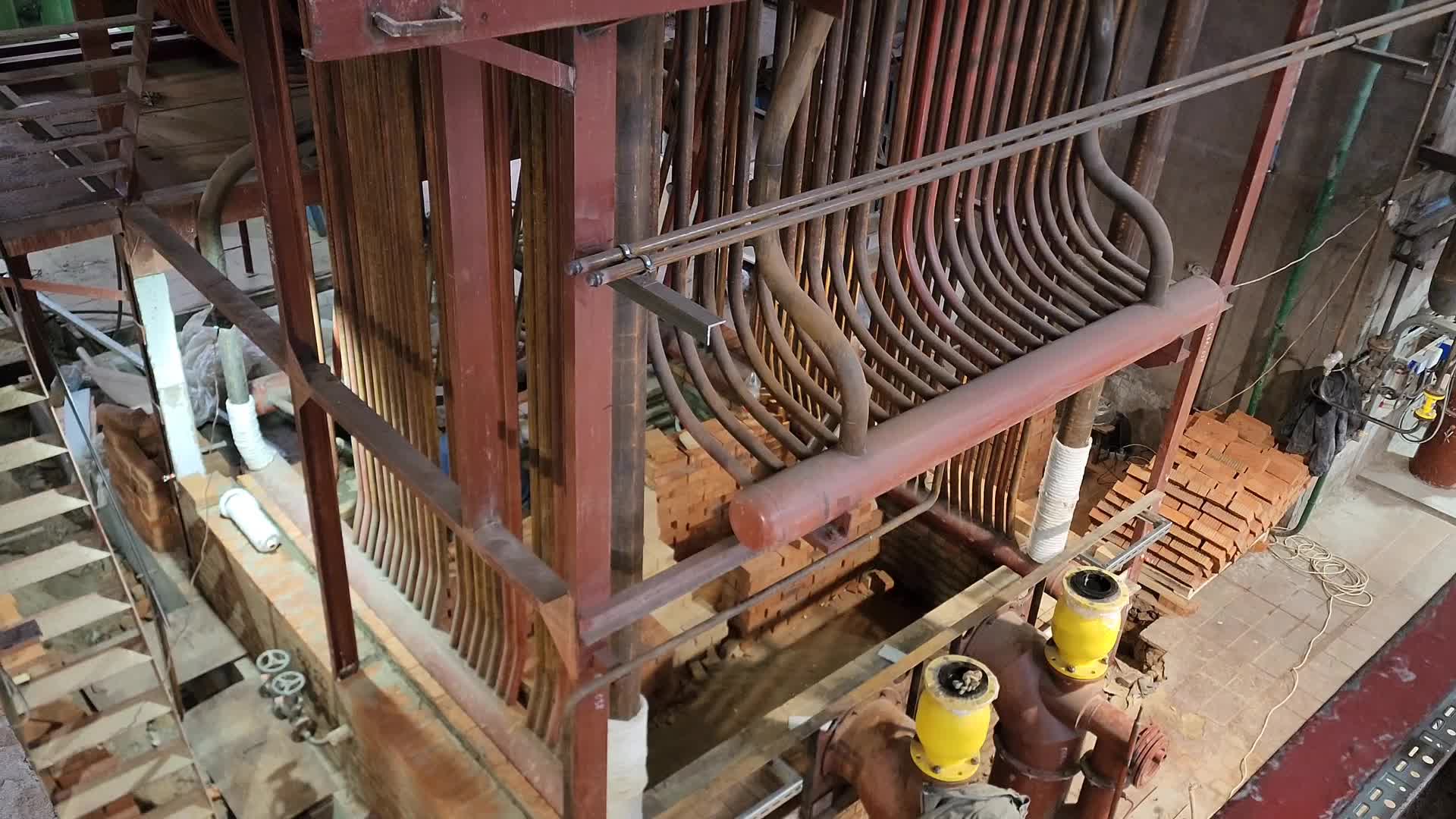

Бригада рабочих делает обмуровку первого котла — выкладывают защитный и теплоизоляционный слой вокруг топки и других элементов котла. Это минимизирует теплопотери, защитит конструкцию от высоких температур и обеспечит безопасность эксплуатации.

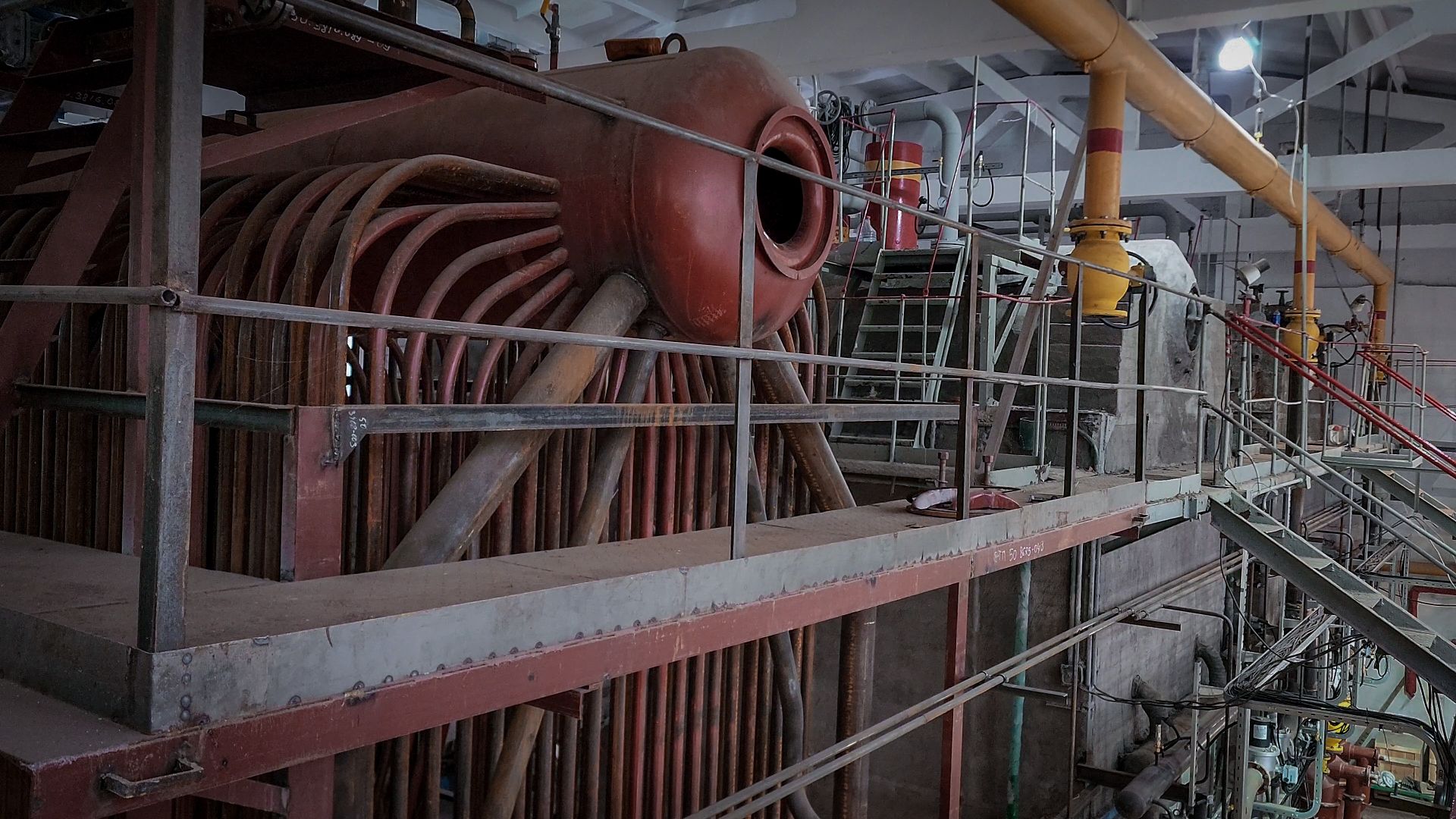

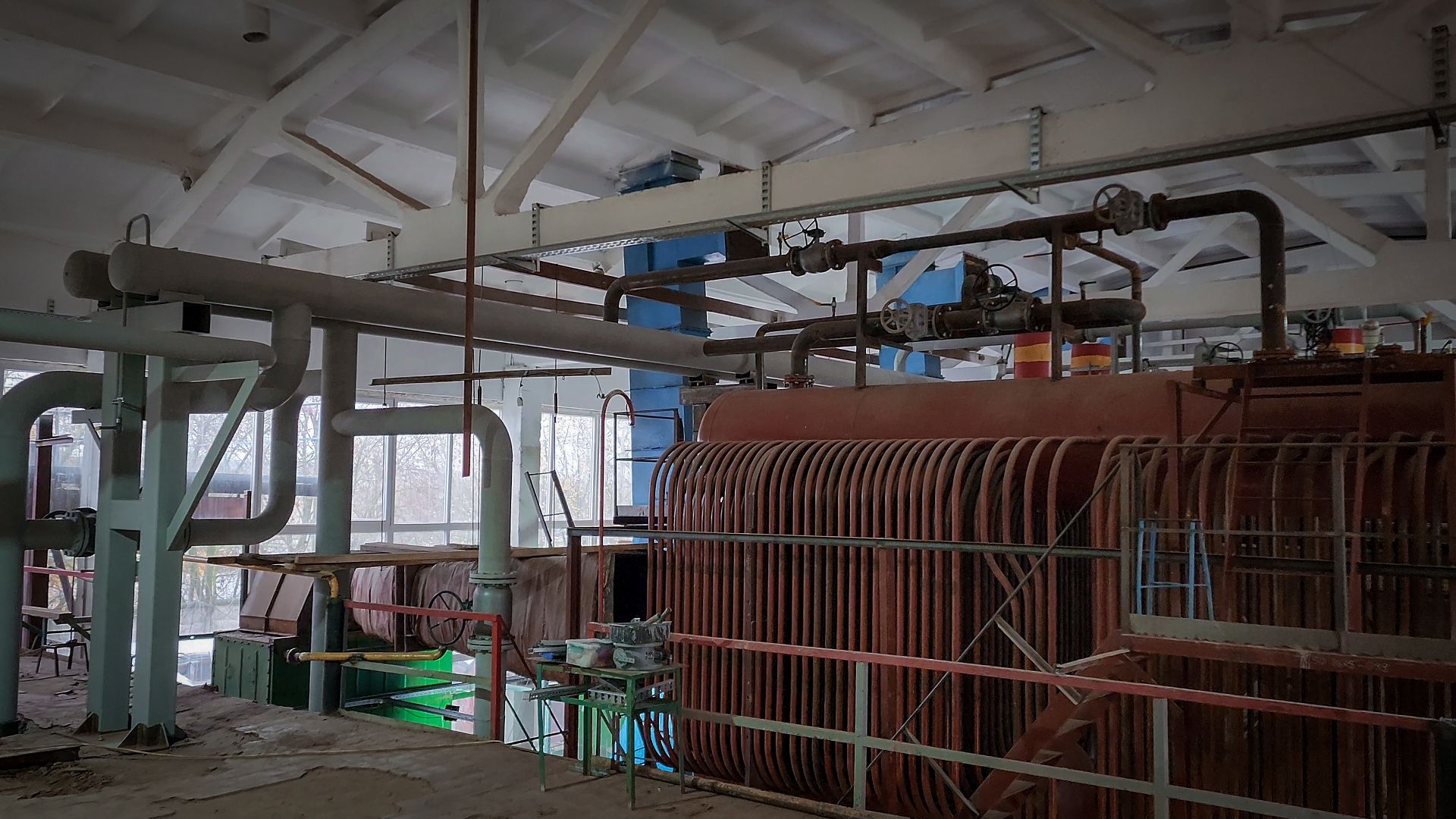

На сегодняшний день в котельной полностью доделан третий котёл, сейчас он в режиме наладки. Второй котёл — в резерве.

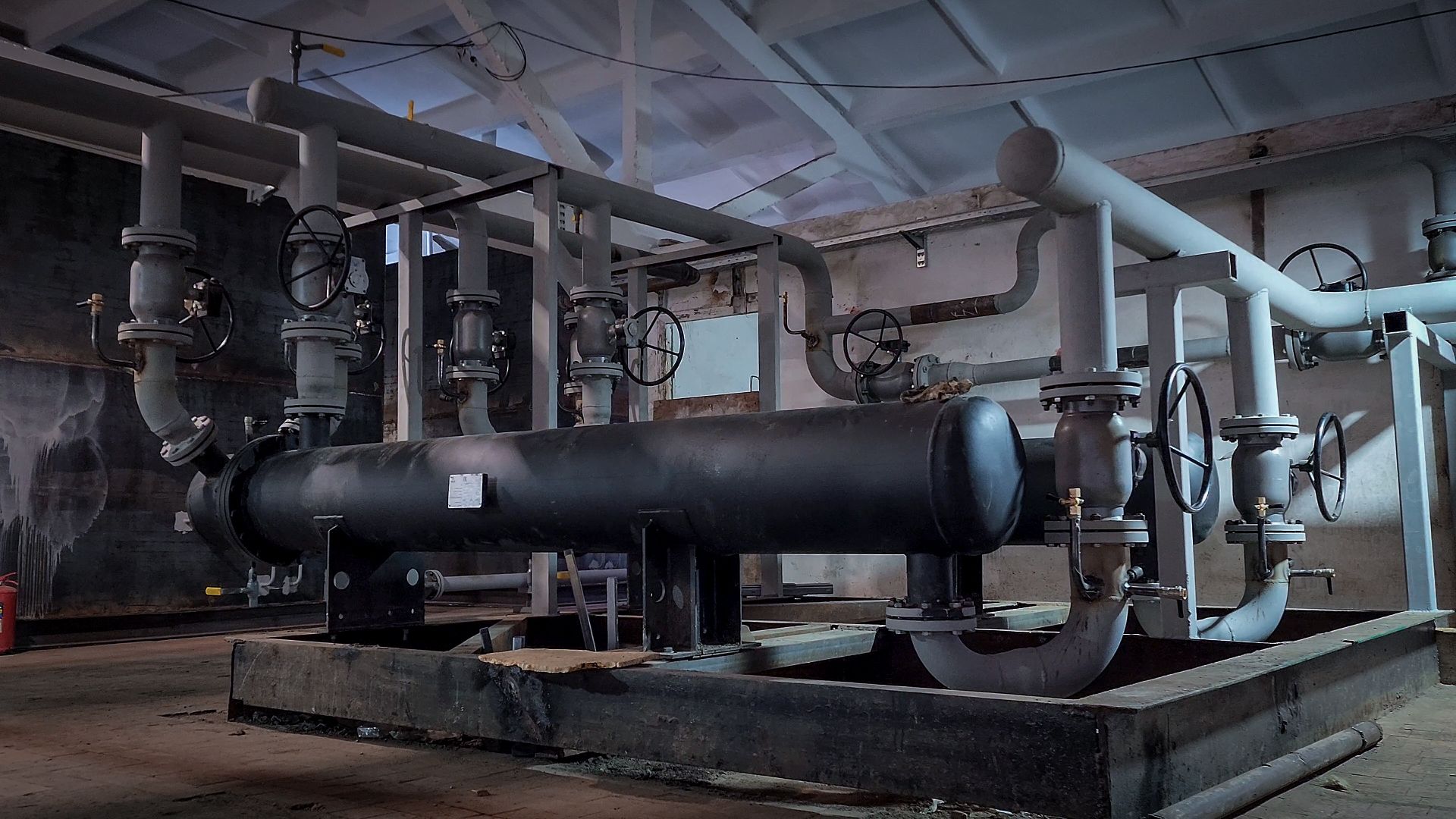

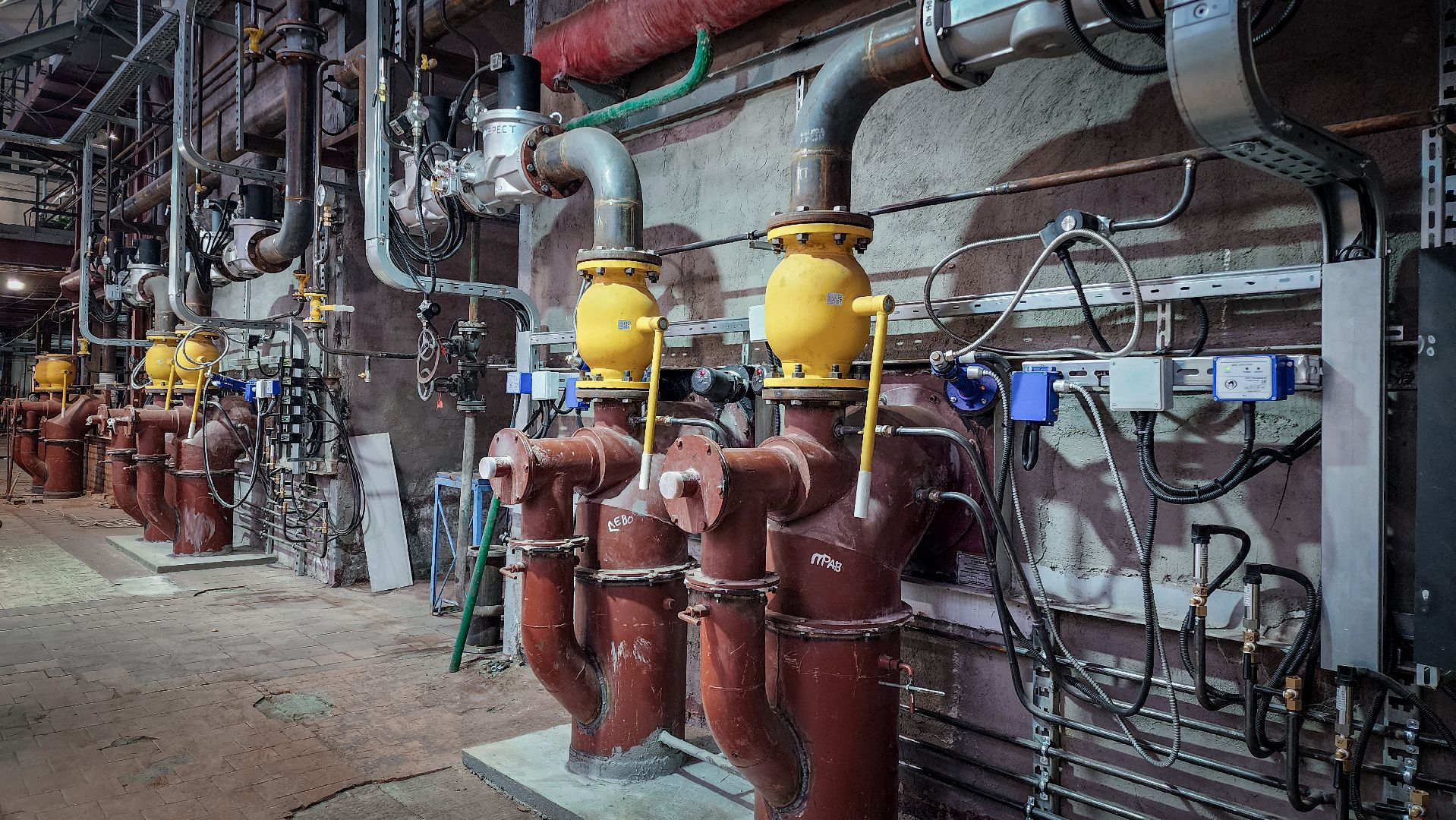

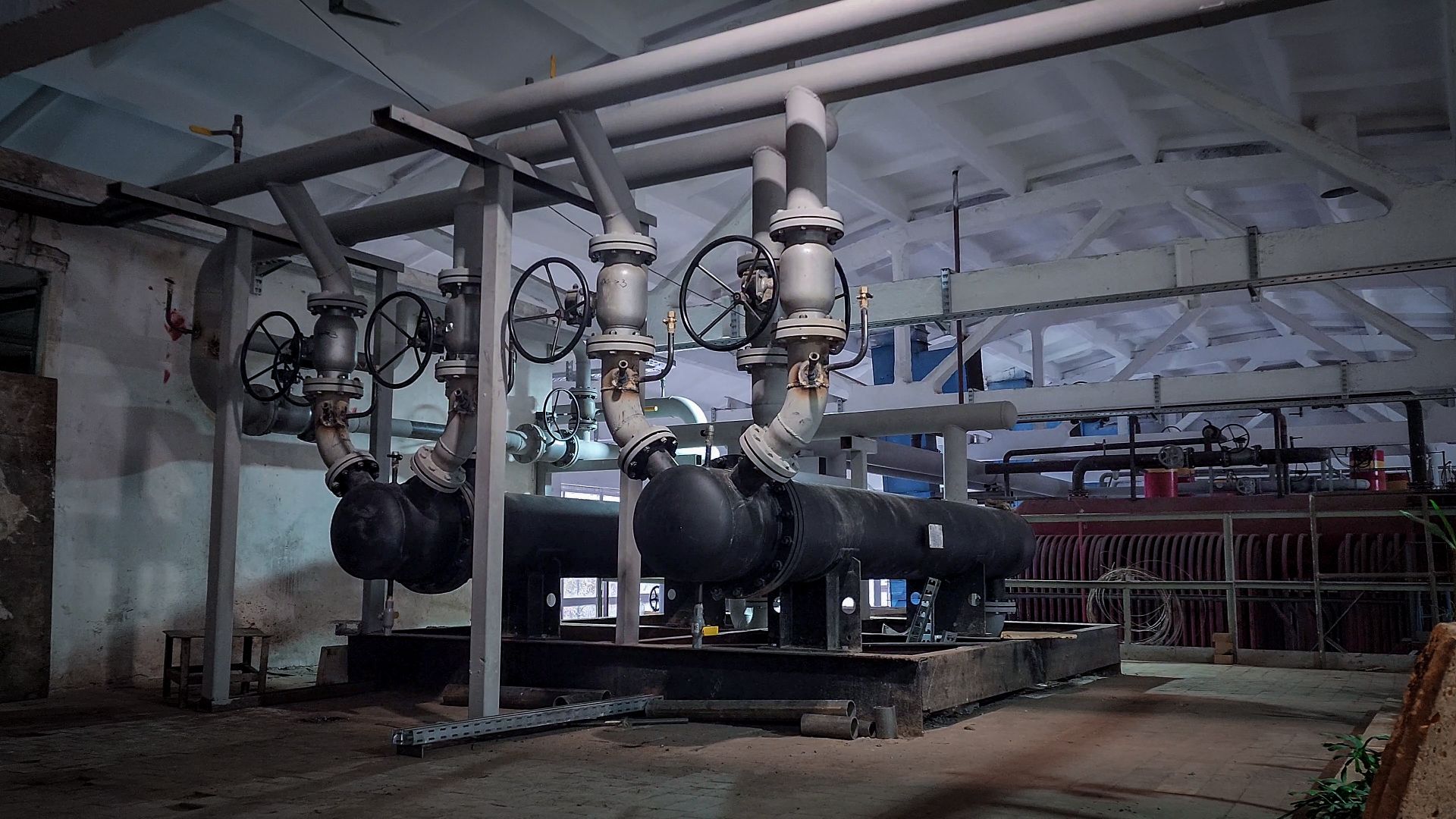

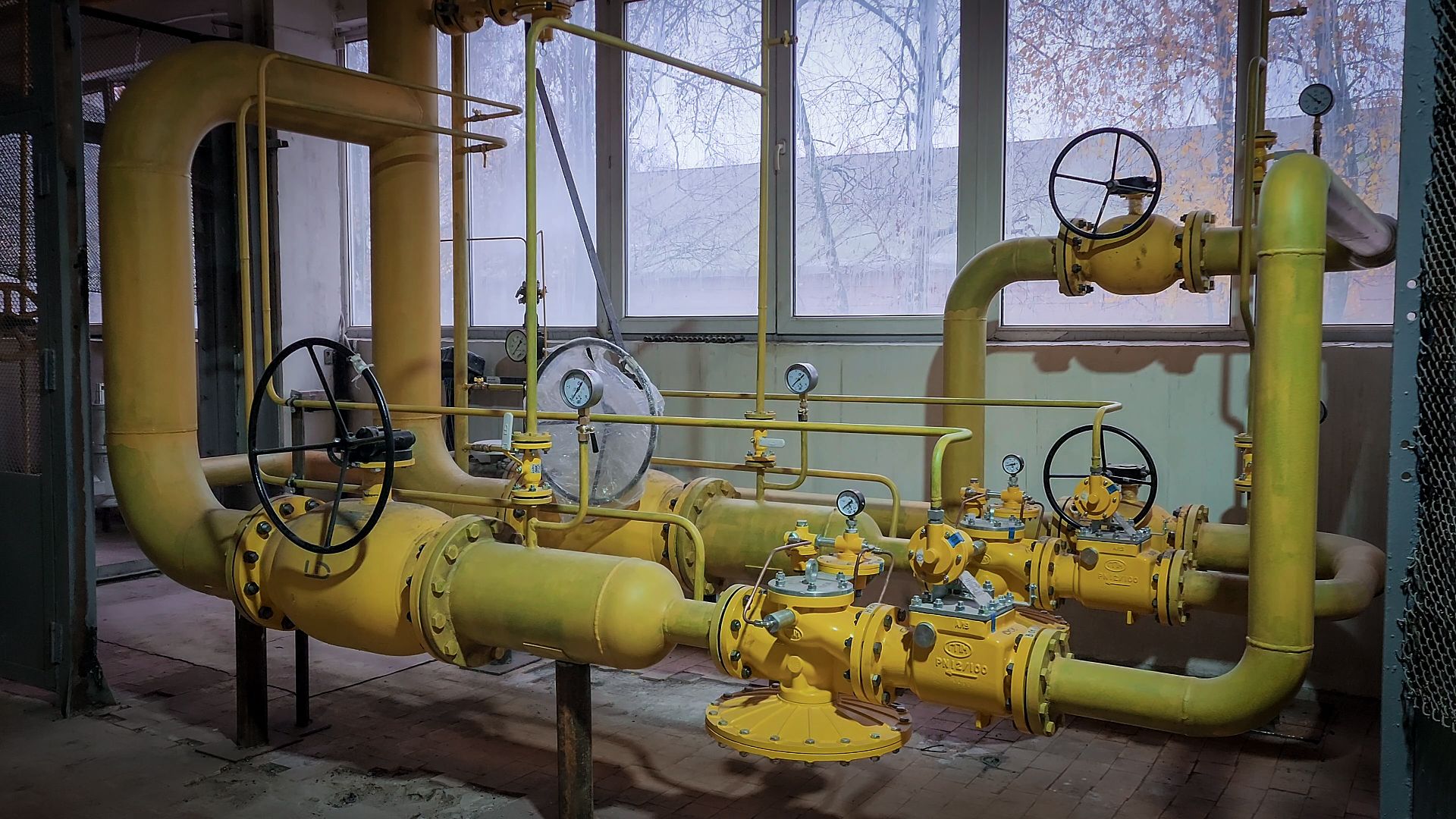

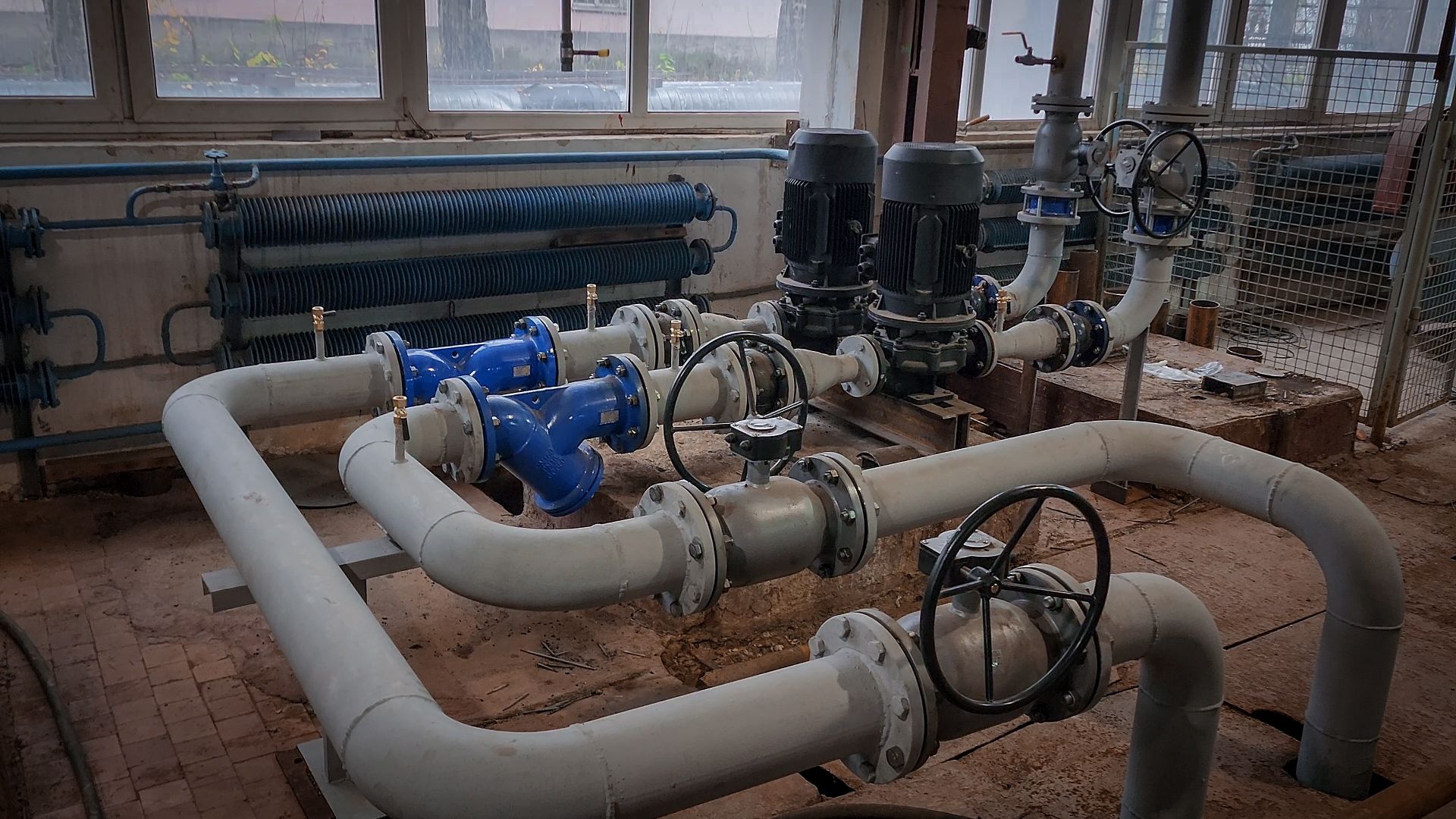

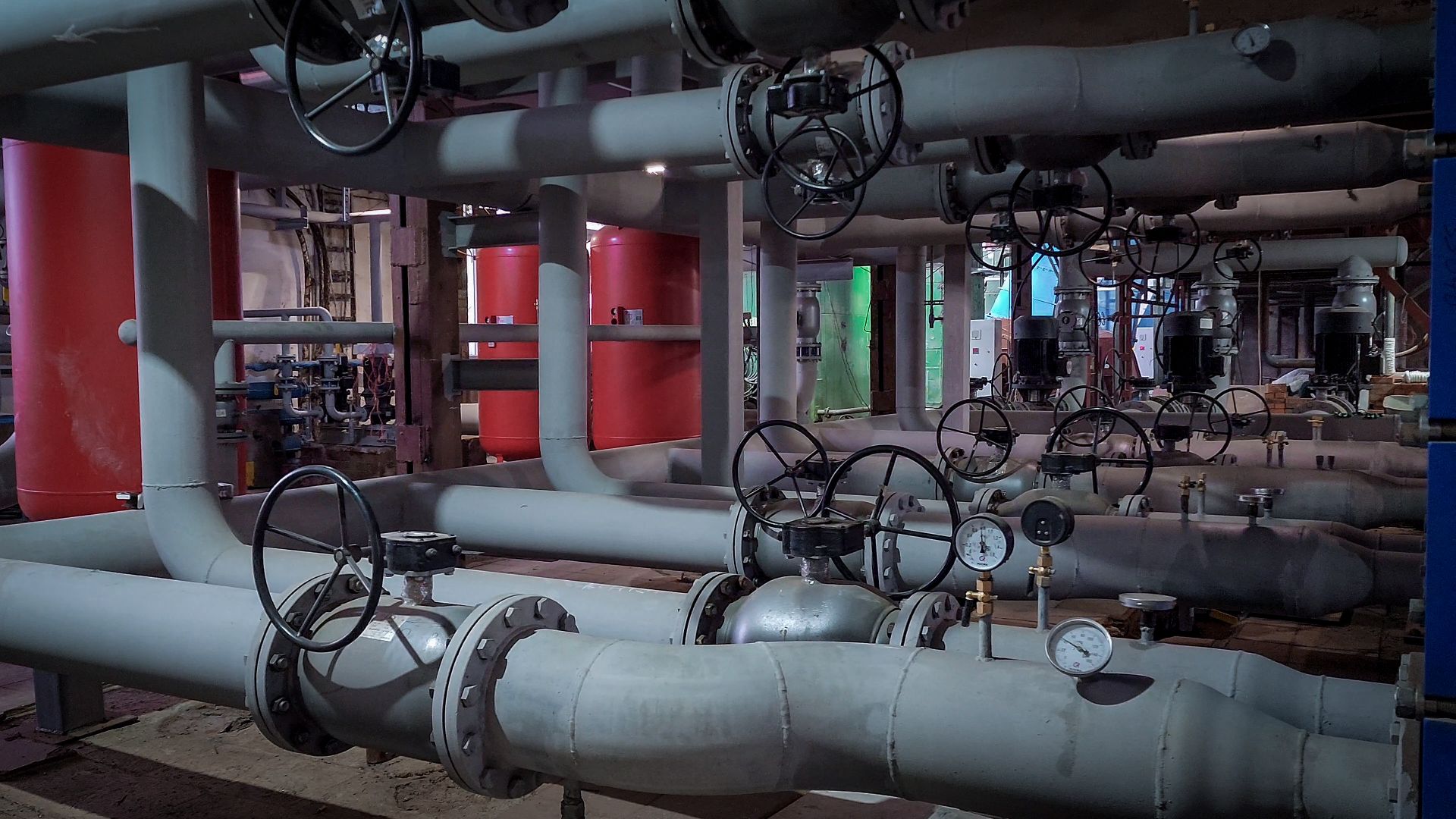

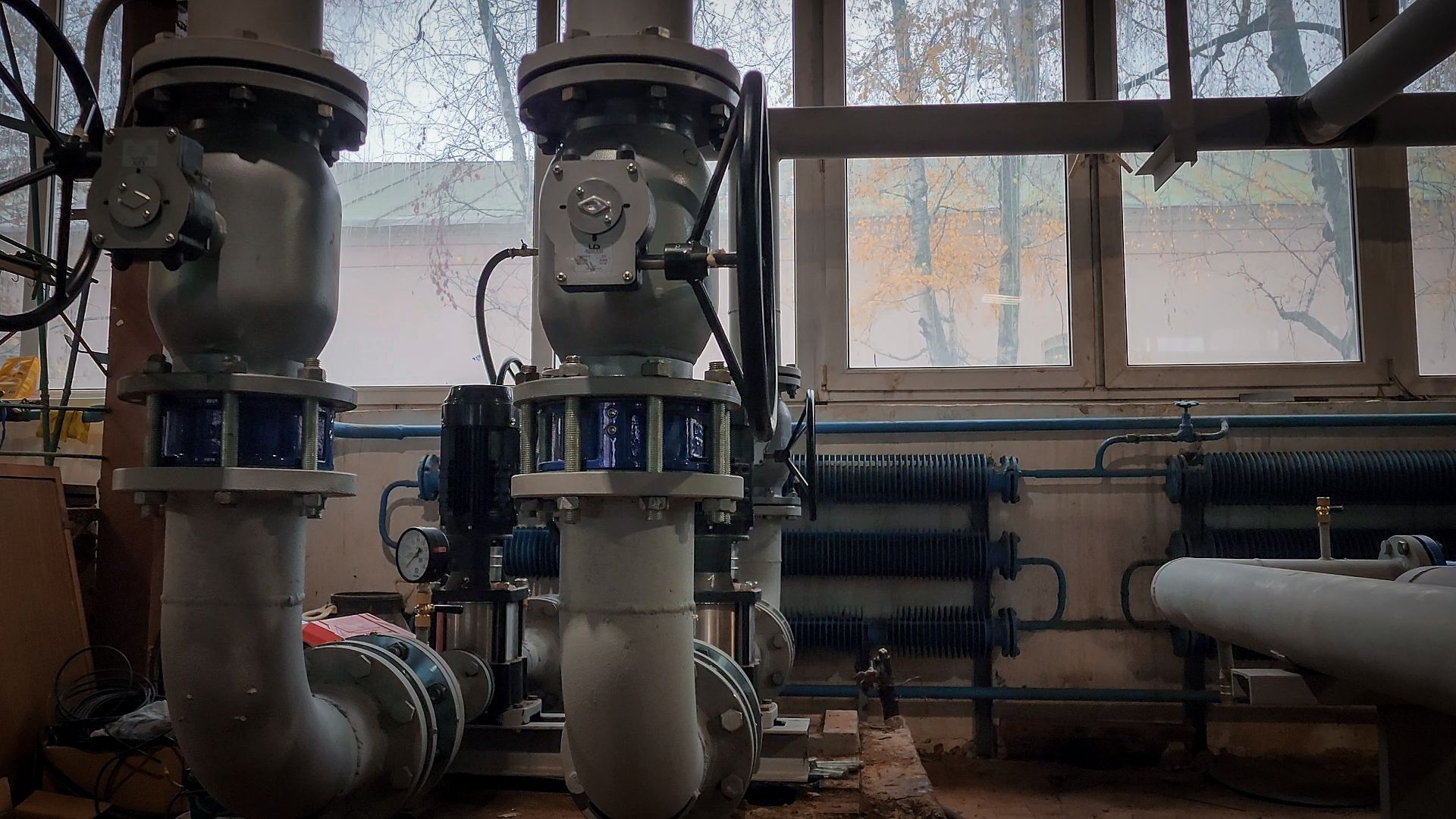

Директор котельной Александр Соколов отметил, что тепломеханическая часть смонтирована на 95%. Установлены трубопроводы, насосы. Осталось поставить общекотловую автоматику, подключить оставшиеся насосы, установить частотное оборудование. К середине ноября планируют подать ещё и горячее водоснабжение. Ремонтные работы в котельной полностью ещё не завершены, но отопительный сезон здесь начали в срок.

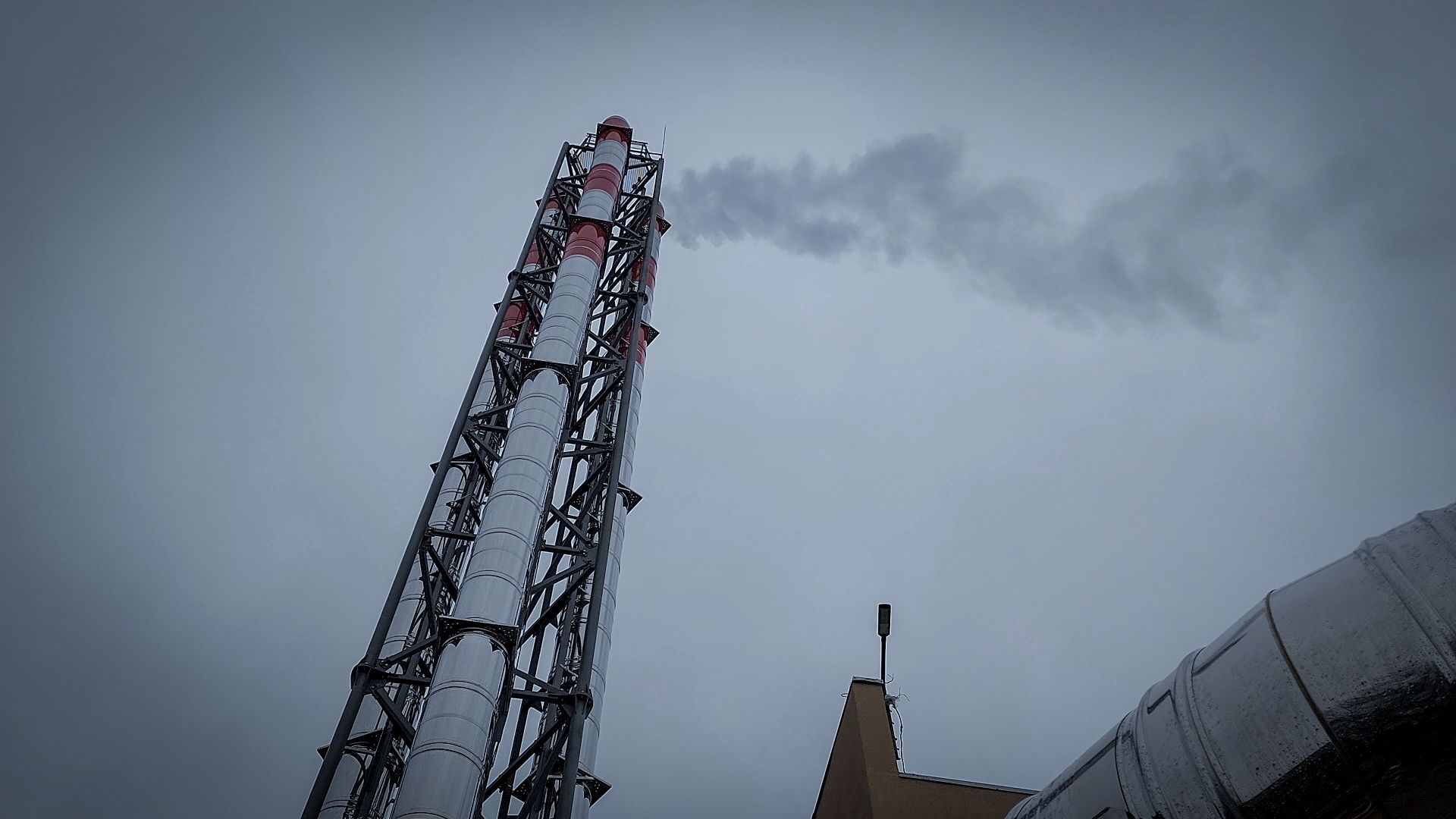

В котельной три котла — были паровые, теперь водогрейные. Один работает, два — в резерве. При сильном морозе подключат ещё один.

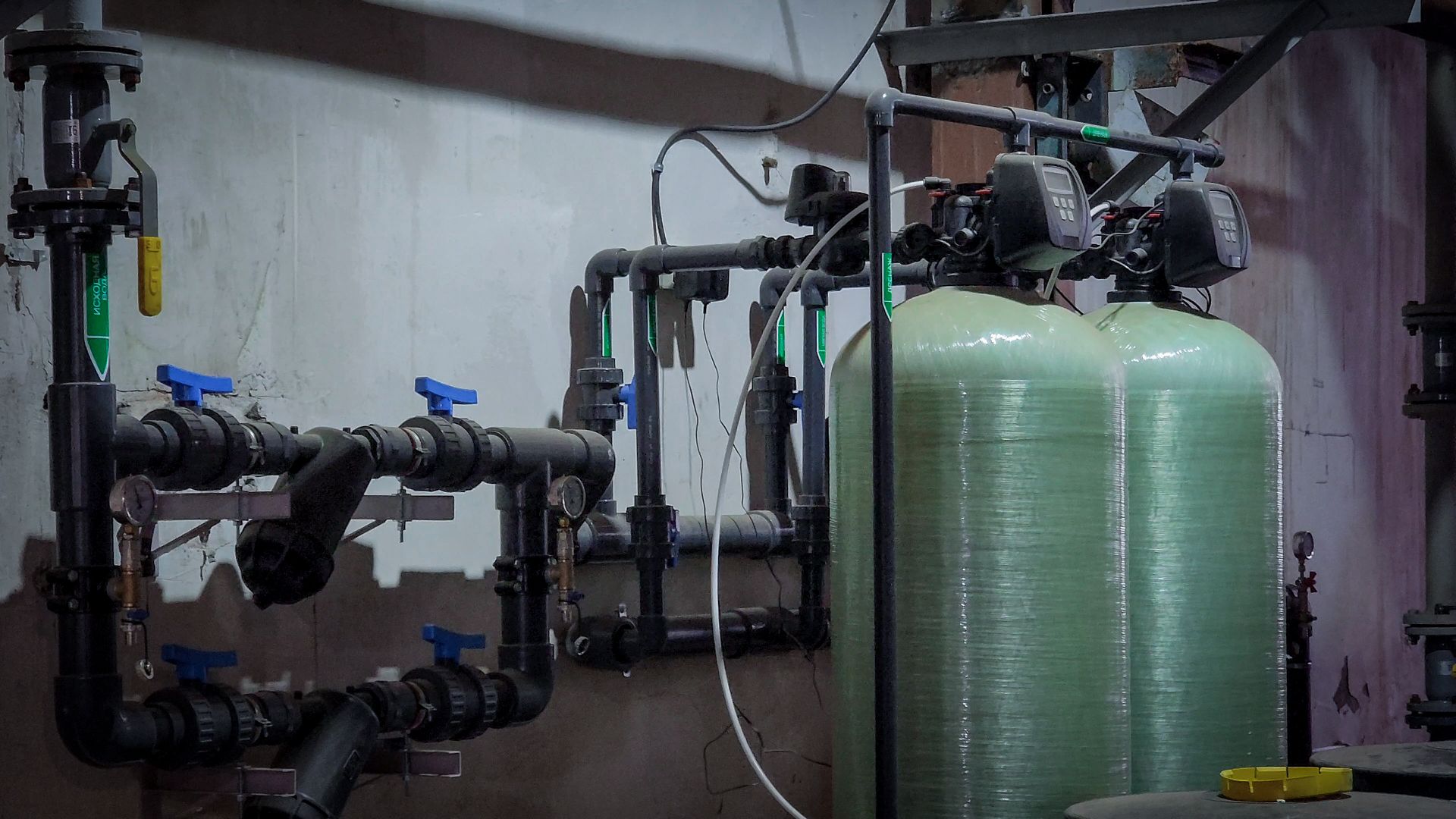

В котельной появилась полностью автоматическая установка химводоподготовки. Оператору необходимо только вовремя насыпать соль.

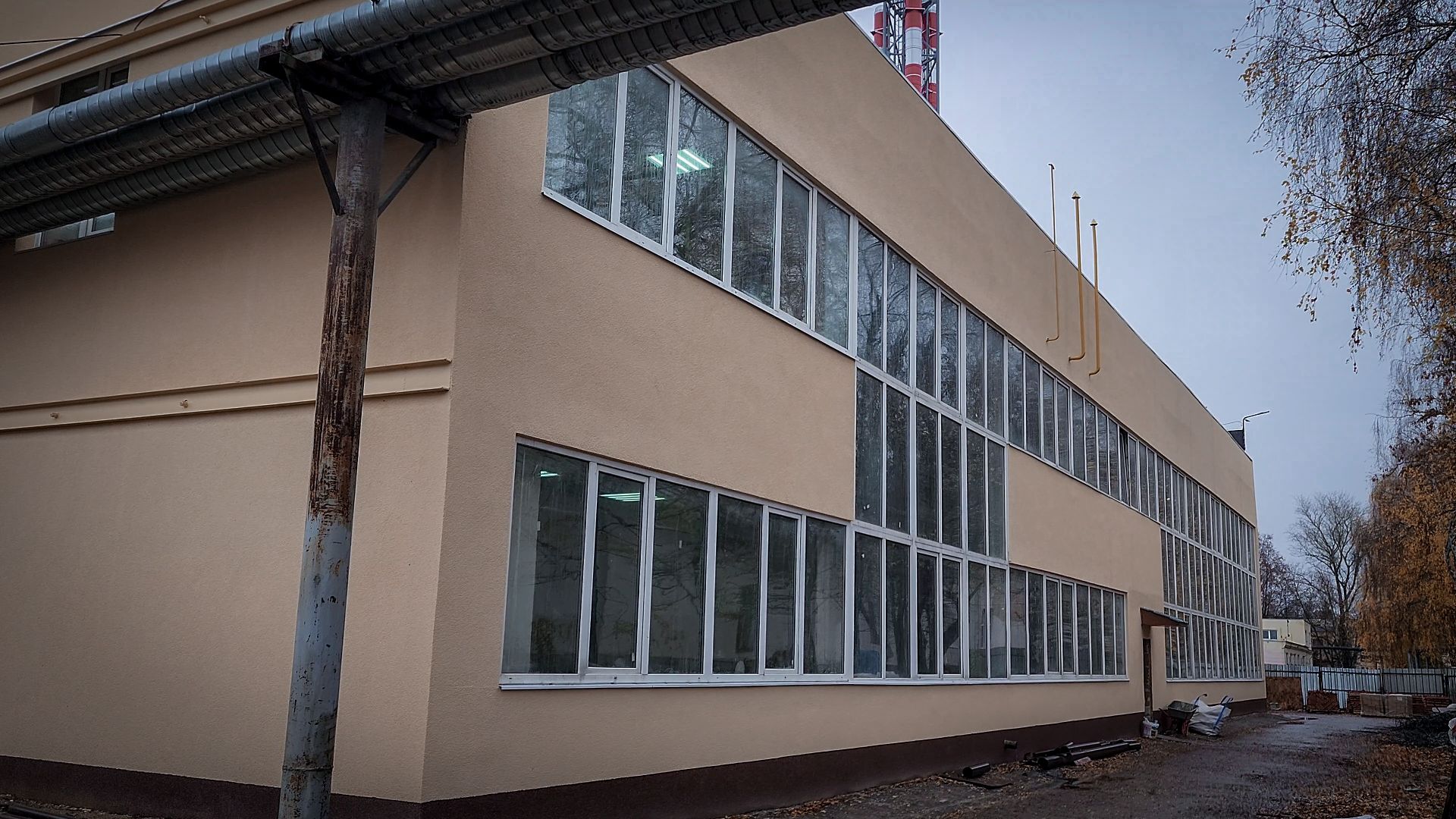

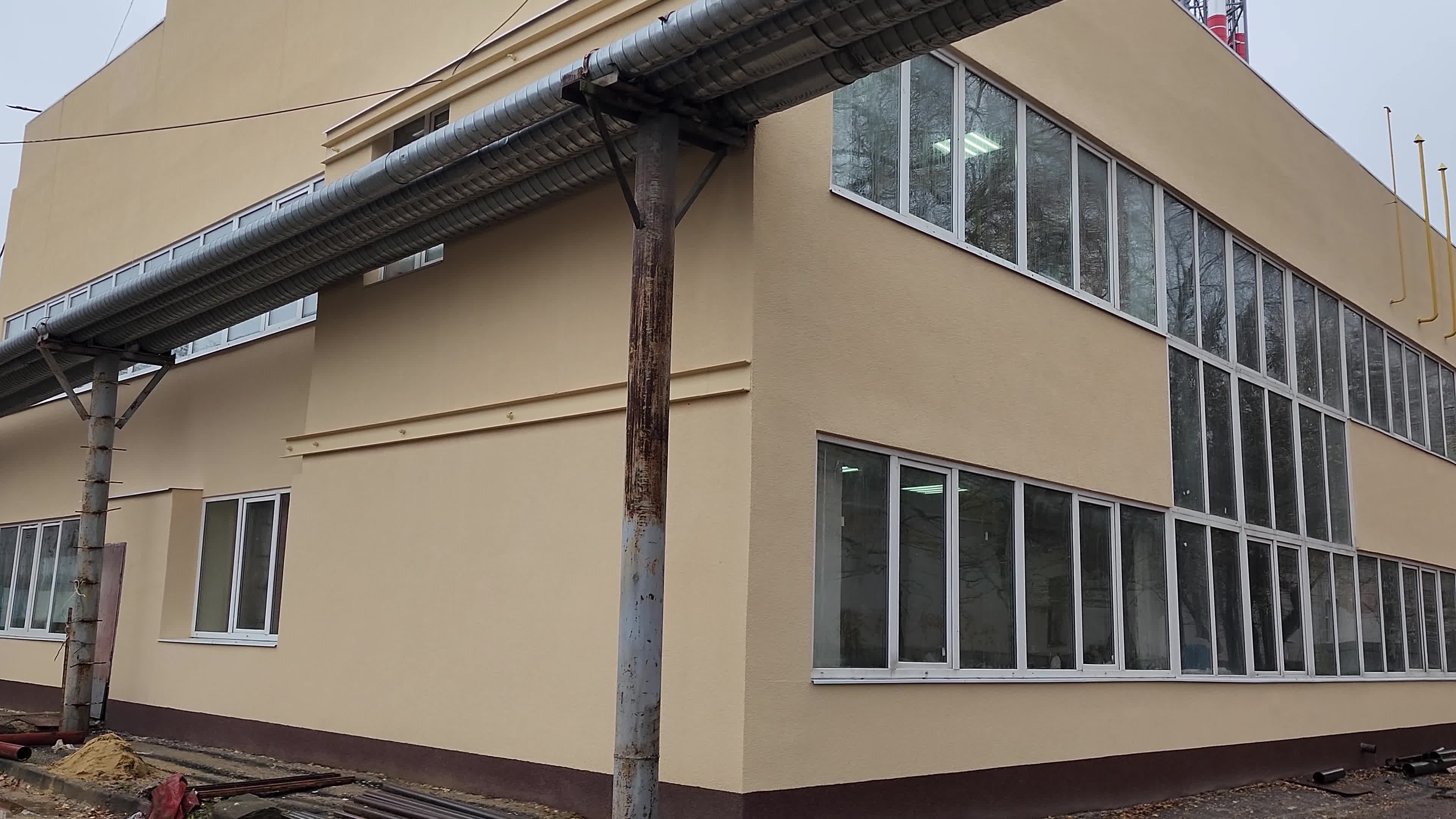

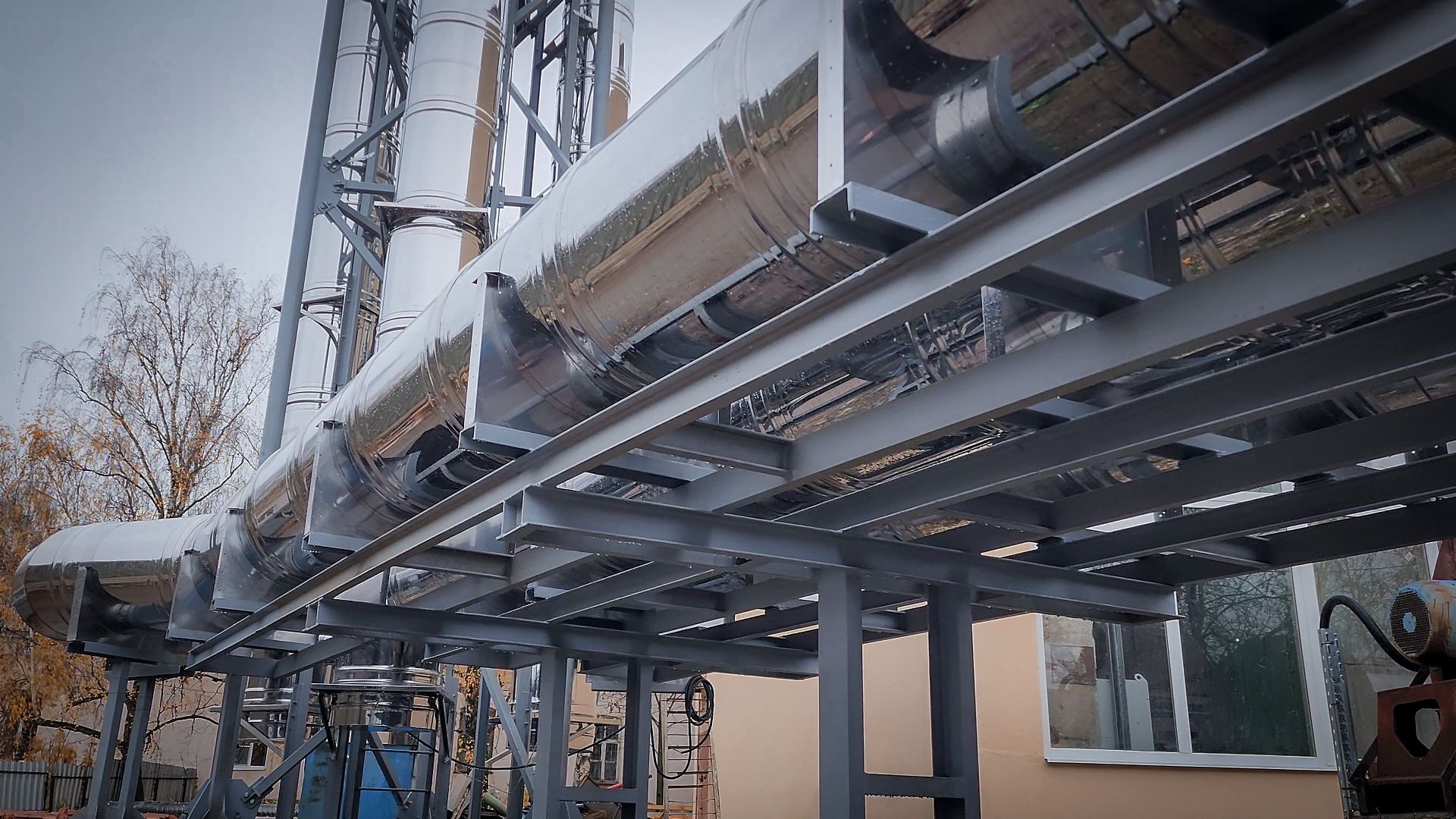

Само здание тоже обновили. Внутри покрасили потолки, отремонтировали кровлю и фасад, установили окна. Осталось внутри помещения обновить пол и стены.
Котельная обслуживает два жилых дома, гостиницу, 21-й Научно-исследовательский испытательный институт военной техники Министерства обороны РФ и организации.
Капитальный ремонт котельной проводится по государственной программе Московской области: «Развитие инженерной инфраструктуры, энергоэффективности и отрасли обращения с отходами на 2023-2028 годы».
Полностью завершить ремонт планируется до конца года.
Автор текста, фото и видео: Ольга Антонова
Бронницы, улица Красная, котельная № 405, 9:10
Бригада рабочих делает обмуровку первого котла — выкладывают защитный и теплоизоляционный слой вокруг топки и других элементов котла. Это минимизирует теплопотери, защитит конструкцию от высоких температур и обеспечит безопасность эксплуатации.
На сегодняшний день в котельной полностью доделан третий котёл, сейчас он в режиме наладки. Второй котёл — в резерве.
Директор котельной Александр Соколов отметил, что тепломеханическая часть смонтирована на 95%. Установлены трубопроводы, насосы. Осталось поставить общекотловую автоматику, подключить оставшиеся насосы, установить частотное оборудование. К середине ноября планируют подать ещё и горячее водоснабжение. Ремонтные работы в котельной полностью ещё не завершены, но отопительный сезон здесь начали в срок.
В котельной три котла — были паровые, теперь водогрейные. Один работает, два — в резерве. При сильном морозе подключат ещё один.
В котельной появилась полностью автоматическая установка химводоподготовки. Оператору необходимо только вовремя насыпать соль.
Само здание тоже обновили. Внутри покрасили потолки, отремонтировали кровлю и фасад, установили окна. Осталось внутри помещения обновить пол и стены.
Котельная обслуживает два жилых дома, гостиницу, 21-й Научно-исследовательский испытательный институт военной техники Министерства обороны РФ и организации.
Капитальный ремонт котельной проводится по государственной программе Московской области: «Развитие инженерной инфраструктуры, энергоэффективности и отрасли обращения с отходами на 2023-2028 годы».
Полностью завершить ремонт планируется до конца года.
Автор текста, фото и видео: Ольга Антонова
Для улучшения работы и сбора статистических данных сайта собираются данные, используя файлы cookie и метрические программы.
Продолжая работу с сайтом, Вы даете свое согласие на обработку персональных данных, а также подтверждаете ознакомление с пользовательским соглашением.
Файлы cookie можно отключить в настройках Вашего браузера.
